Динамика строительства: декабрь
ЖК "Симфония"

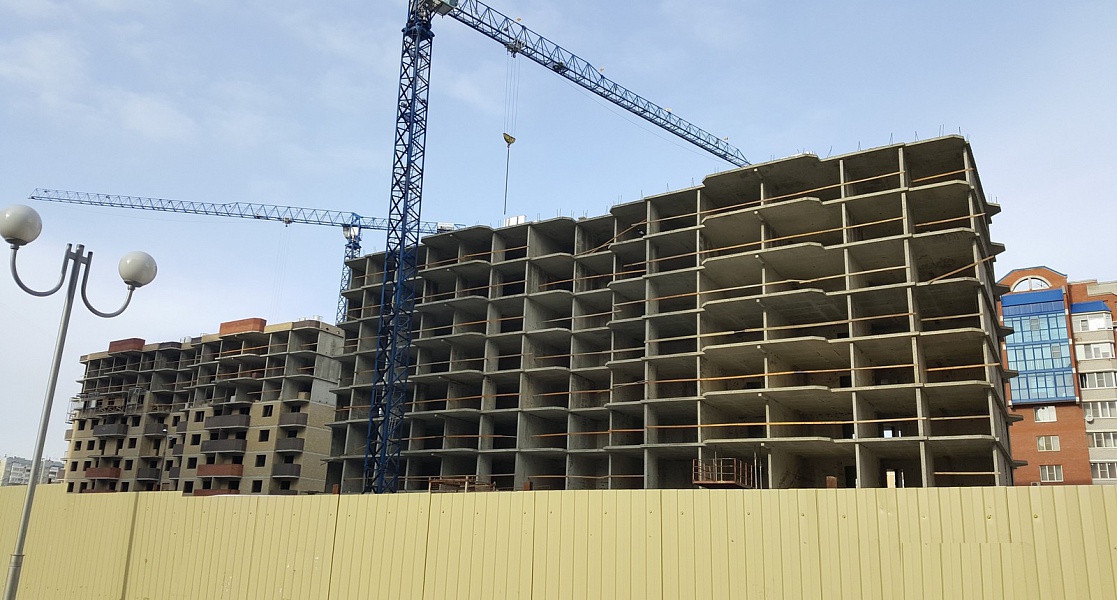

Литер 6

Объект находится в активной стадии строительства. Кирпичная кладка выполнена на 90%. Установка оконных систем – 90%. Сантехника/вентиляция/канализация – 60%, электрика – 80%. Внутренняя отделка квартир и МОПов – 60%. Устройство кровли завершено на 40%
Литер 11
Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены. Кирпичная кладка блока 1-2 на уровне 7-8 этажа, блока 3-4 на уровне 2 этажа. Подземный паркинг: подготовительные работы последнего блока.
ЖК "Перспектива"
Литер 4-1-2

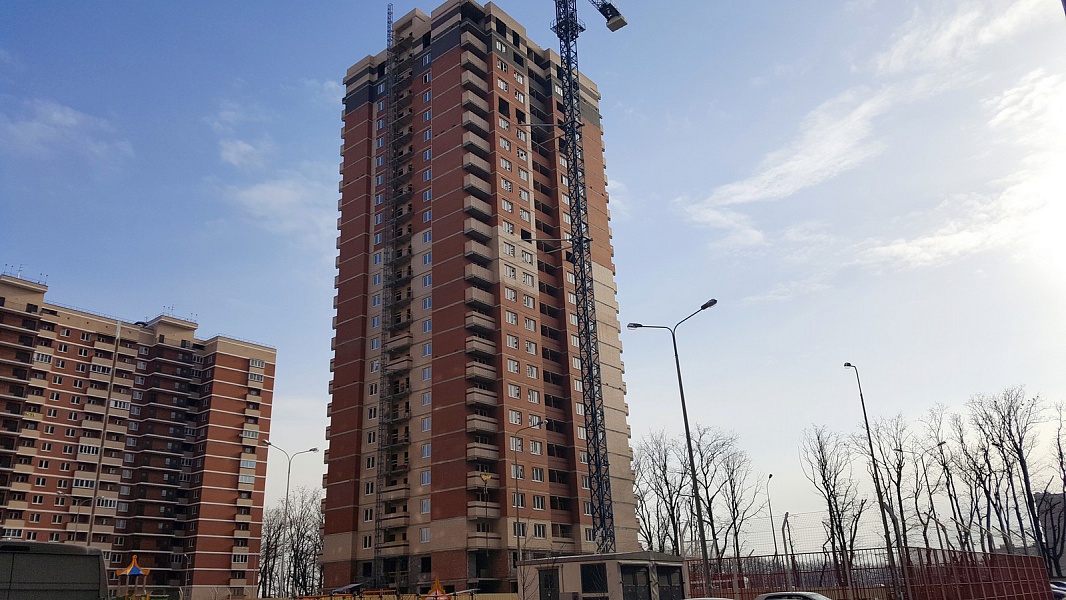

Объект находится в активной стадии строительства. Кирпичная кладка возведена. Демонтаж башенного крана. Установка оконных систем – 95%. Штукатурка/ электрика/ разводка – 40%.
Литер 2-1

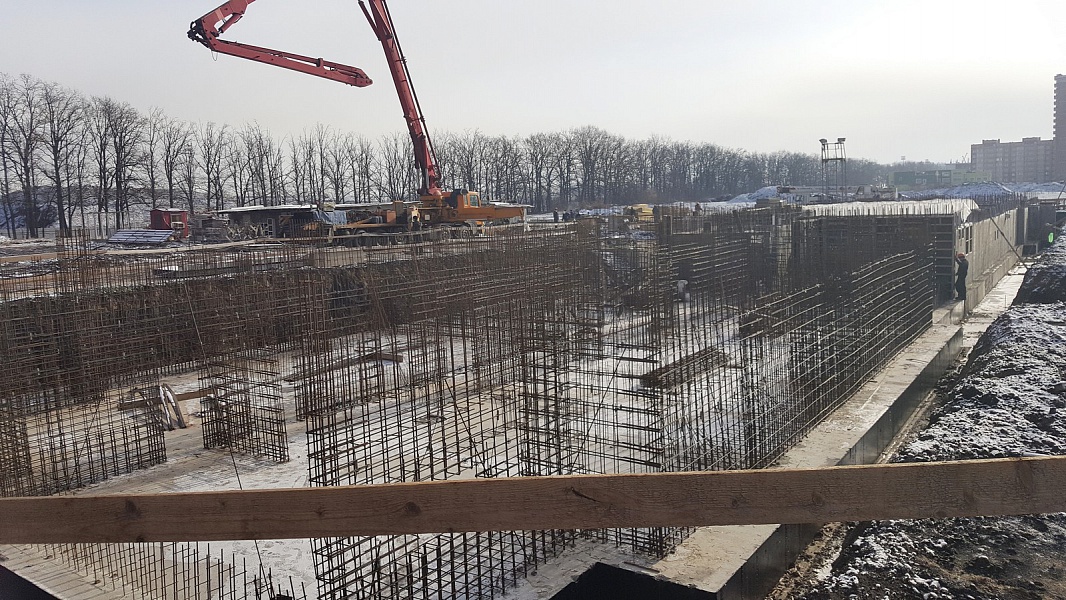

Объект находится на начальной стадии строительства. Фундамент завершен. Ведутся работы тех. Подполья блока 1 и блока 2. Подготовительные работы по монтажу башенного крана.
ЖК "Спортивная деревня"
Литер 4

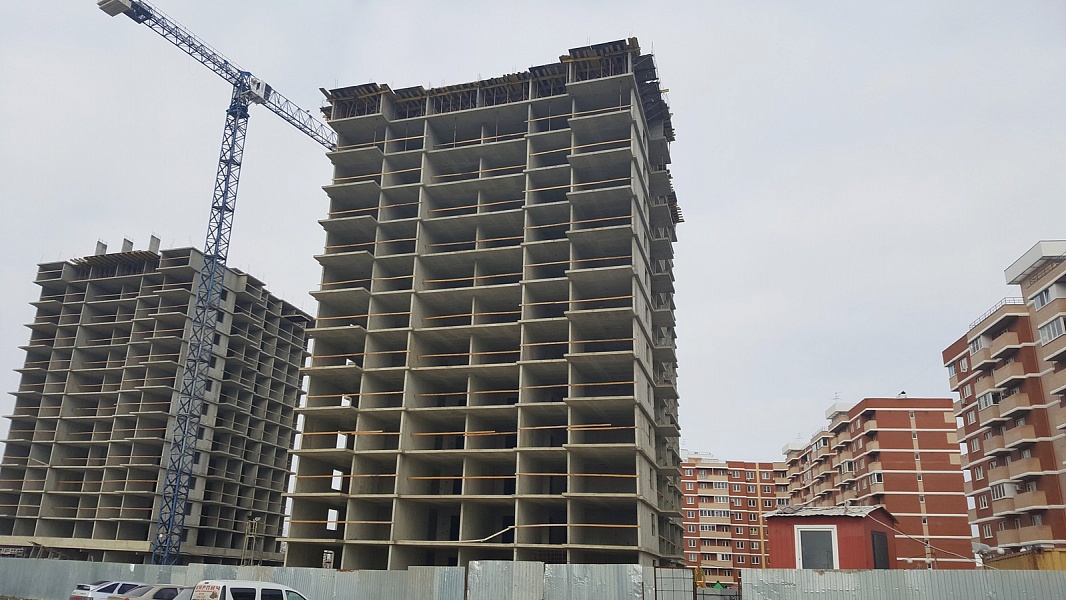

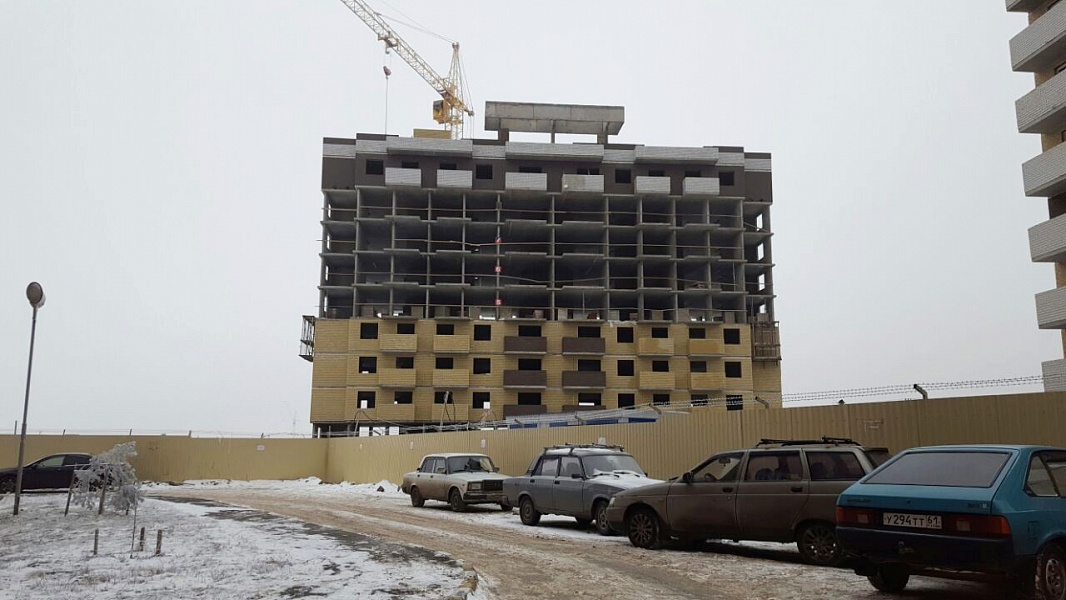

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 12 этажа.
Литер 5
Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 12 этажа.
Литер 6

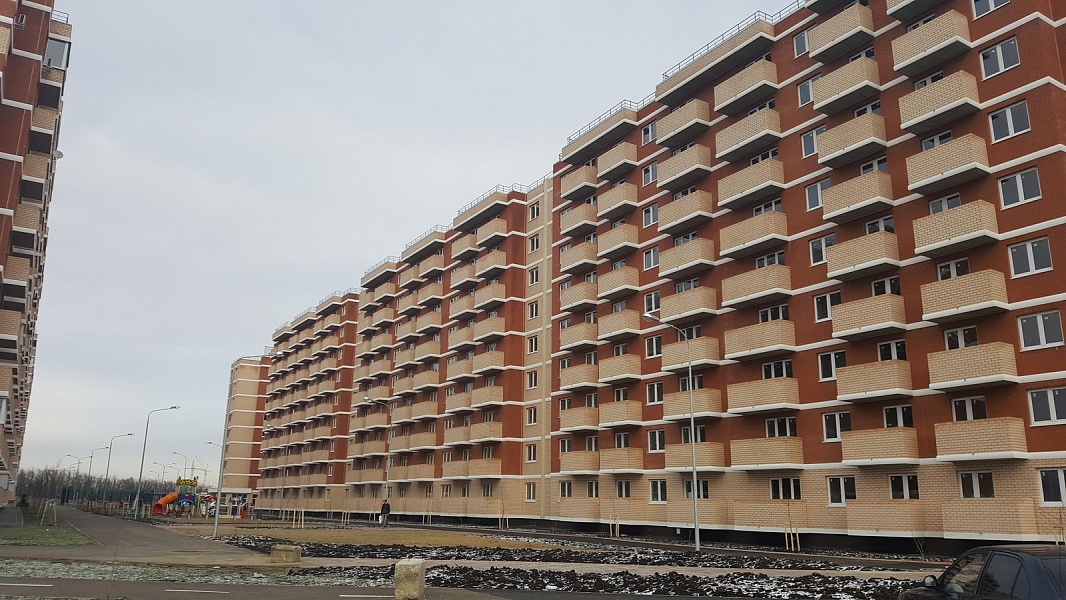

Объект находится на завершающей стадии строительства. Ведется подчистовая отделка квартир.
Литер 8
Объект находится на завершающей стадии строительства. Каменная кладка завершена. Установка оконных систем выполнена на 50%. Подготовительные работы по сантехнике.
ЖК "Три Богатыря"
Литер 3

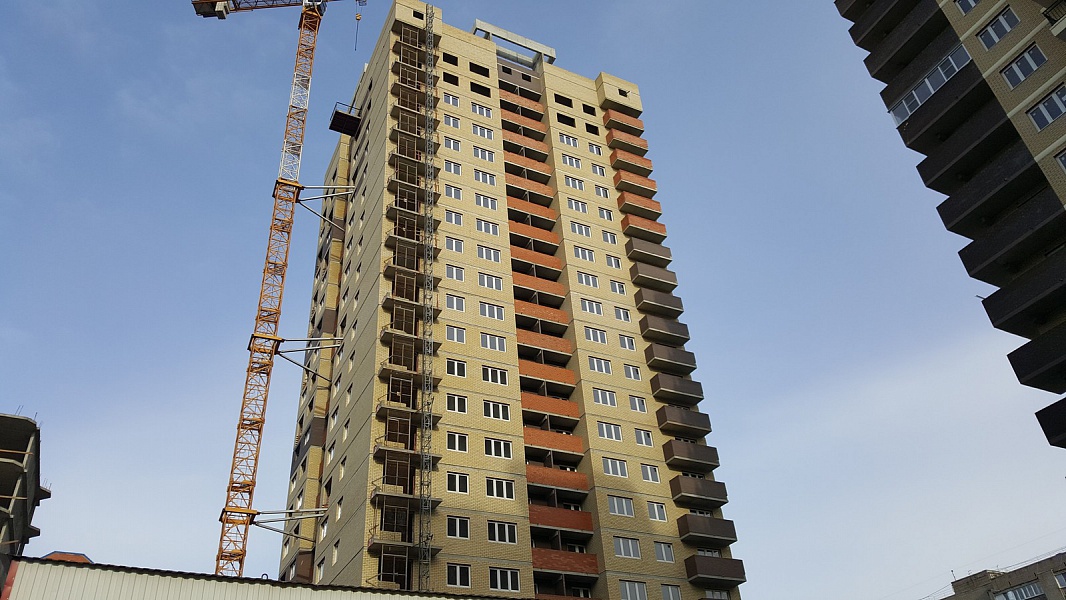

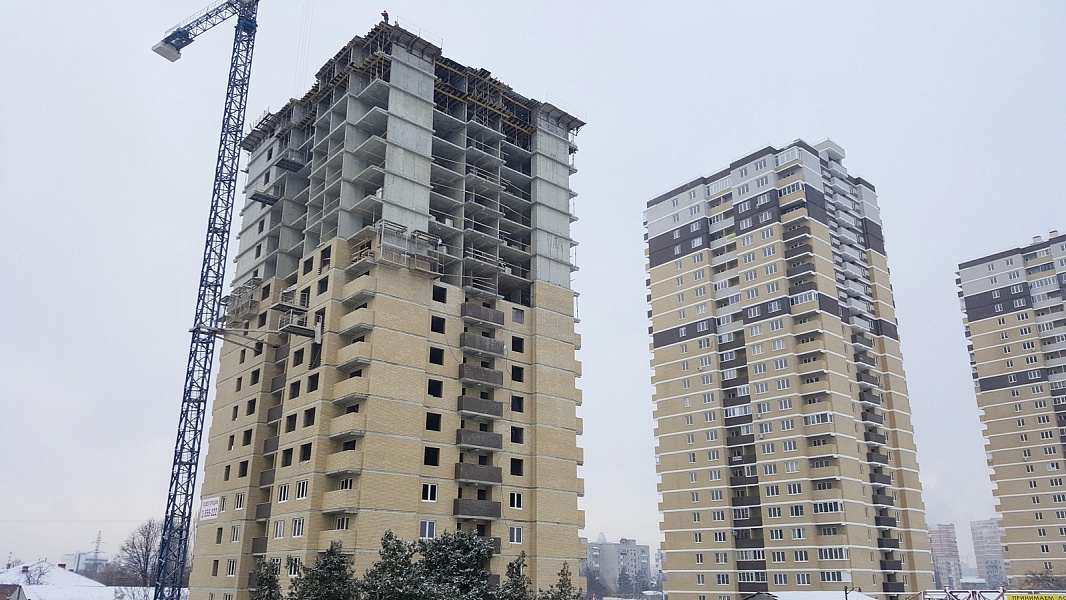

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 20 этажа. Кирпичная кладка на уровне 13 этажа. Устройство внутренних перегородок на уровне 11 этажа. Проведена электрика на 6 этаж. Устройство оконных систем на уровне 6 этажа.
ЖК "Прогресс"
Литер 2-9

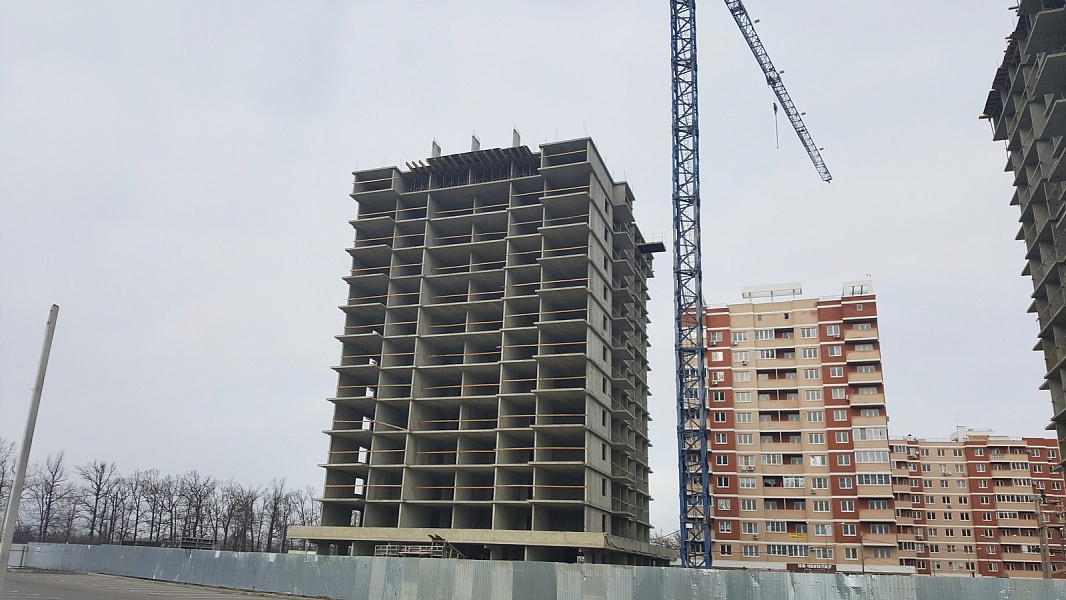

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены. Кирпичная кладка блока 1 завершена, блока 2 на уровне 2 этажа. Проведены наружные сети.
Литер 2-8

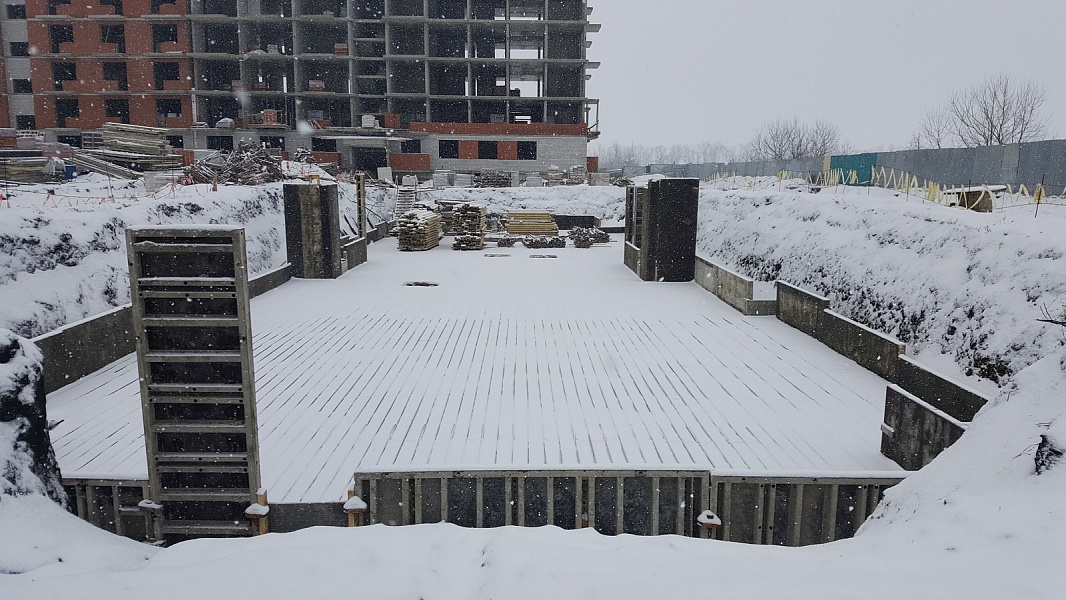

Объект находится на начальной стадии строительства. Устройство котлована завершено.
ЖК "Южный берег" (Ростов-на-Дону)
Литер 11

Строительство завершено. На объекте ведет работу приемная комиссия. Идет подготовка к передаче ключей дольщикам квартир.
Литер 10

Объект находится в активной стадии строительства. Проводится наружная кладка 14-15 этажей, устанавливаются перегородки 8-9 этажей, ограждение балконов 15-16 этажей. Установка пластиковых окон проводится на уровне 9 этажа.
Литер 9
Объект находится в активной стадии строительства. Проводится наружная кладка 5 и 9 этажей, устанавливаются перегородки на 9 этаже.
