Ход строительства ЖК «ЮГ на Беляева» | сентябрь 2026

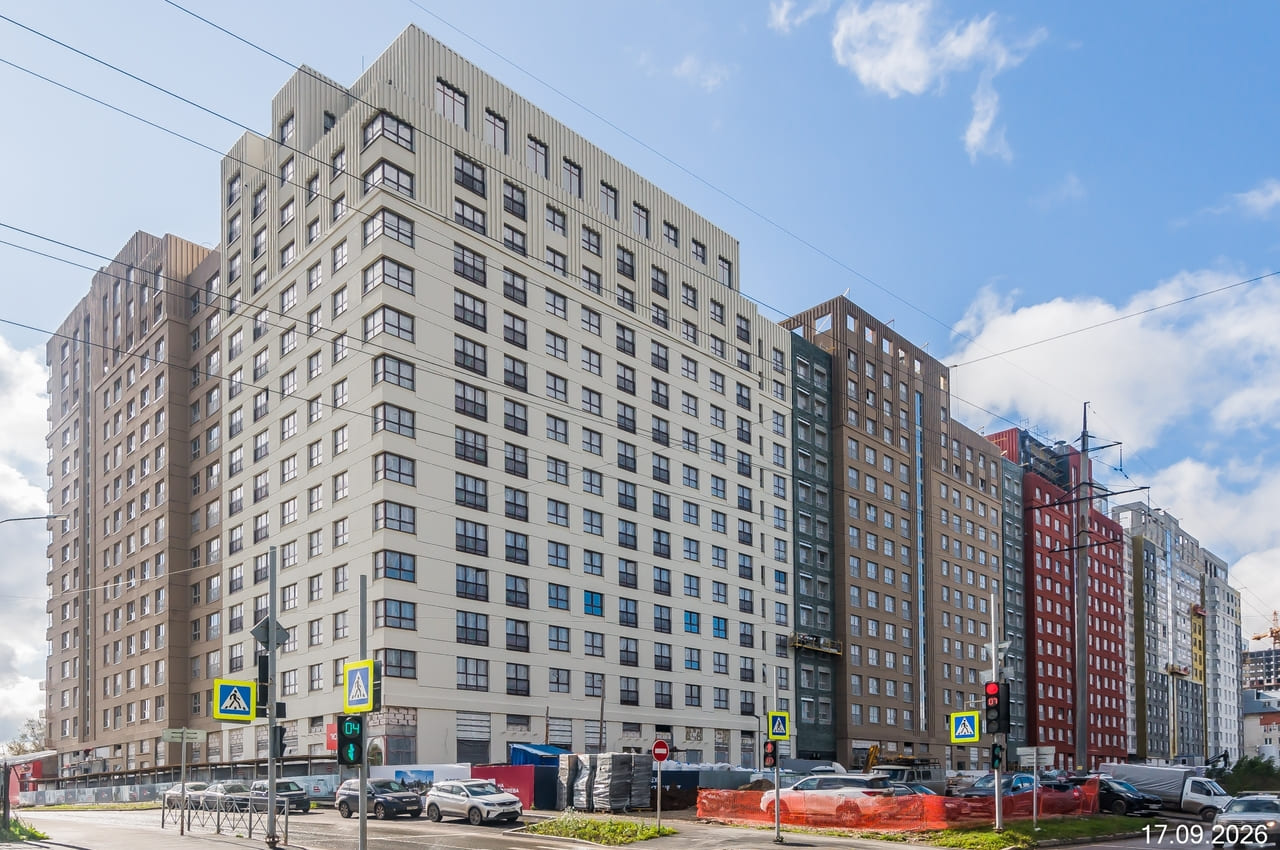

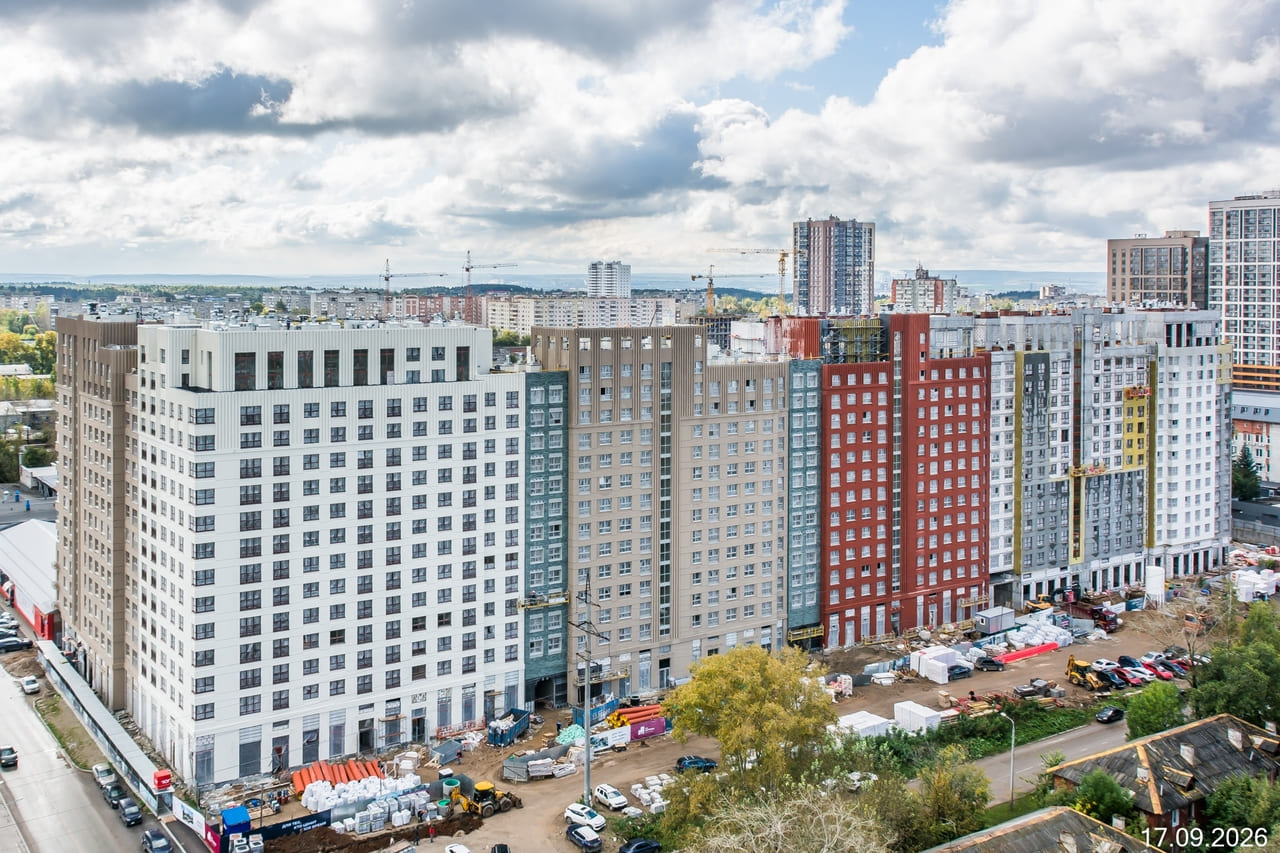

Общая готовность объекта — 85%.
1 секция
- Завершили устройство монолитного каркаса здания — 100%

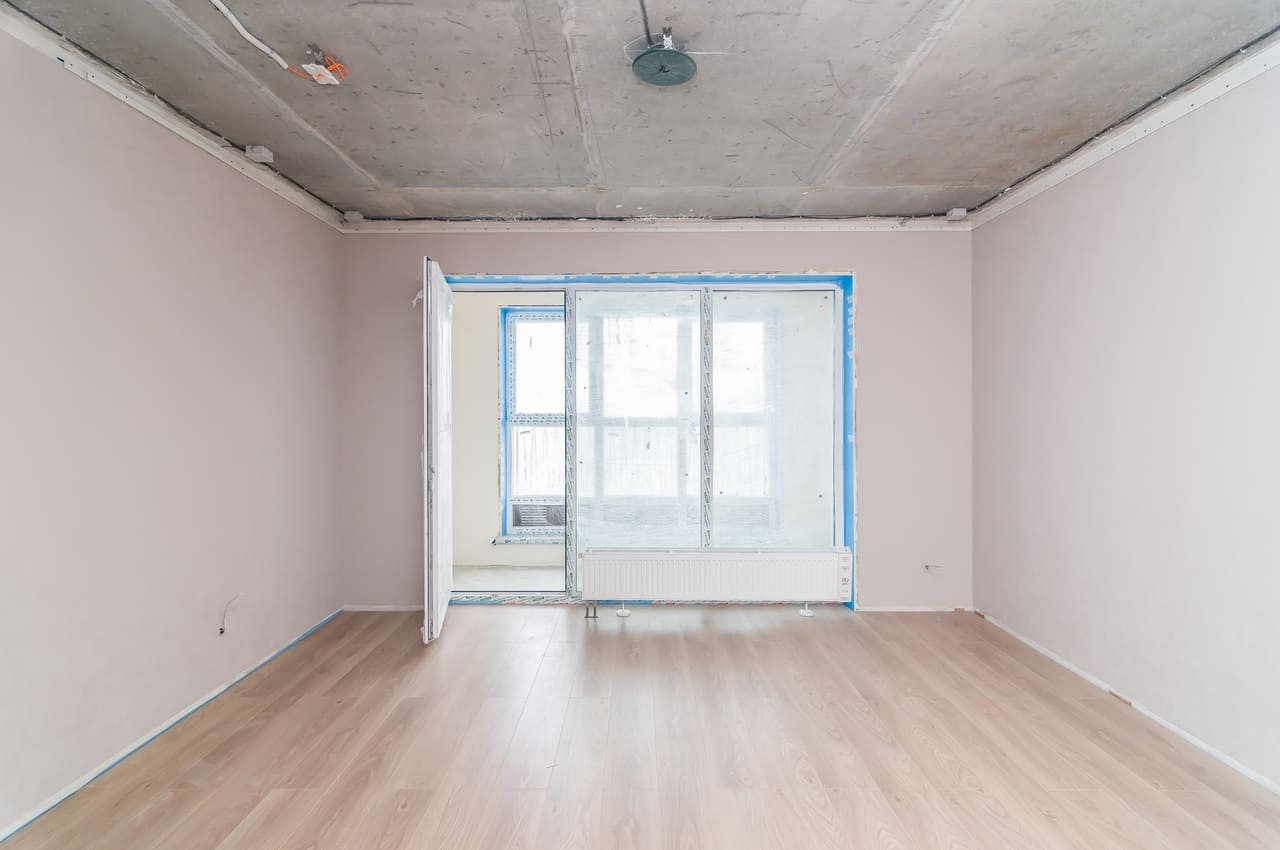

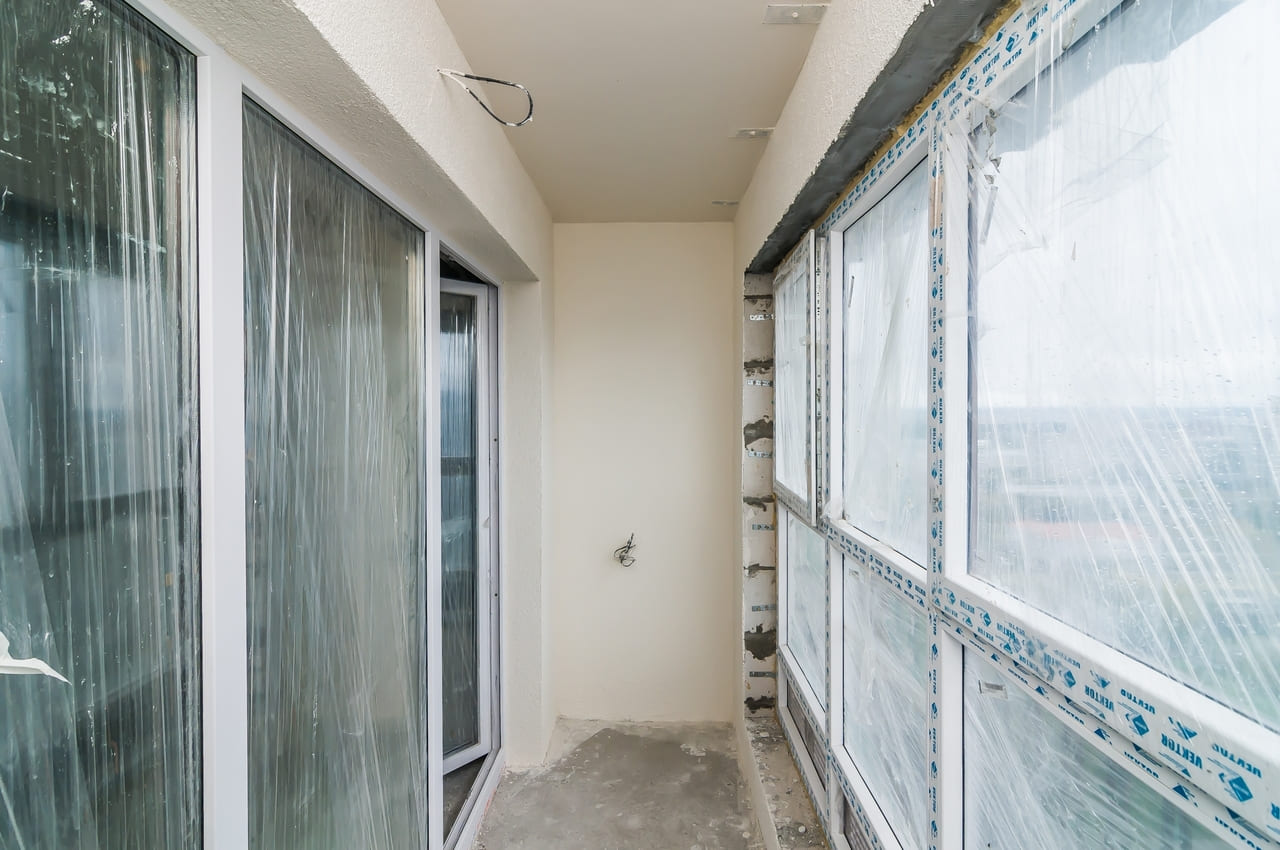

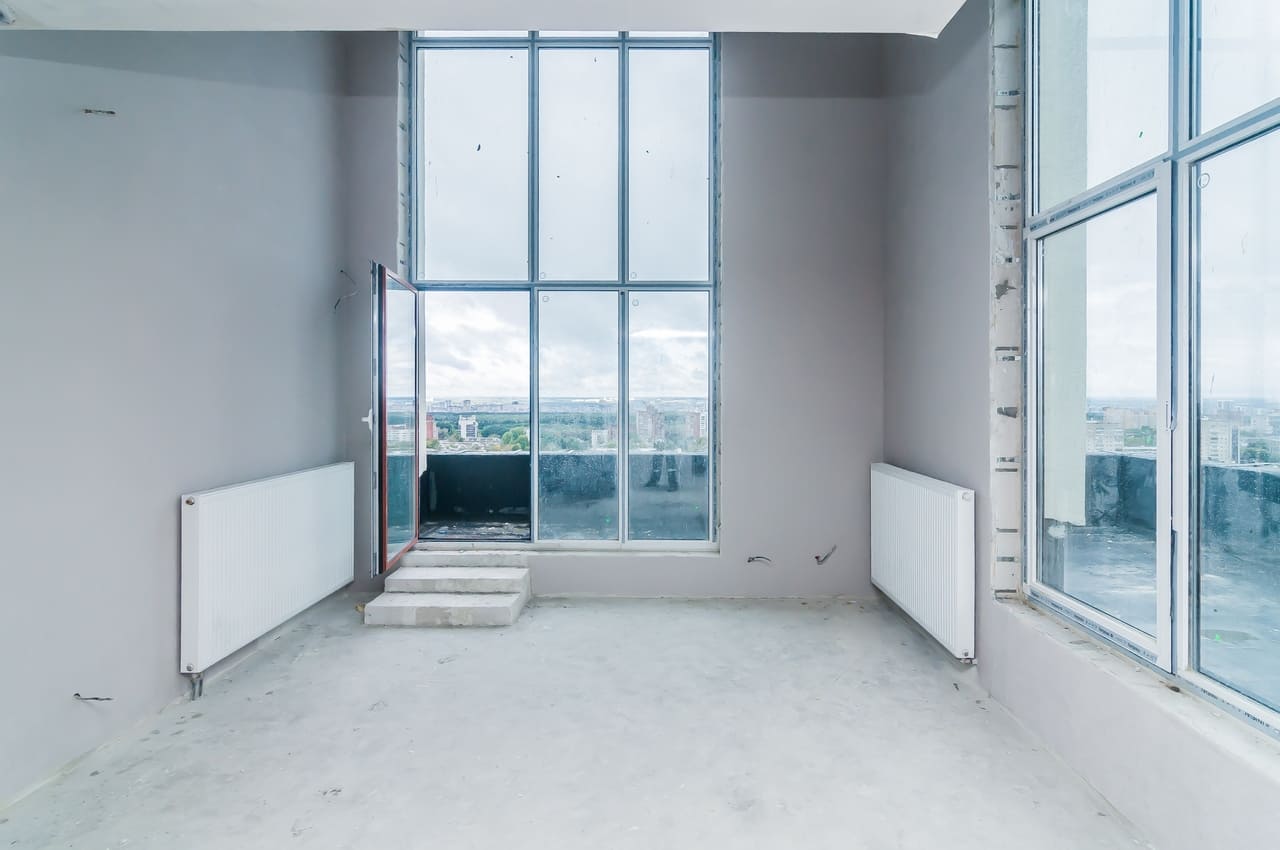

- Завершаем работы по устройству светопрозрачных конструкций — 95%

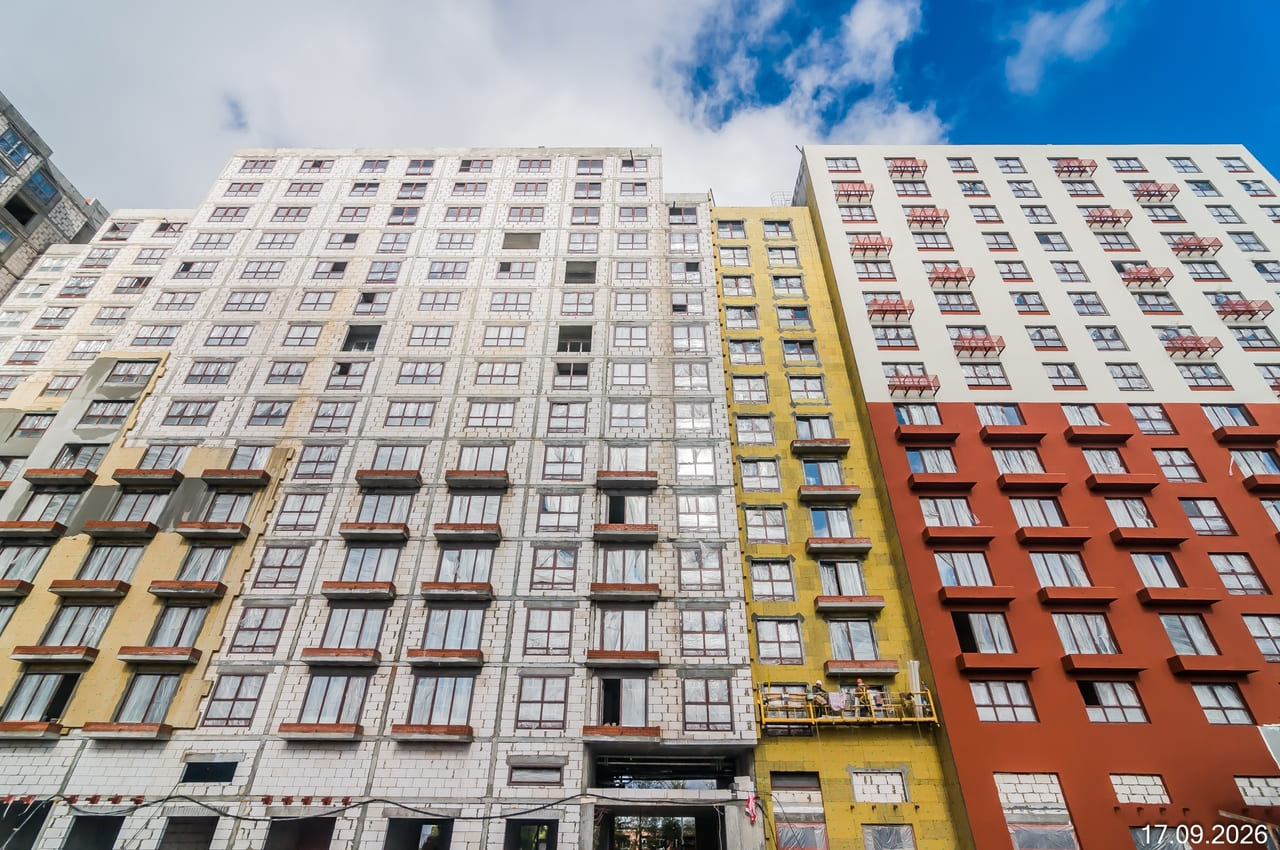

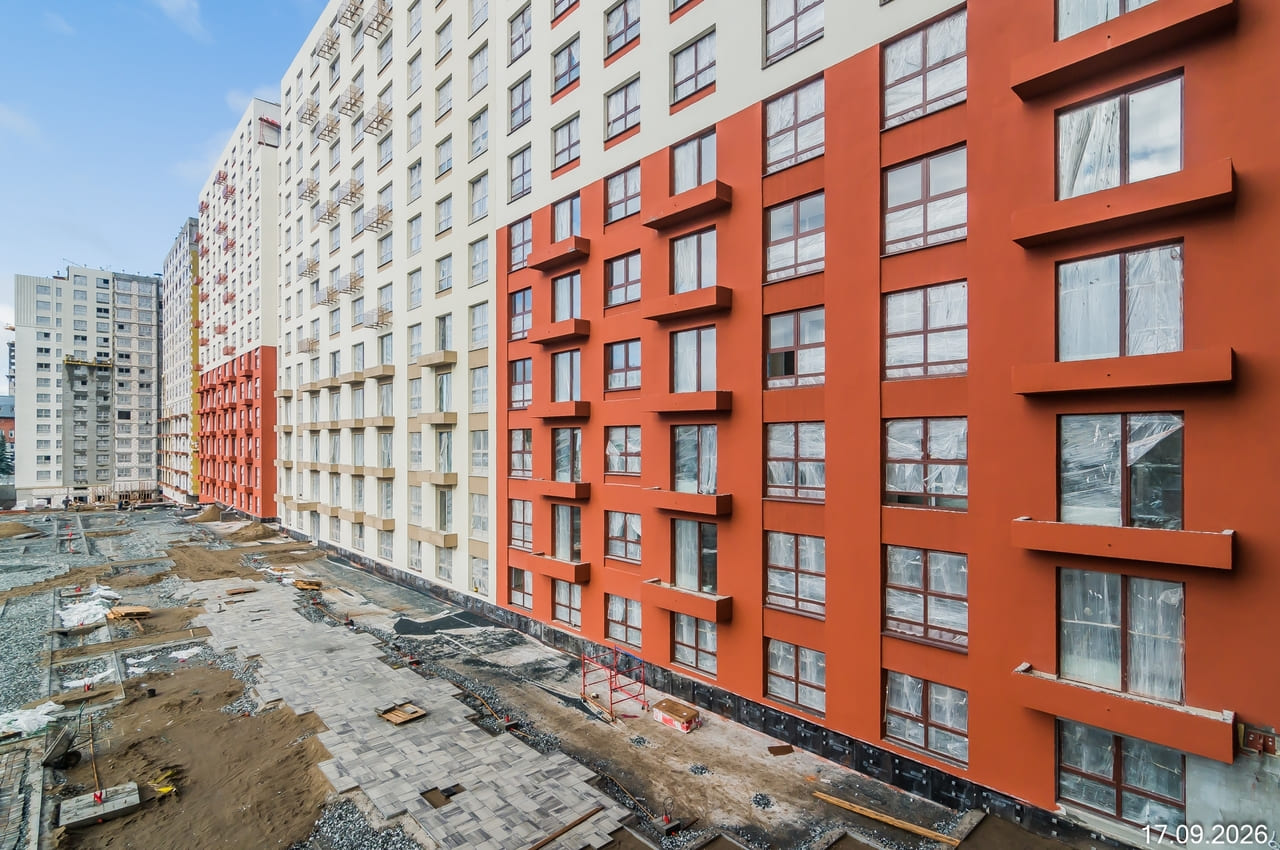

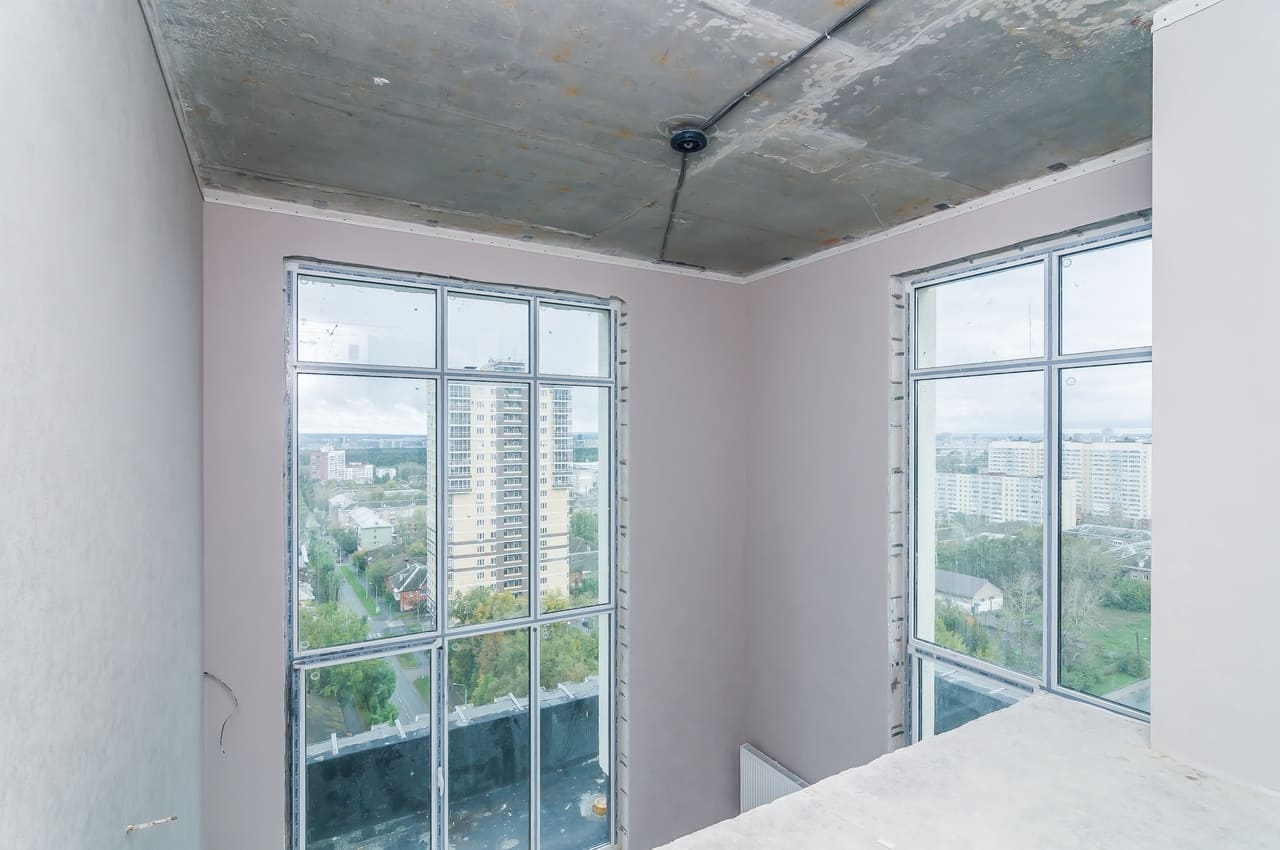

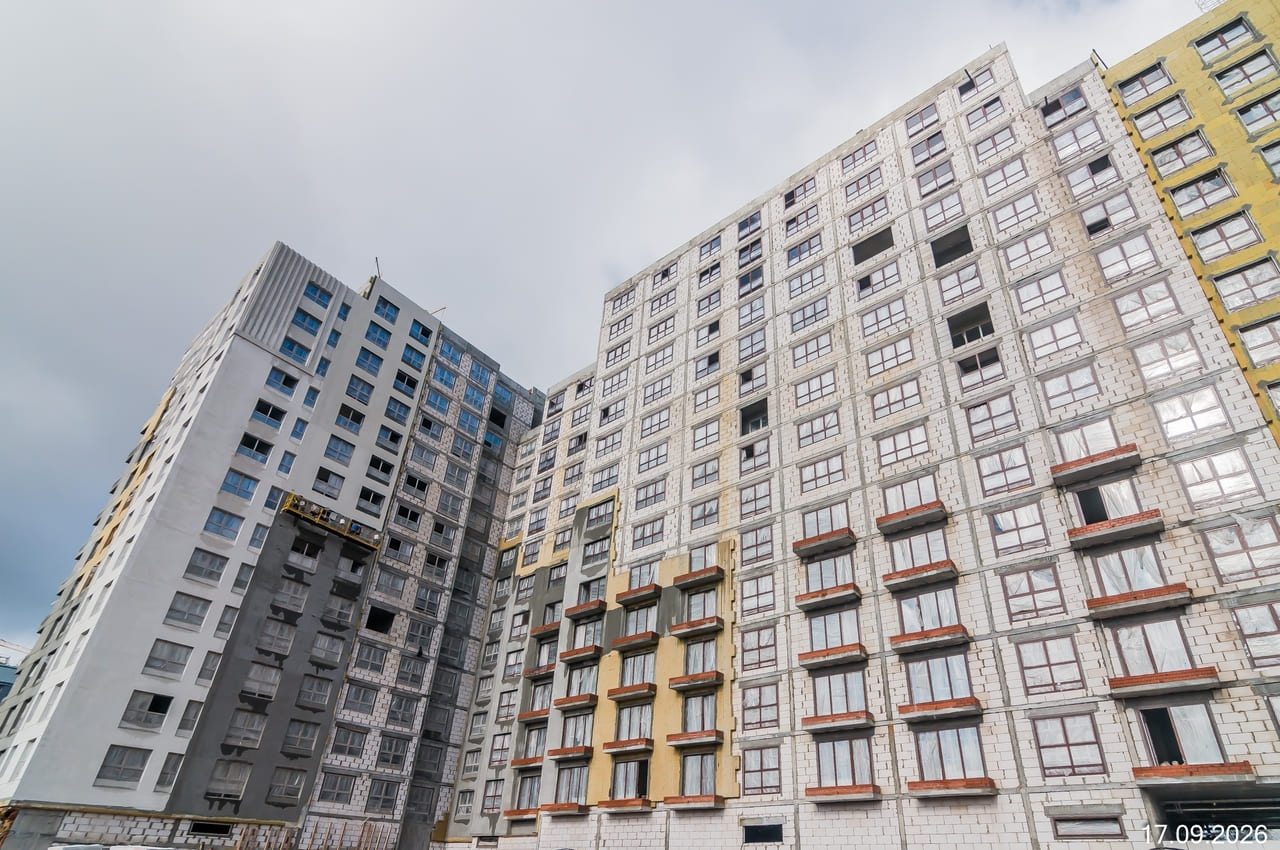

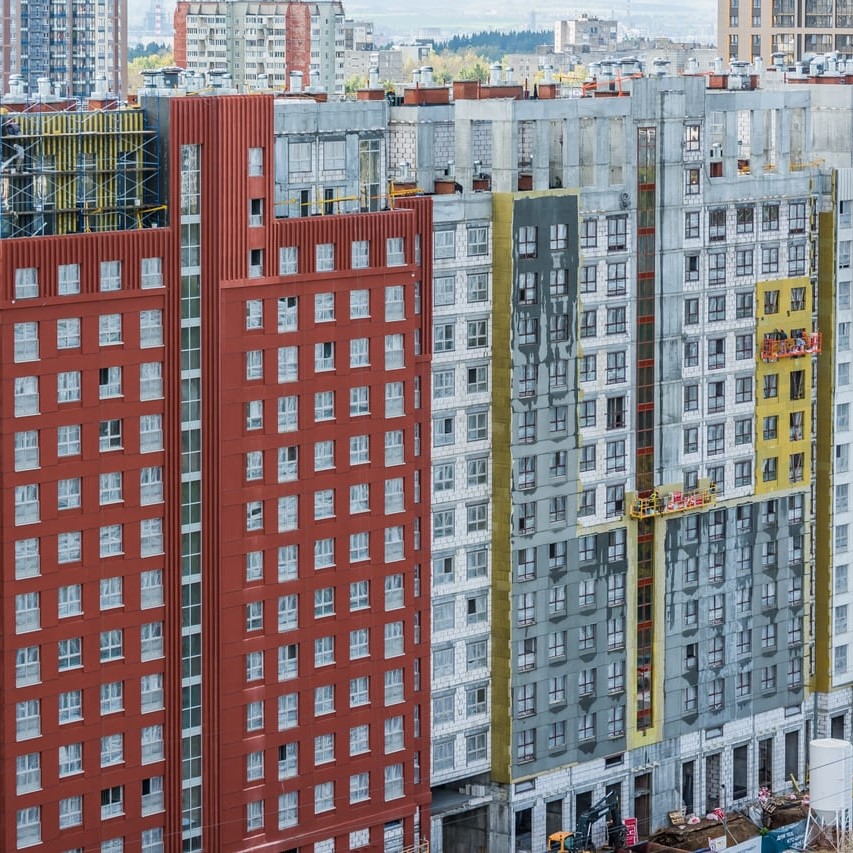

- Завершаем работы по устройству фасада здания — 45%

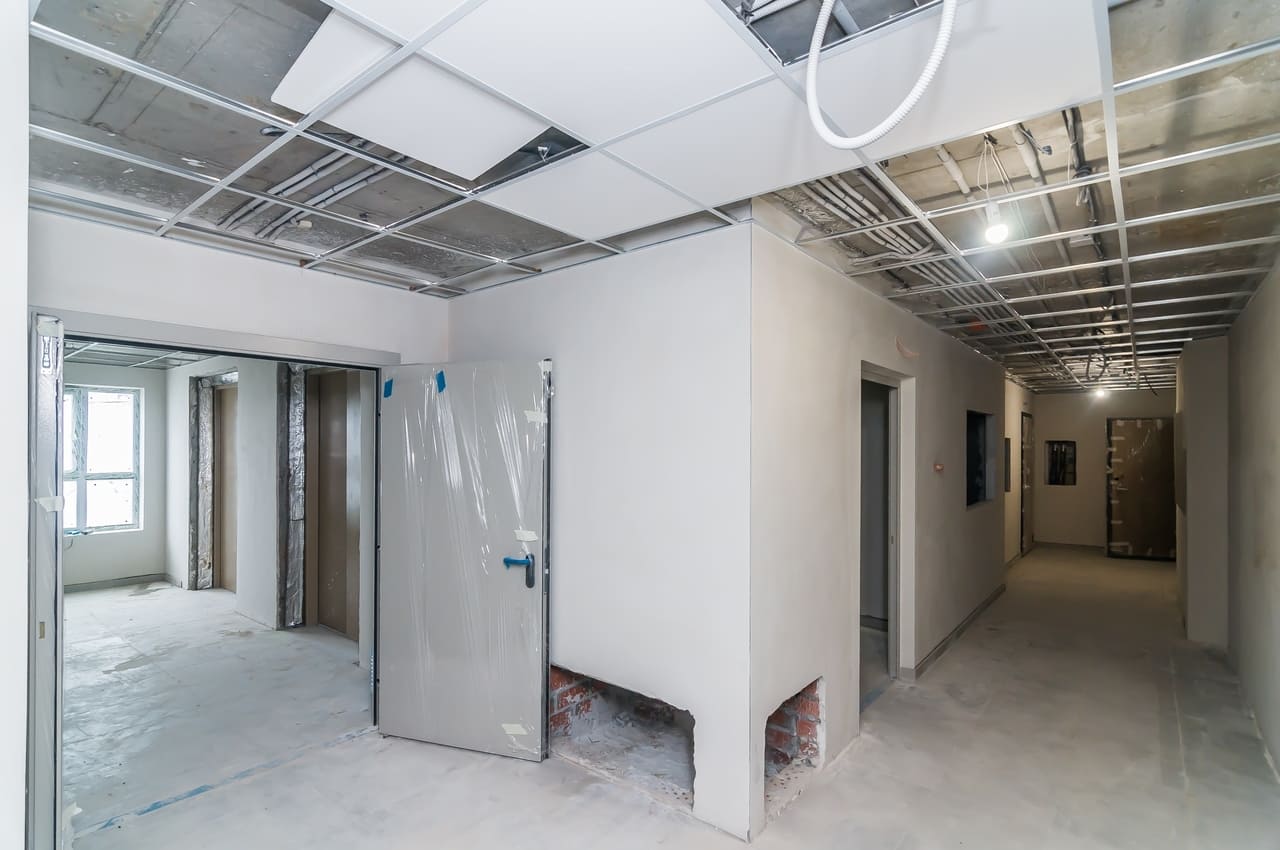

- Ведём работы по устройству внутренних сетей — 70%

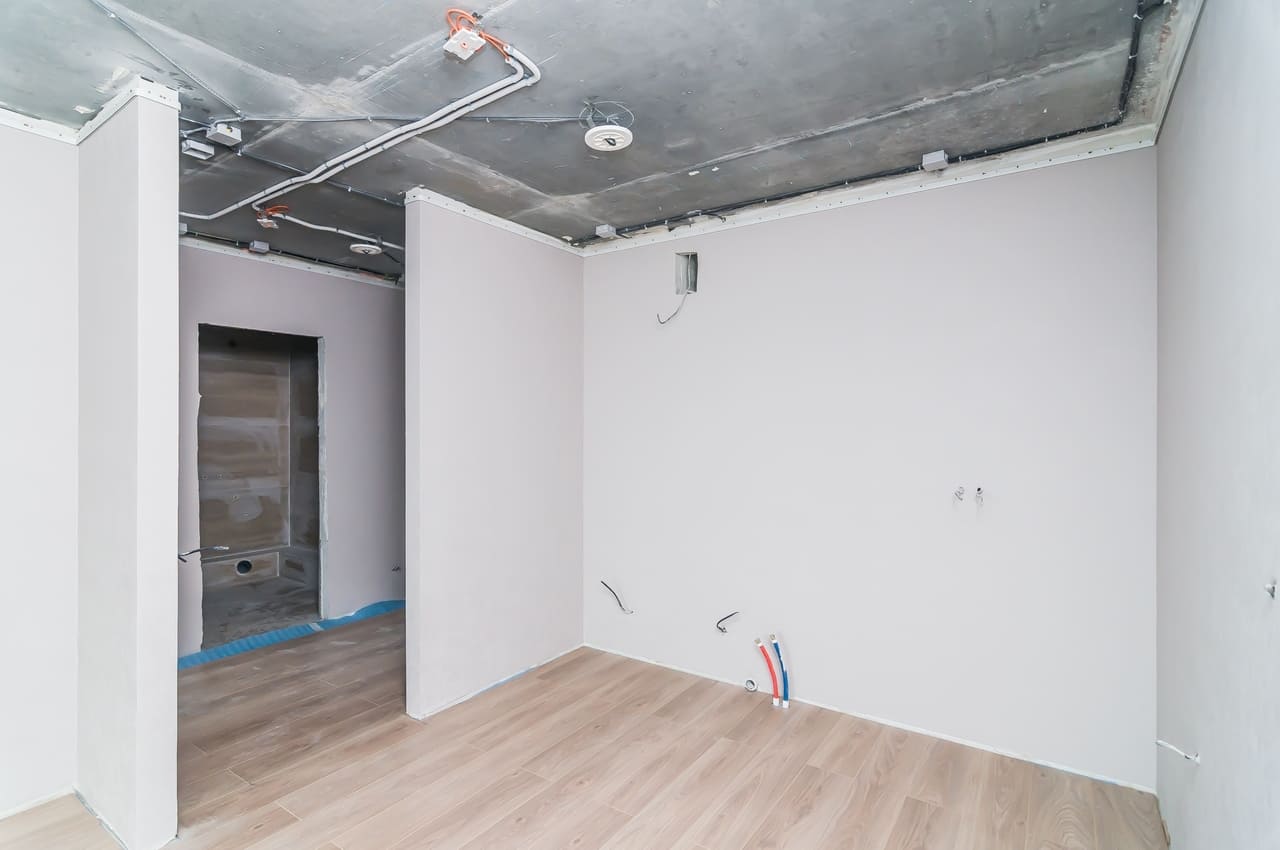

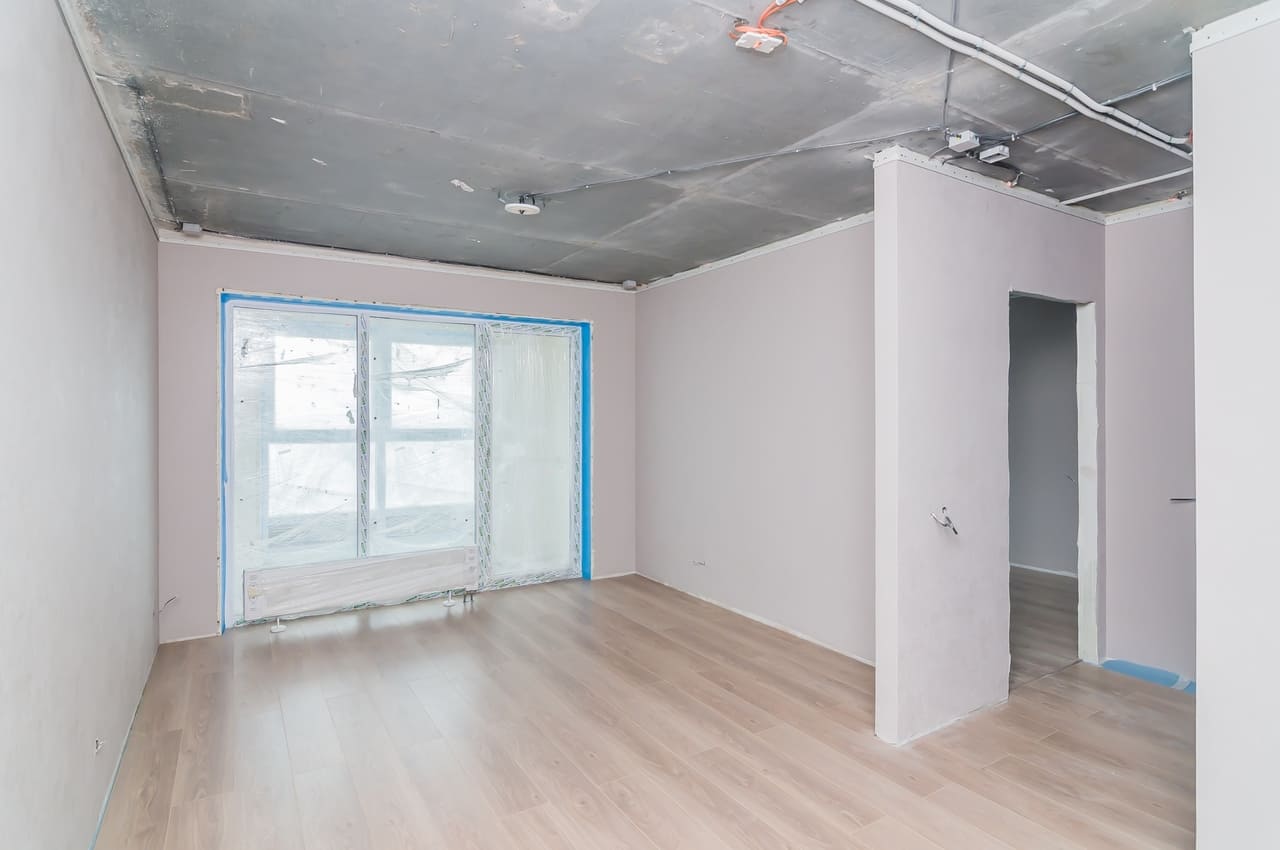

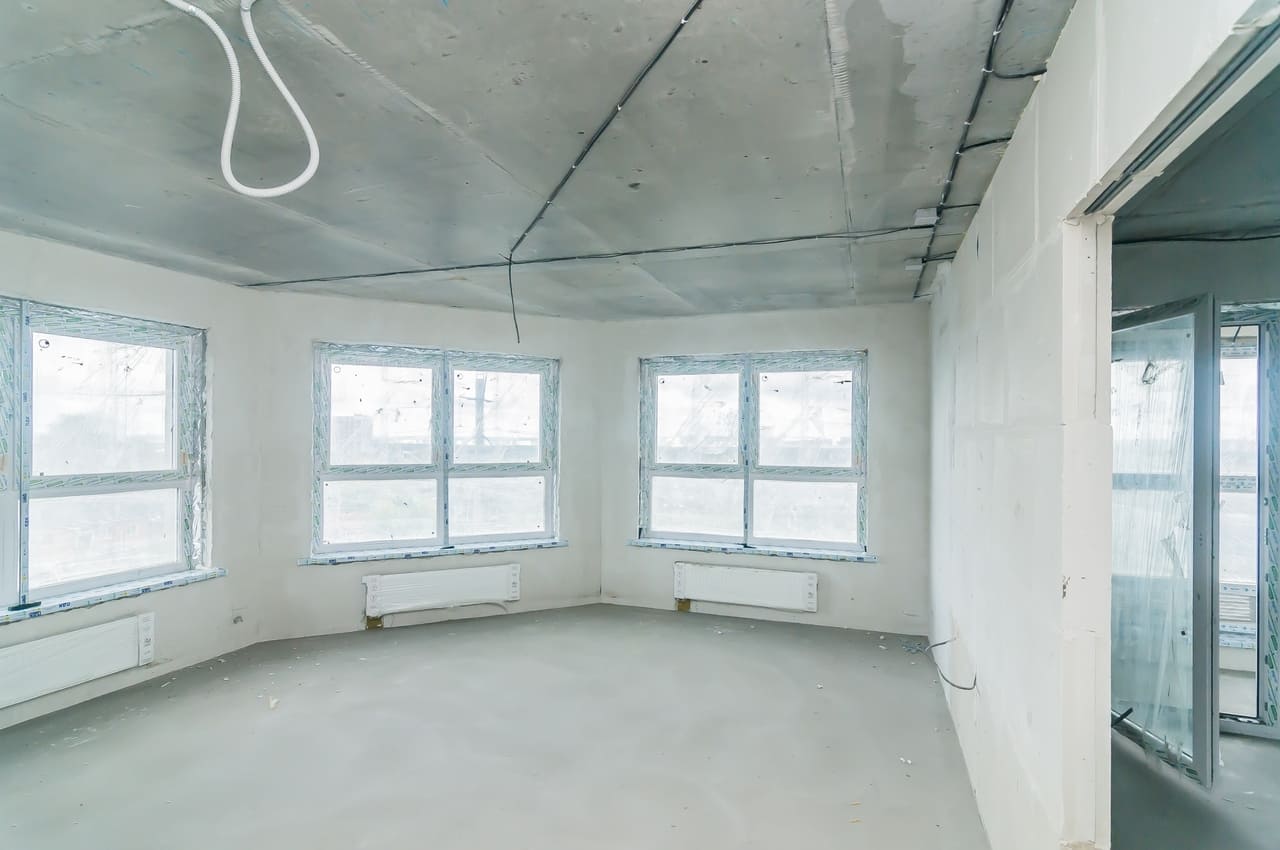

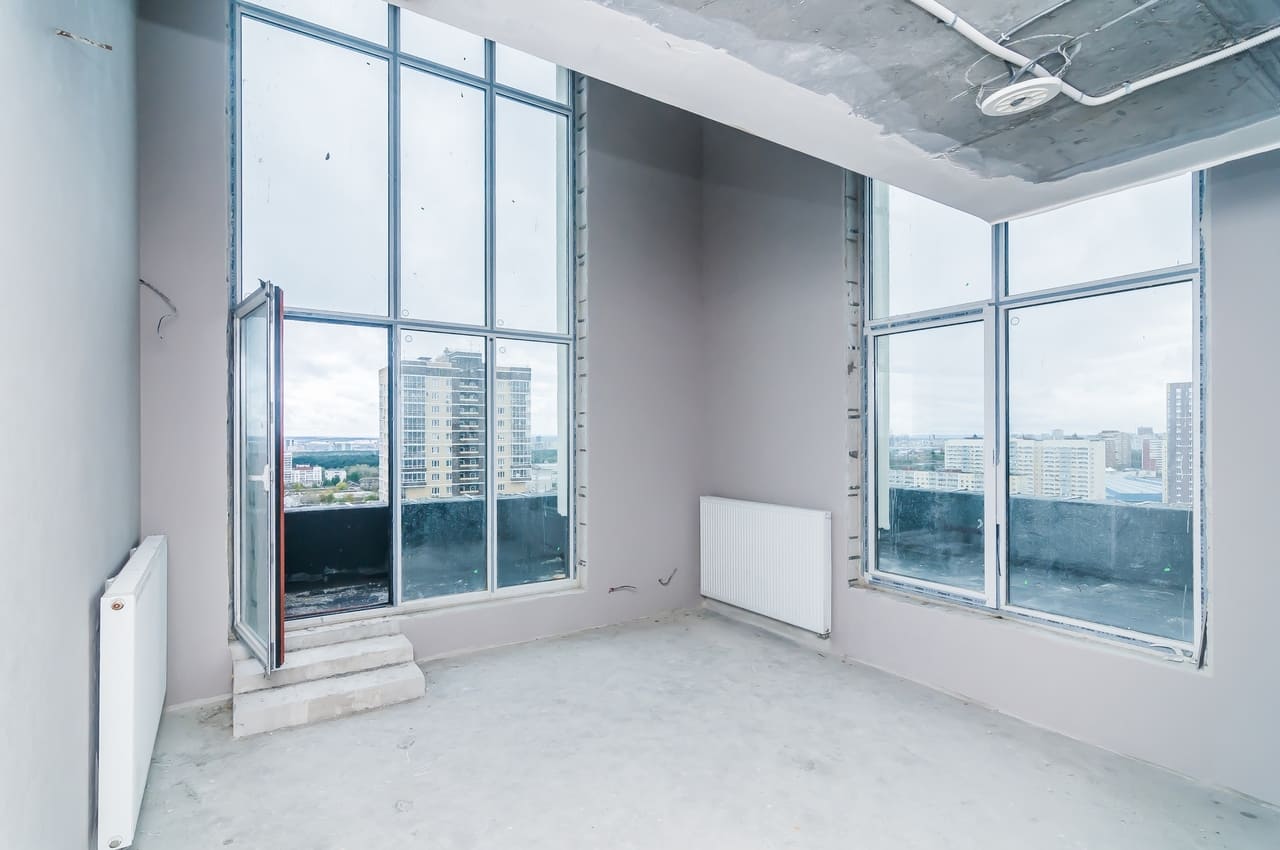

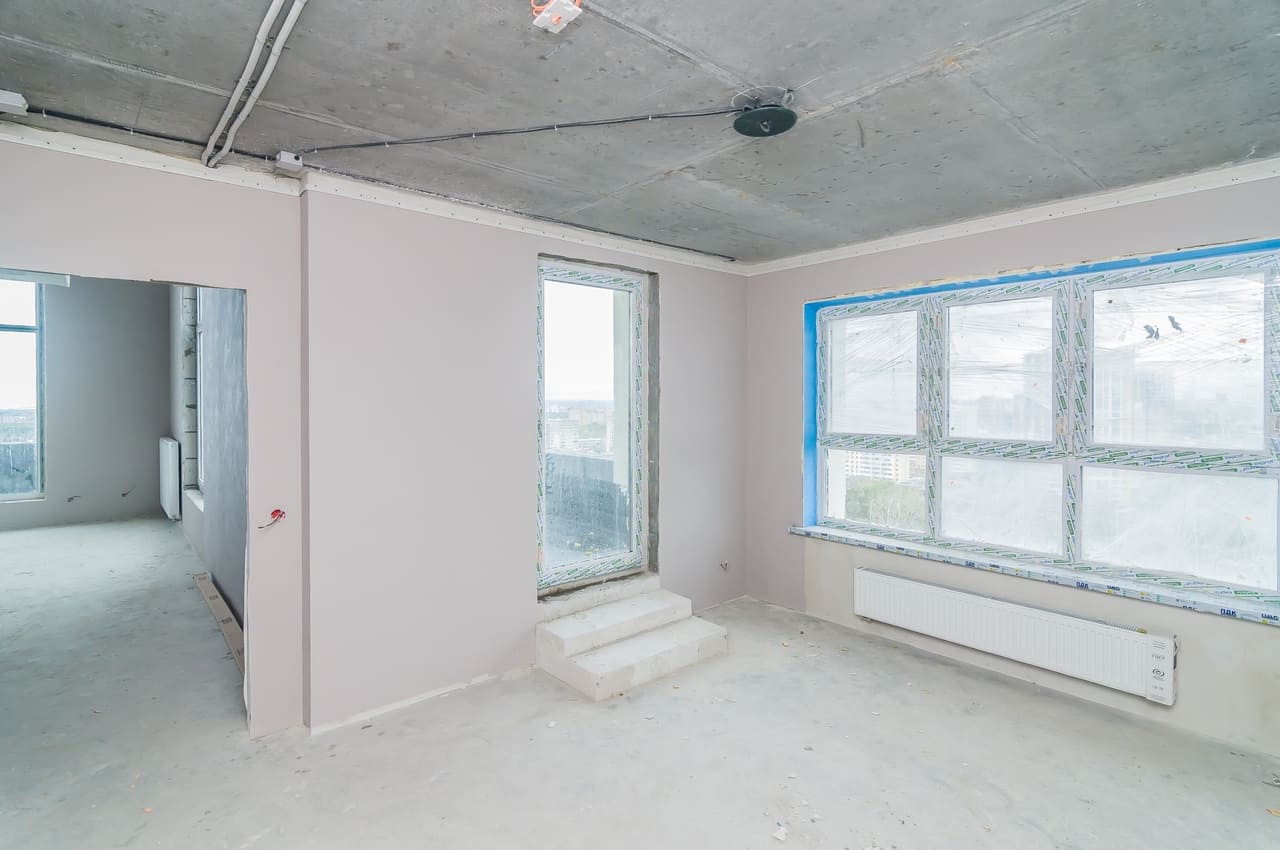

- Продолжаем работы по черновой отделке — 90%

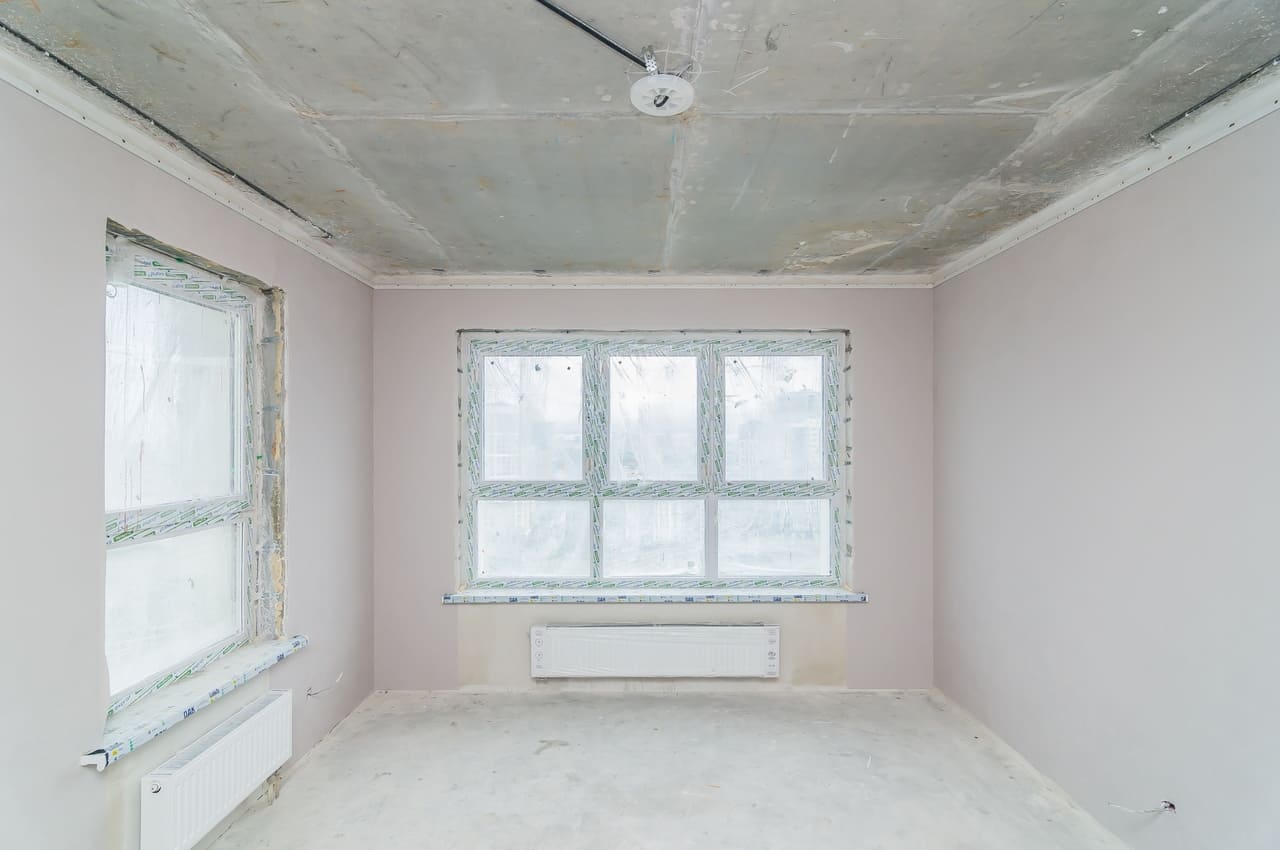

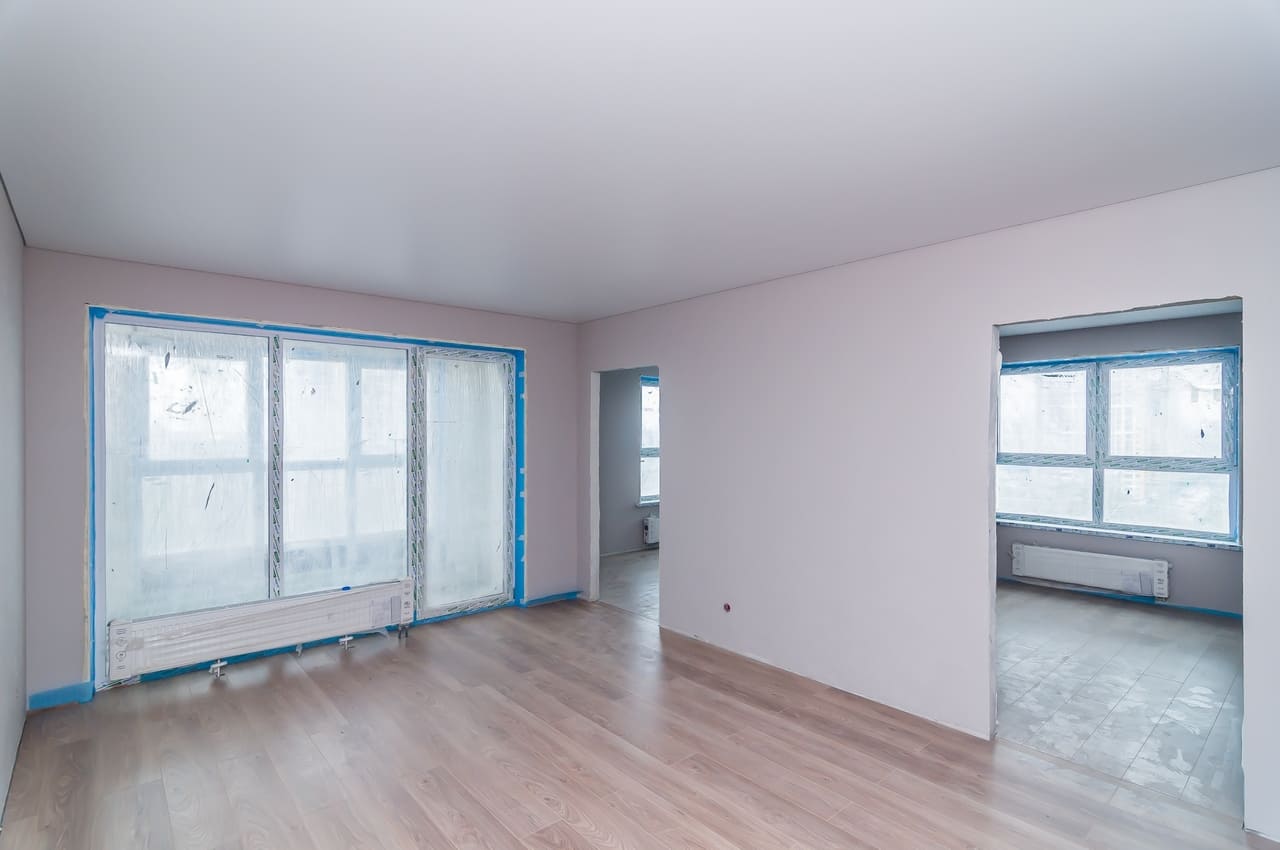

- Ведём работы по чистовой отделке — 15%
2 секция
- Завершили работы по устройству внутренних и наружных стен — 100%
- Завершаем работы по устройству светопрозрачных конструкций — 95%
- Ведём работы по устройству фасада здания — 45%
- Ведём работы по устройству внутренних сетей — 70%
- Ведём работы по черновой отделке — 80%
- Ведём работы по чистовой отделке — 15%
3 секция
- Завершаем работы по устройству внутренних сетей — 98%
- Завершаем работы по устройству фасада здания — 95%
- Завершили работы по черновой отделке — 100%
- Ведём работы по чистовой отделке — 60%
4 секция
- Завершаем работы по устройству внутренних сетей — 98%
- Завершаем работы по устройству фасада здания — 95%
- Завершили работы по черновой отделке — 100%
- Ведём работы по чистовой отделке — 60%
5 секция
- Завершаем работы по устройству внутренних сетей — 99%
- Завершаем работы по устройству фасада здания — 99%
- Ведём работы по чистовой отделке — 90%
6 секция
- Завершаем работы по устройству внутренних сетей — 99%
- Завершаем работы по устройству фасада здания — 99%
- Ведём работы по чистовой отделке — 90%

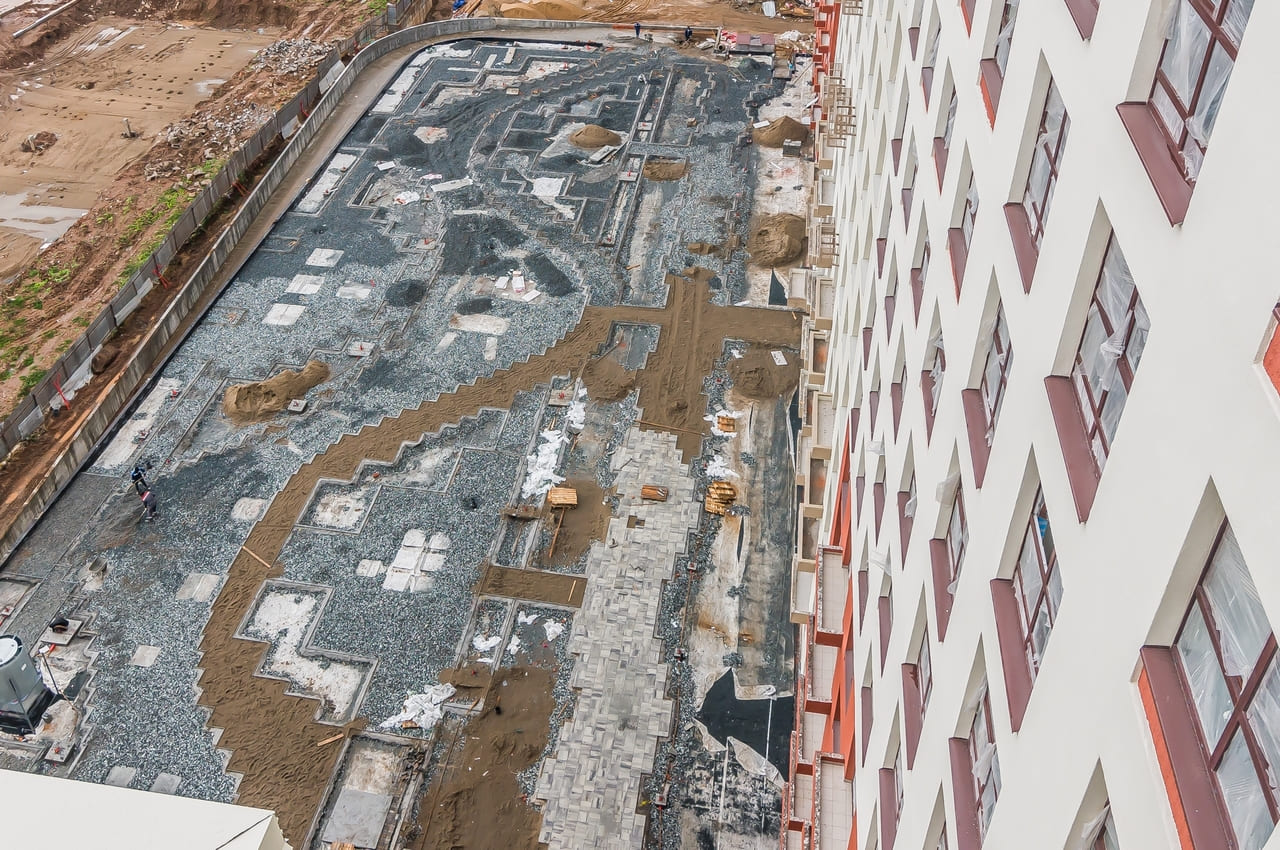

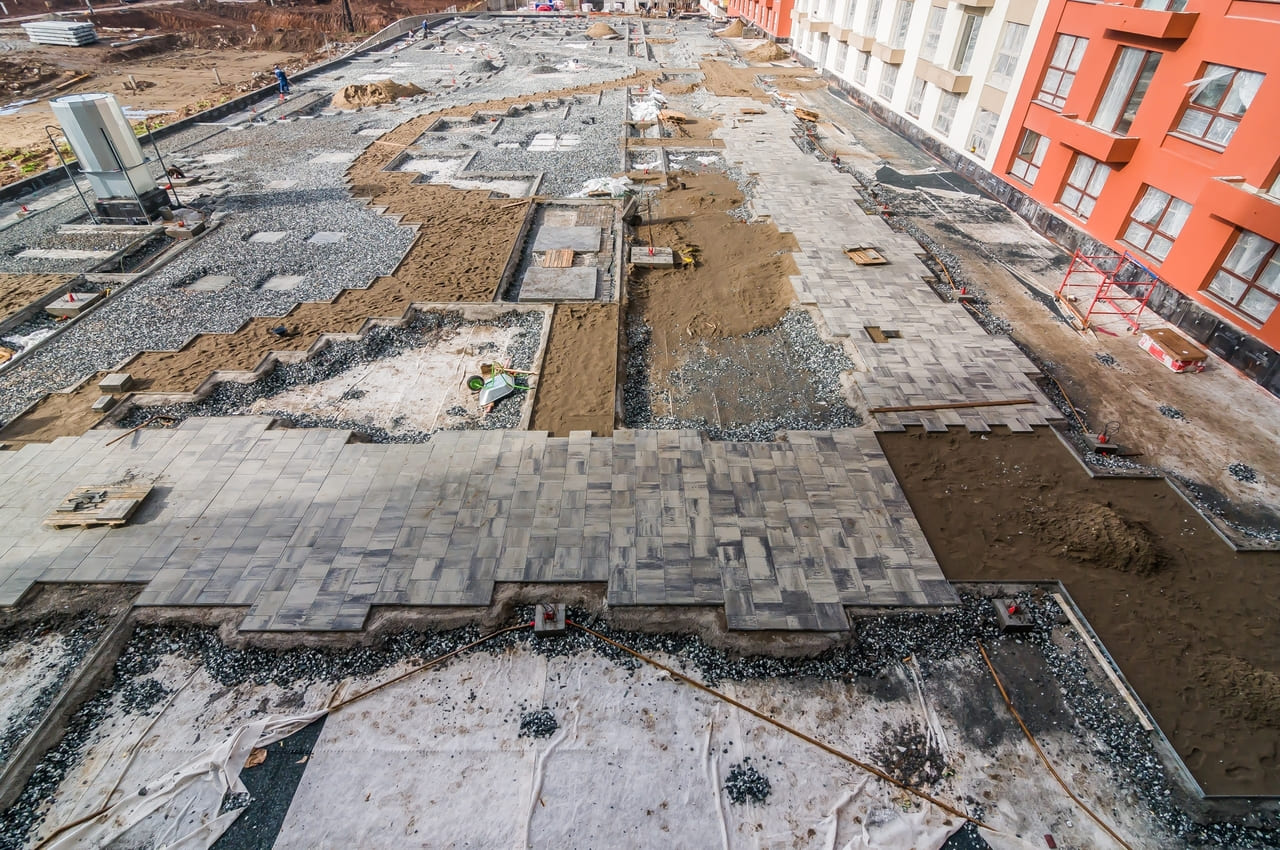

Стилобат
- Ведём работы по благоустройству — 50%
