Ход строительства ЖК «А+» | декабрь 2024
Завершаем год под знаком плюс! Декабрьский отчёт о ходе строительства ЖК «А+» готов!Завершаем год под знаком ➕
Отчёт о ходе строительства ЖК «А+» готов!

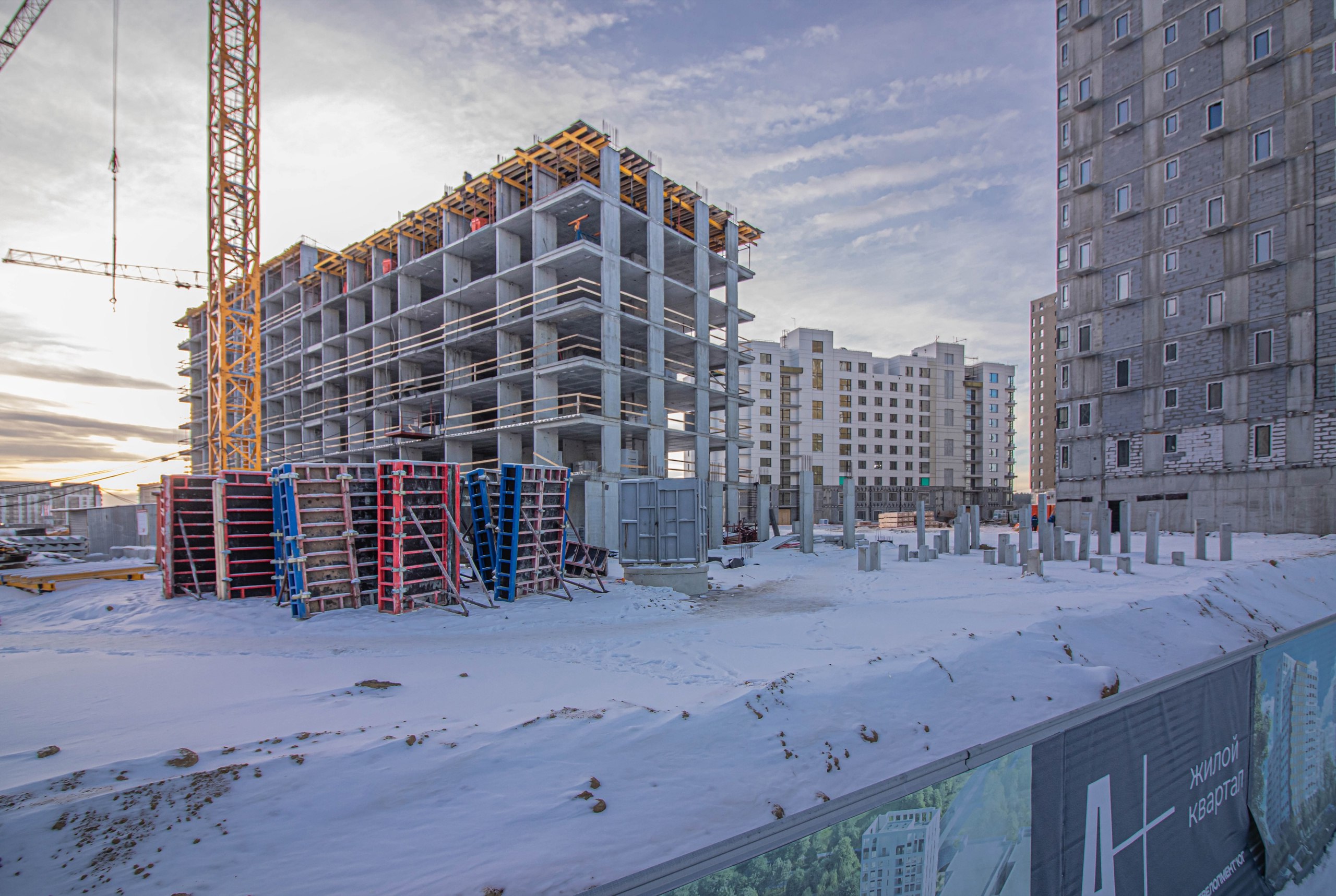

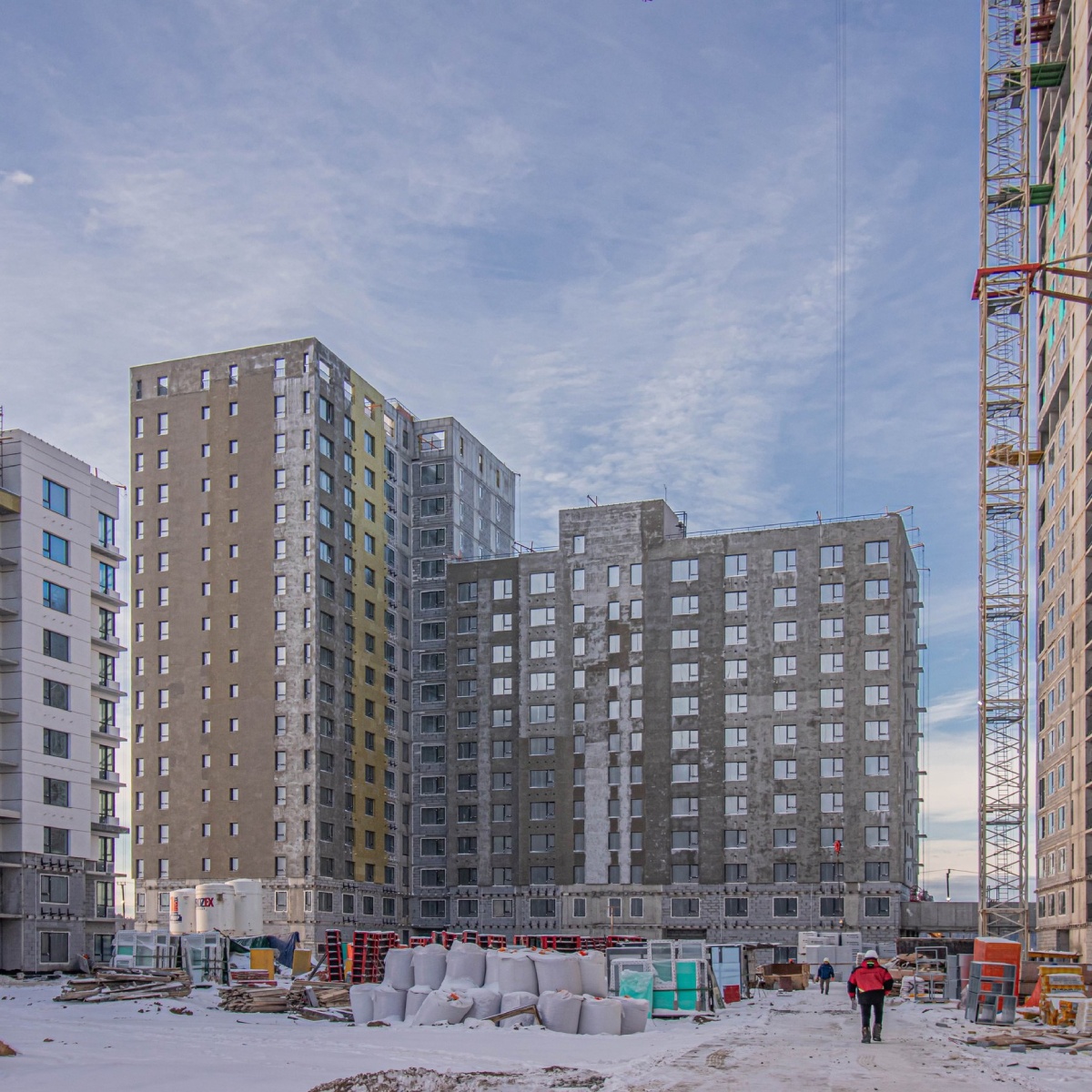

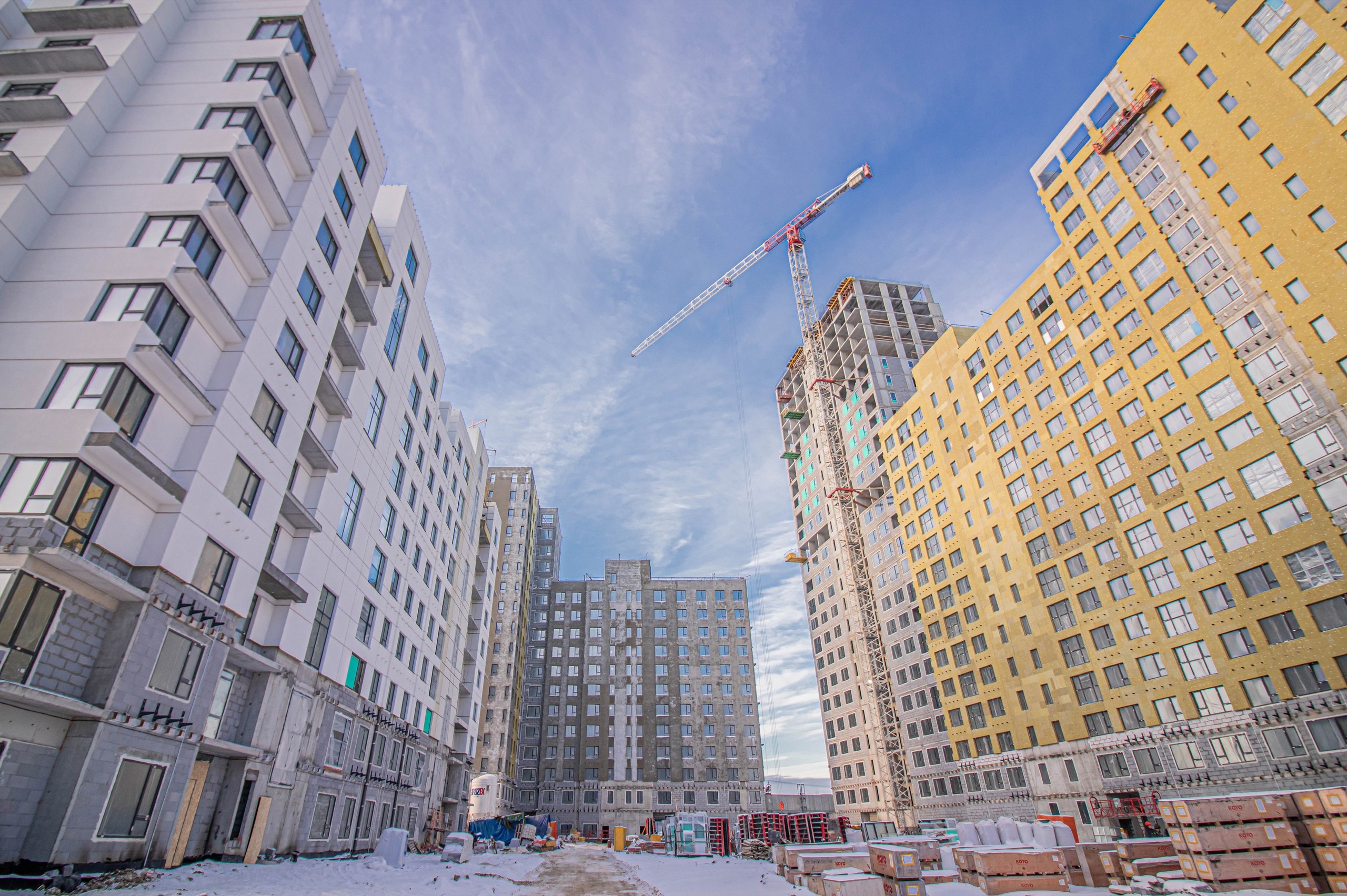

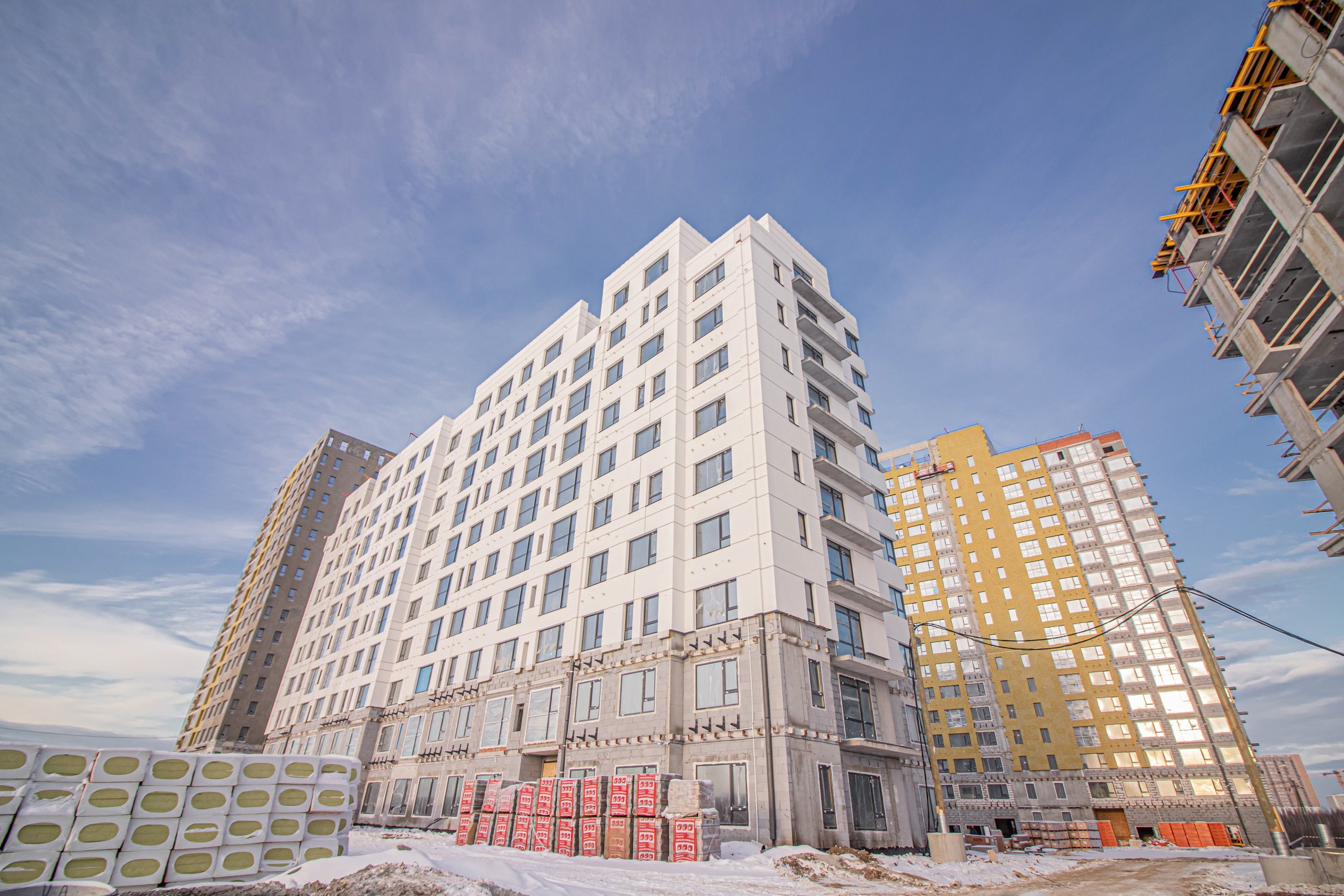

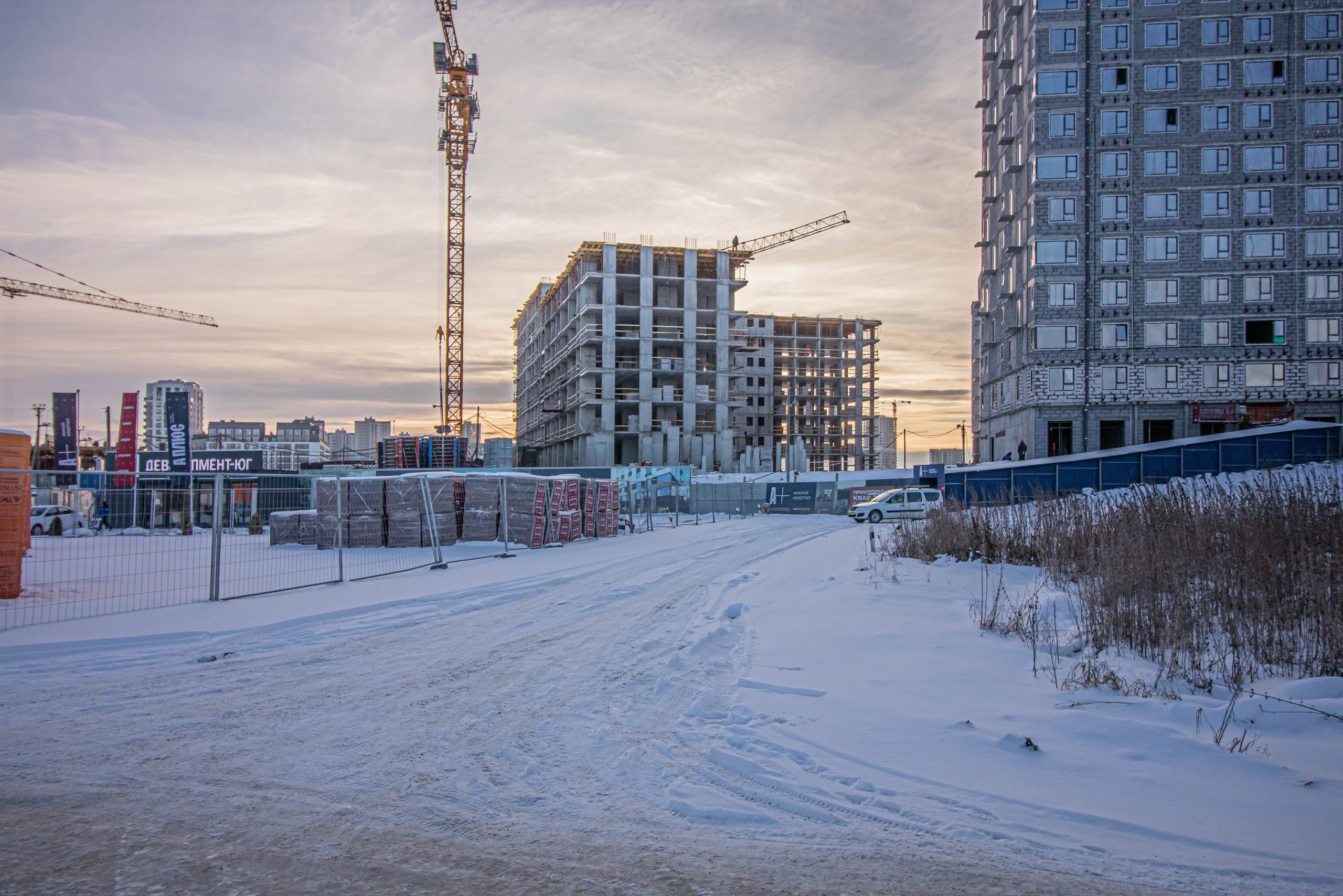

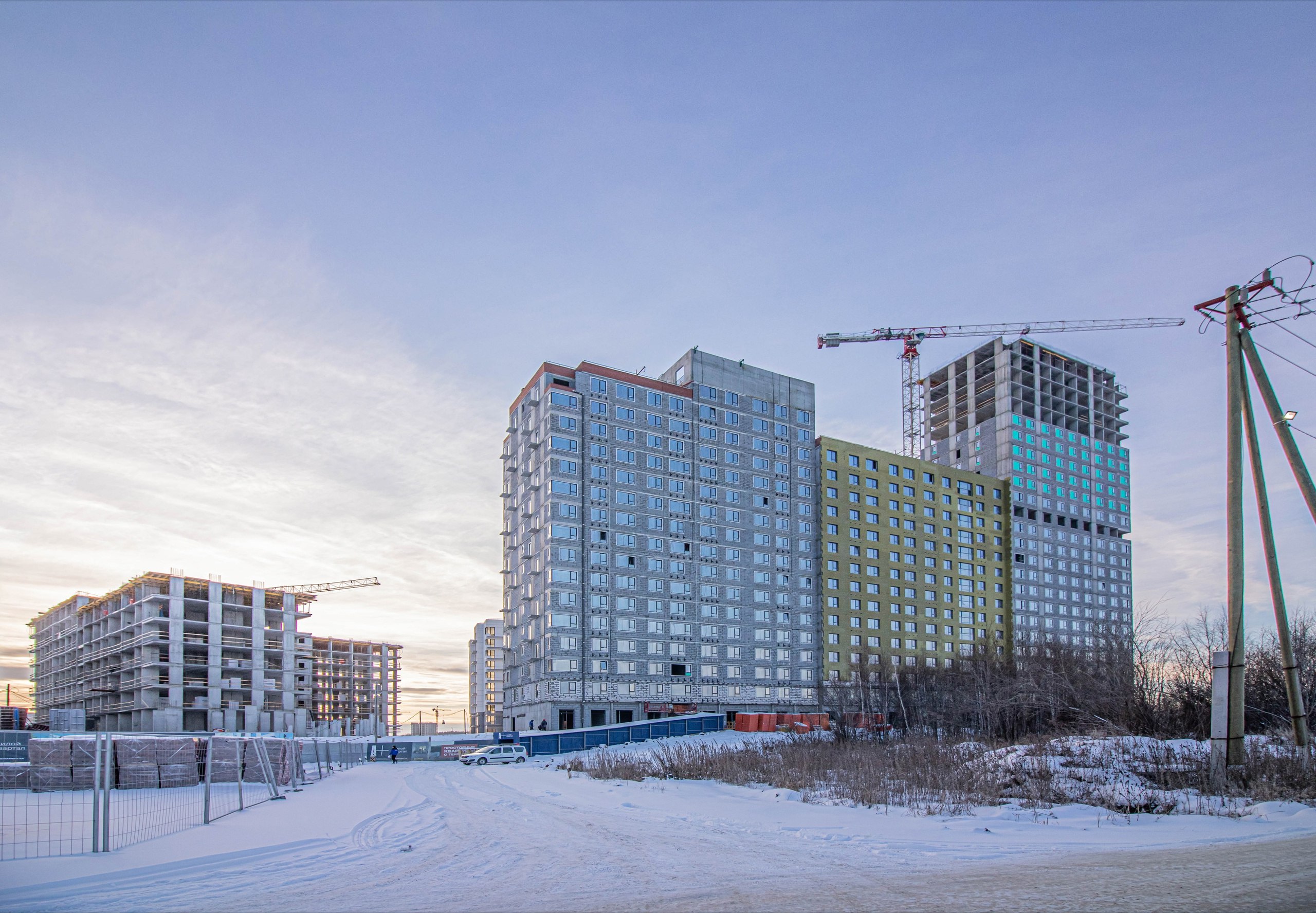

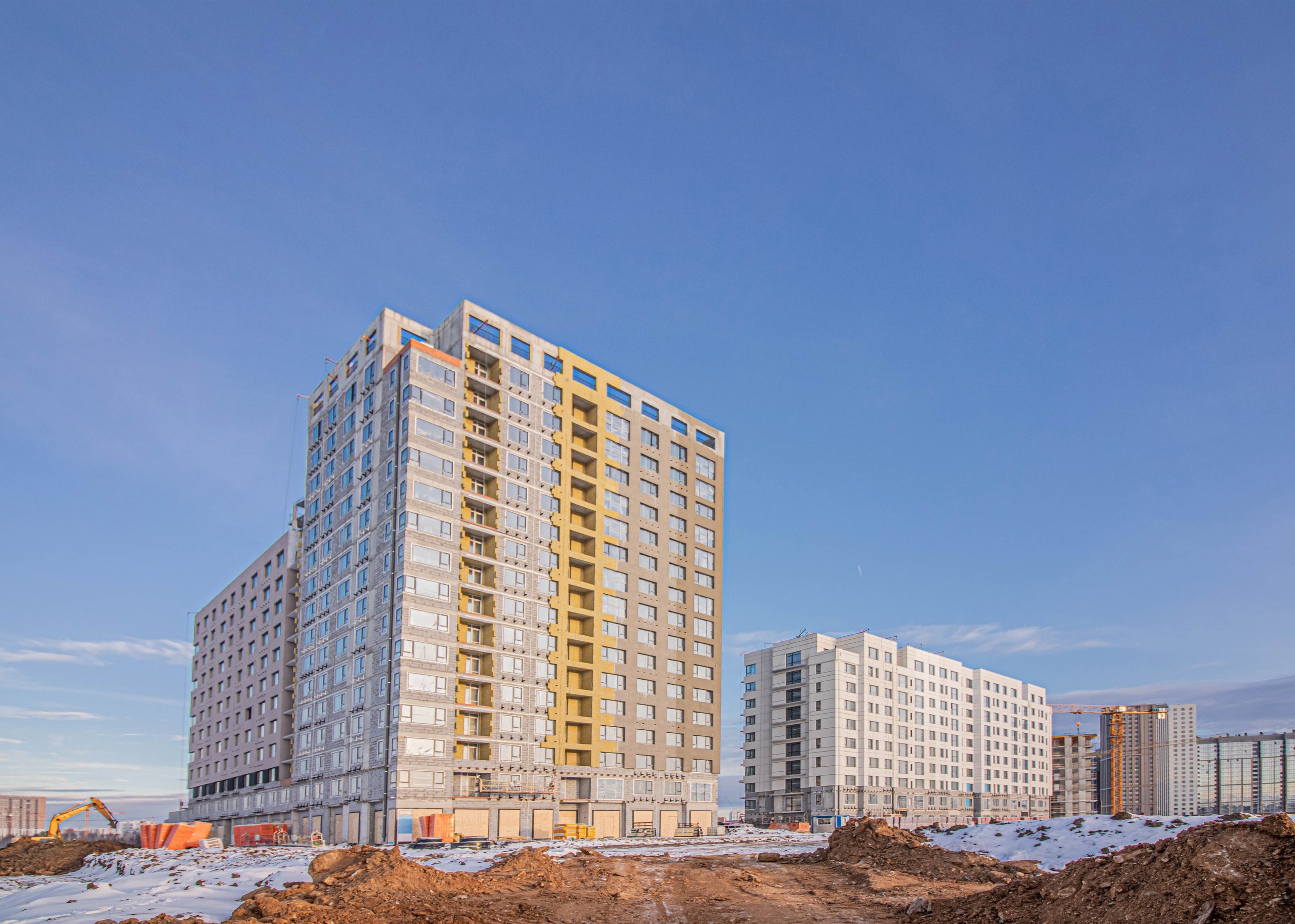

Блок секций 19.1.
- 19.1.1 — утеплитель фасада готов на 70%, а система отопления — на 100%.
- 19.1.2 — выполнены монтаж утеплителя фасада и система отопления.
- 19.1.4 — каменная кладка готова на 80%, а система отопления — на 50%.
- 19.1.5 — утеплитель фасада готов на 70%, а система отопления — на 100%.
- 19.1.6 — утеплитель фасада готов на 30%, а система отопления — на 50%.
- 19.1.7-19.1.8 — выполнен монтаж системы отопления.

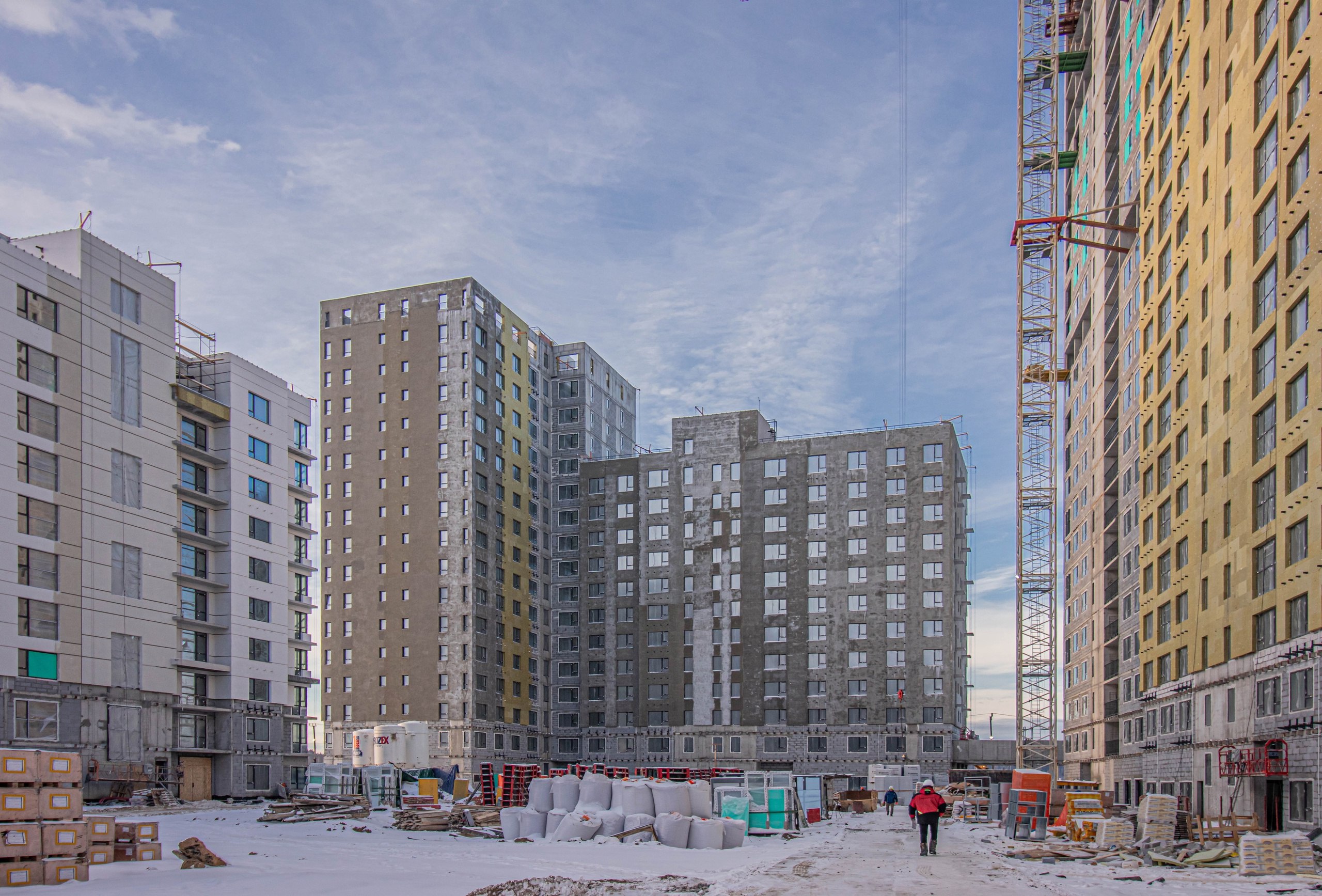

Блок секций 19.2.

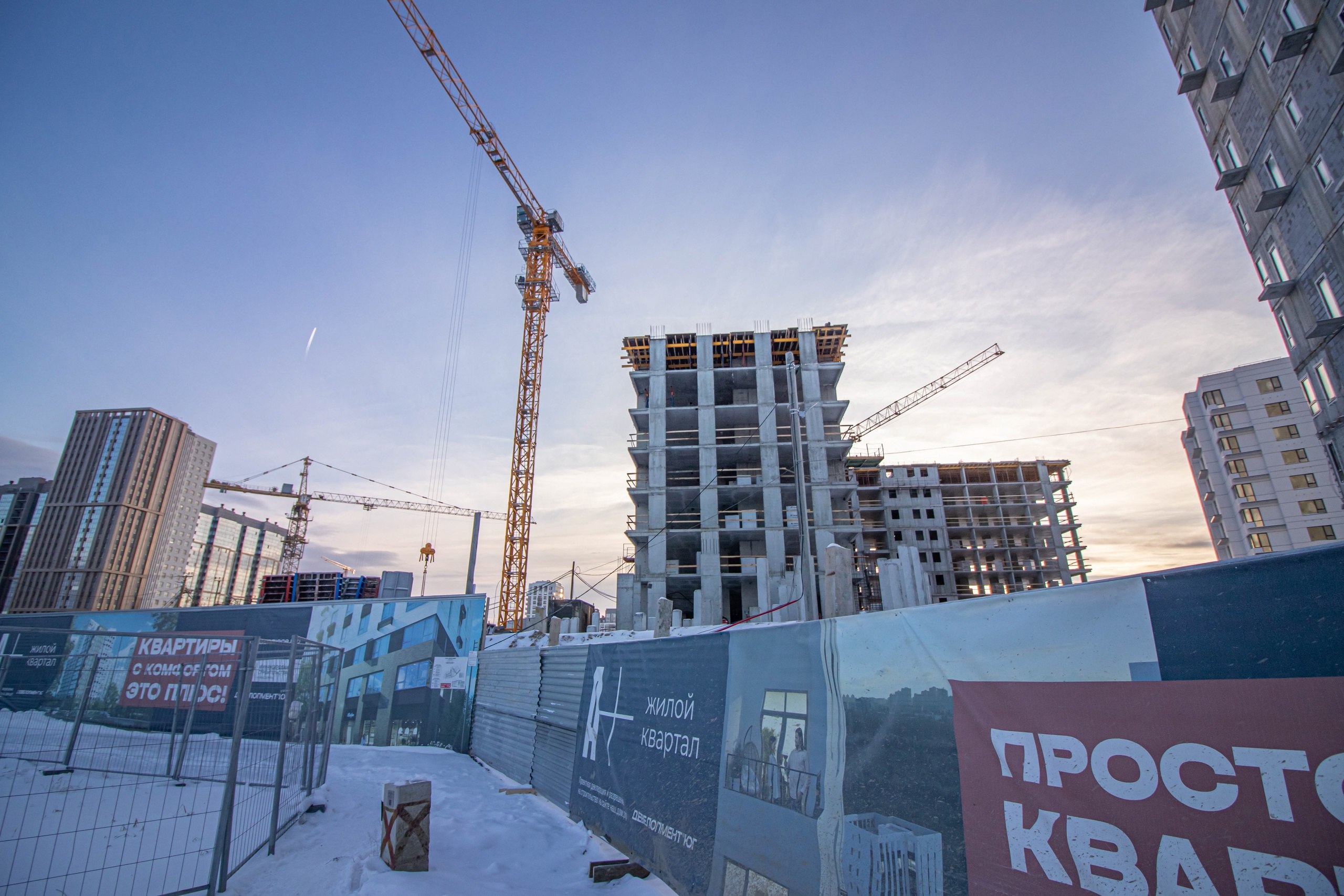

- 19.2.2 — монолитные работы на 7 этаже.
- 19.2.3 – 19.2.4 — монолитные работы на 8 этаже.
1 очередь сдаётся уже в 3 квартале 2025 года, 2 очередь — в 1 квартале 2026.
«А+» уверенно растёт, и в новом году мы продолжим двигаться только вперёд.
27 декабря 2024 г.
