Динамика строительства: июнь 2017 года

ЖК «Спортивная деревня»

Литер 4

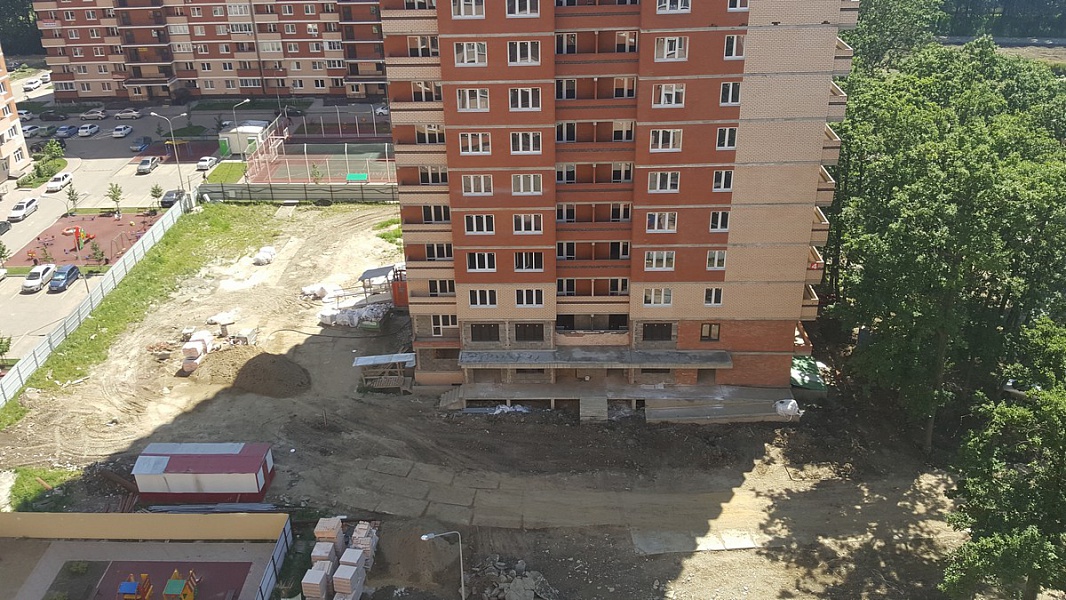

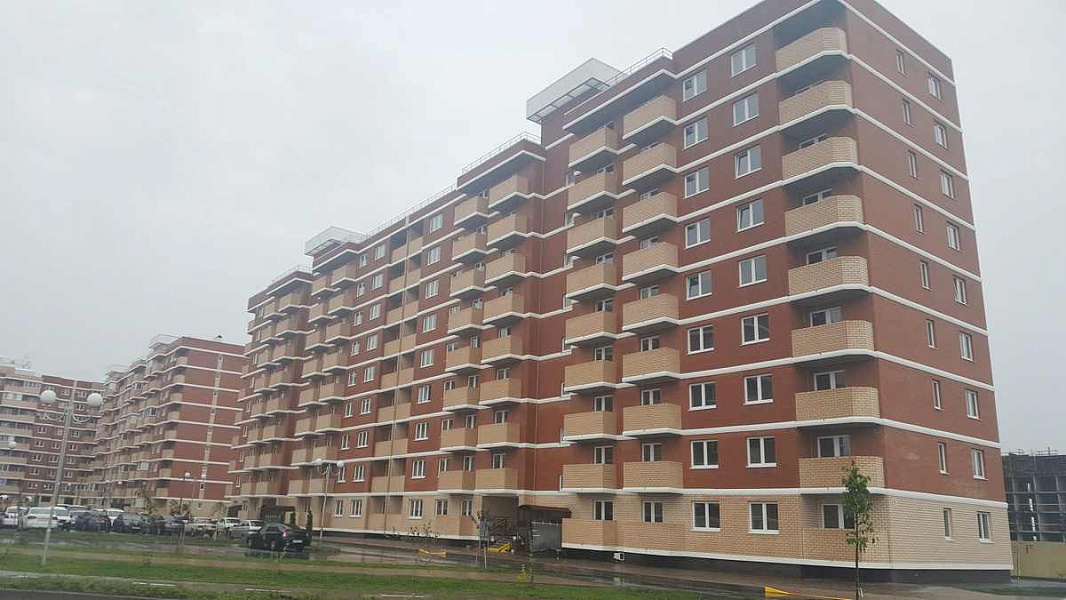

Объект находится в активной стадии строительства. Кирпичная кладка на уровне 12 этажа. Установка оконных систем на уровне 6 этажа. Сантехнические работы на уровне цокольного этажа. Устройство кровли выполнено на 40 %.

Литер 5

Объект находится в активной стадии строительства. Кирпичная кладка на уровне 10 этажа. Установка оконных систем на уровне 6 этажа. Сантехнические работы на уровне цокольного этажа.

Литер 8

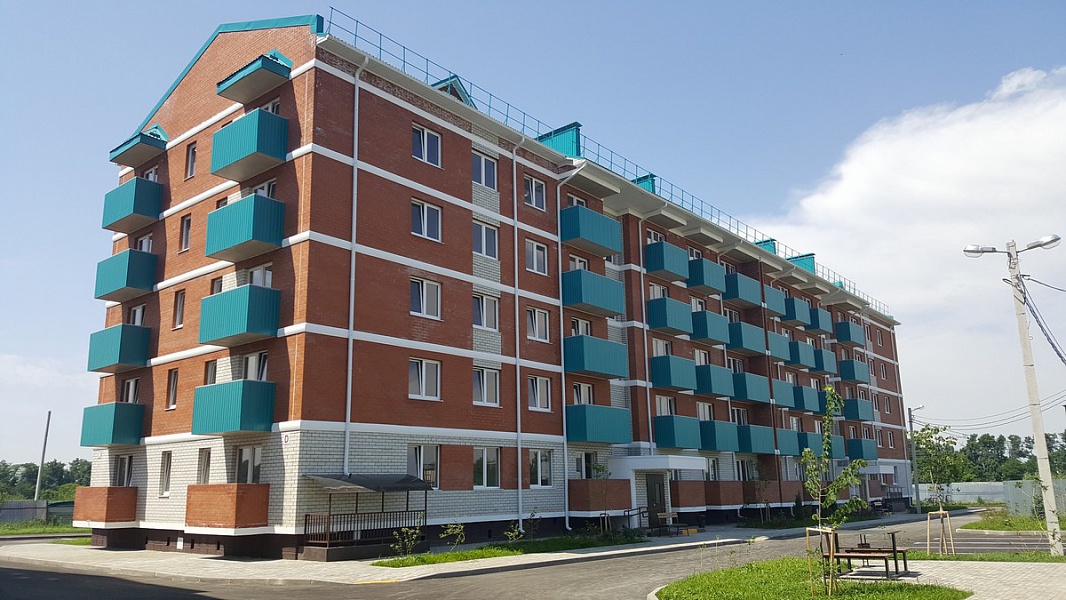

Объект готов. Ведется уборка помещений и подготовка объекта к сдаче

Литер 10

Объект находится на начальной стадии строительства. Монолитно-железобетонные конструкции на уровне 4 этажа.

ЖК «Перспектива»

Литер 2.1

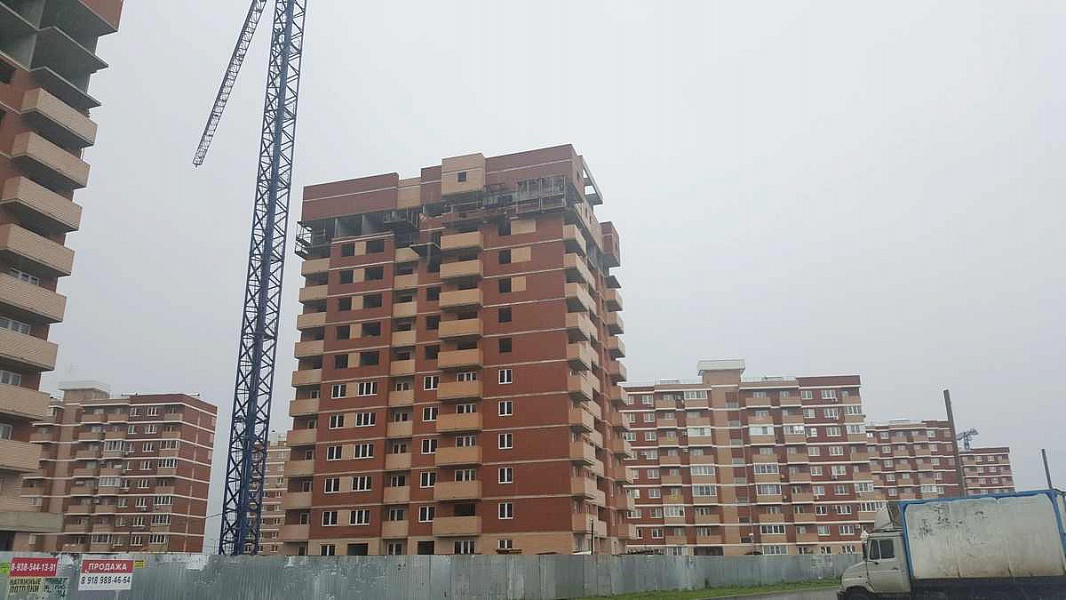

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 11 этажа. Выставление стен 12 этажа.

Литер 4-1-2

Объект находится на завершающей стадии строительства. Установка лифтового оборудования завершена. Внутренняя отделка помещений: штукатурка – 22-23 этаж; стяжка – 20 этаж. Установка оконных систем – 90%. Раскатка отопления на уровне 20-23 этажа

ЖК «Достоевский»

Литер 3

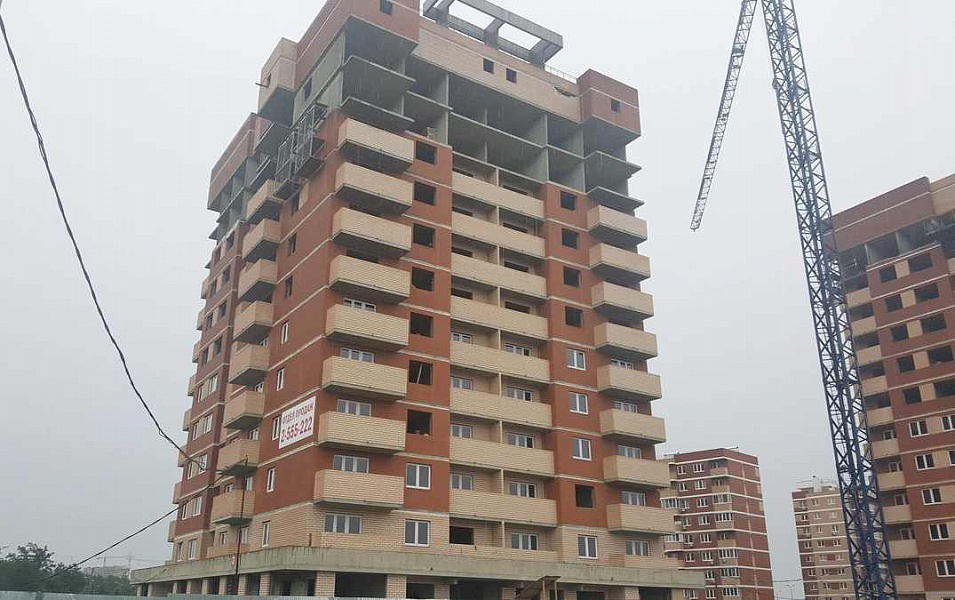

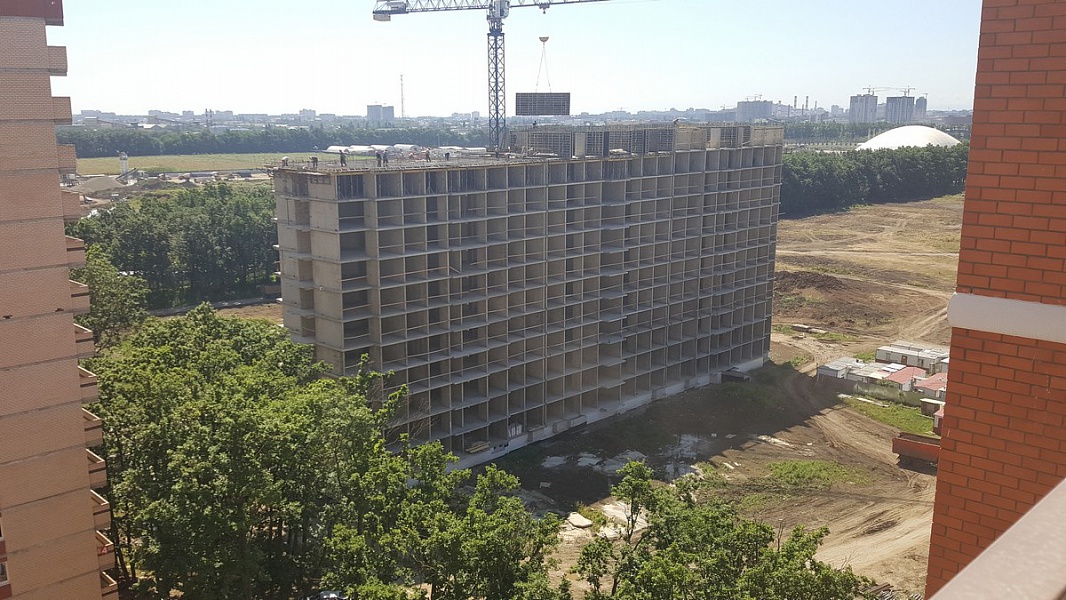

Объект находится на начальной стадии строительства. Монолитно-железобетонное устройство перекрытия 2 этажа

ЖК «Три Богатыря»

Литер 3

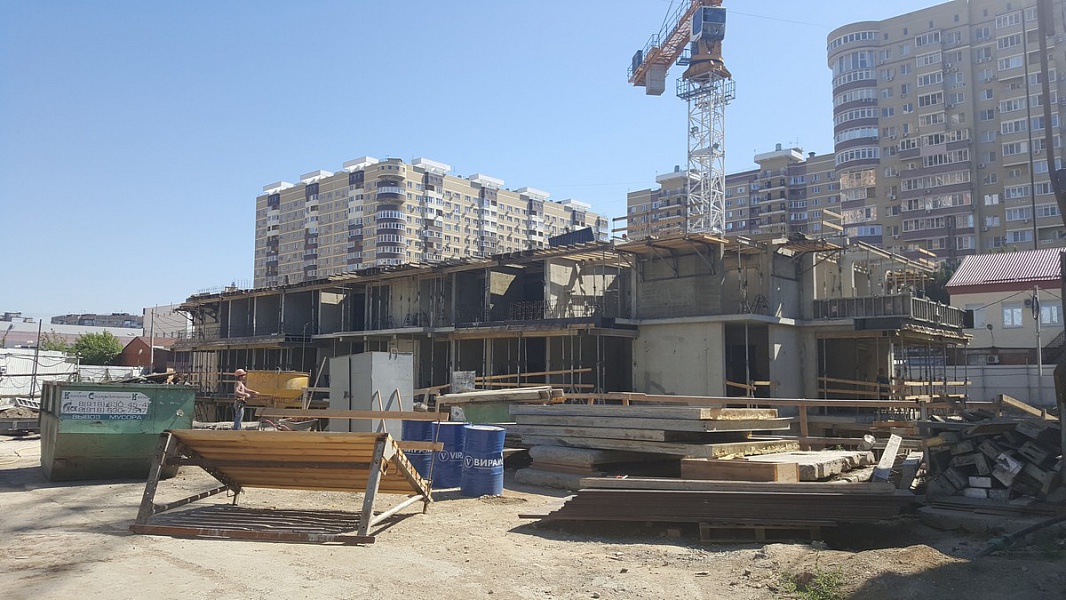

Объект находится в активной стадии строительства.  Установка оконных систем на уровне 22 этажа. Кирпичная кладка на уровне 24 этажа. Установка внутренних перегородок на уровне 22 этажа. Проведение электрики 23 этаж. Отделочные работы: штукатурка – на уровне 21 этажа, сантехника – 21 этаж.

ЖК «Симфония»

Литер 11

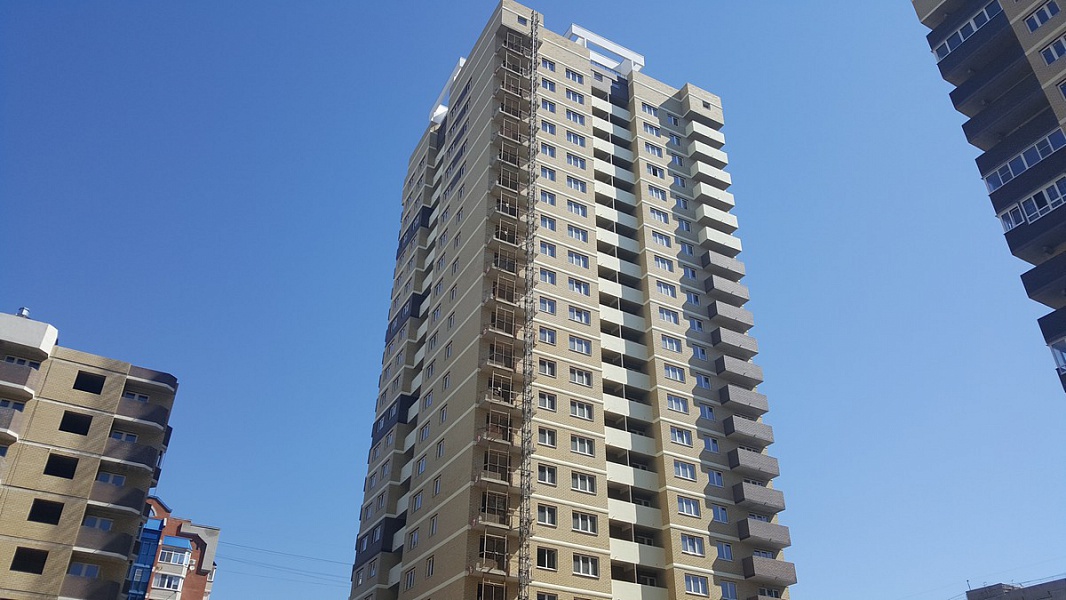

Объект находится в активной стадии строительства. Блок 1-2: кирпичная кладка - 95%, Установка оконных систем – 90%, Штукатурка – 80%, Электрика – 100%, подготовительные работы по стяжке пола; устройство кровли завершено. Блок 3-4: кирпичная кладка выполнена – 80%, устройство оконных систем - 90%, устройство кровли выполнено на 10%, внутренняя отделка – 30%, штукатурка -80% Подземный паркинг – монолитные работы – 80%, кладка камня – 50%, проведение электрики – 10%, гидроизоляция – 75%.

Литер 6

Объект находится в активной стадии строительства. Кирпичная кладка завершена. Установка оконных -95%. Сантехнические работы– 95%, Внутренняя отделка квартир и МОПов – 85%. Устройство кровли завершено. Отделка фасада – 95%.

ЖК «Прогресс»

Литер 2.9

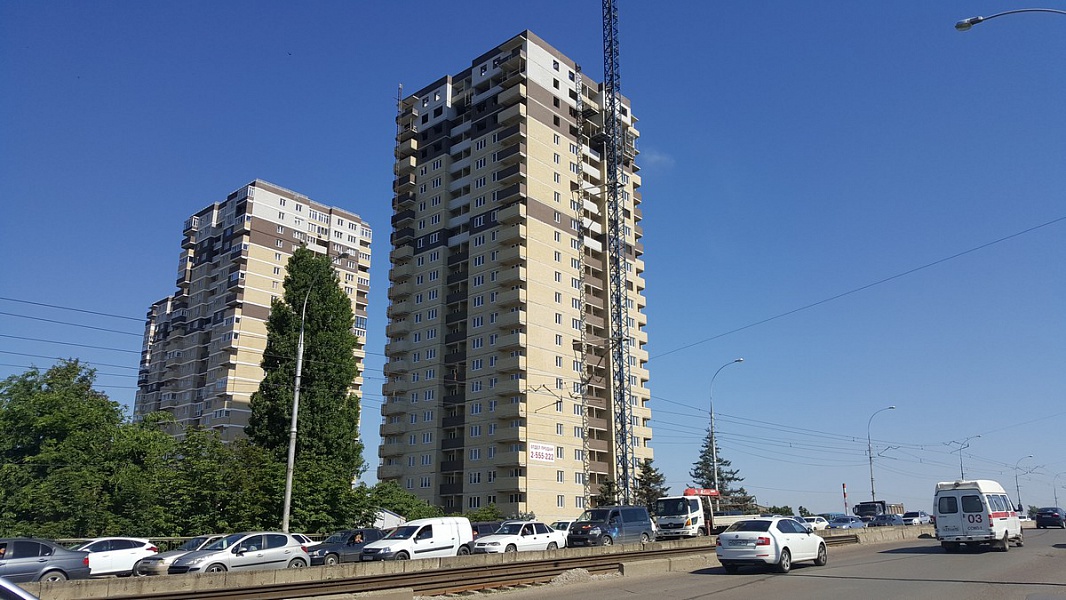

Объект готов. Ведется уборка помещений и подготовка дома к сдаче.

Задать вопрос по динамике строительства и покупке квартиры можно по телефону: +7 (861) 205-60-04.

22 июня 2017 г.
Следующая новость

Подпишитесь на новости

Нажимая кнопку «Подписаться», вы даёте согласие на обработку персональных данных.

Добро пожаловать в личный кабинет

Добавляйте планировки в избранное
Делитесь подборками
Больше никаких паролей! Введите номер телефона, кликнув на кнопку «Войти» ниже и мы вышлем вам одноразовый код подтверждения :)
Ваш город Пермь?
