Динамика строительства: ноябрь
ЖК «Спортивная деревня»
Литер 4

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 12 этажа.
Литер 5
Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 12 этажа
Литер 6

Объект находится на завершающей стадии строительства. Отделка фасада завершена. Отделка цокольного этажа завершена. Ведутся работы по отделке мест общественного пользования – 90%. Благоустройство территории – 60%.
Литер 8
Объект находится в активной стадии строительства. Каменная кладка завершена. Установка оконных систем на уровне 2-3 этажа. Ведутся сантехнические работы цокольного этажа.
ЖК «Три Богатыря»
Литер 3

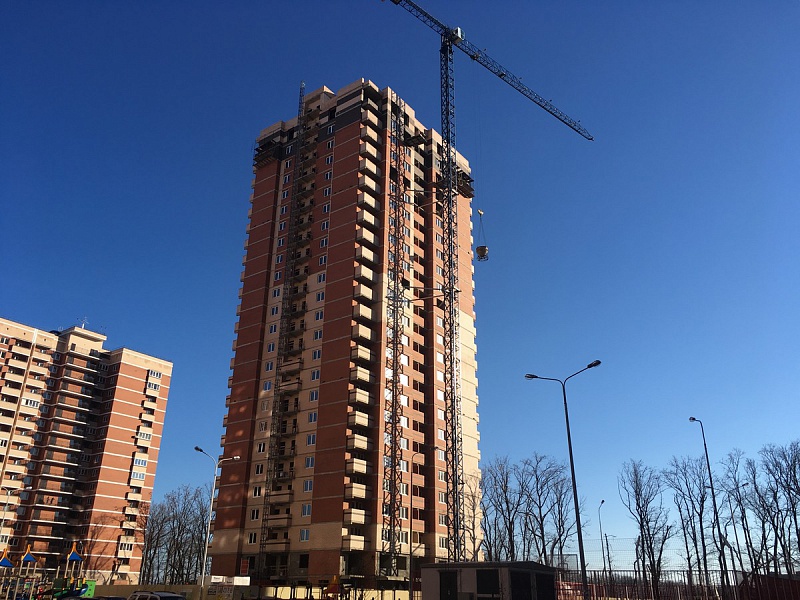

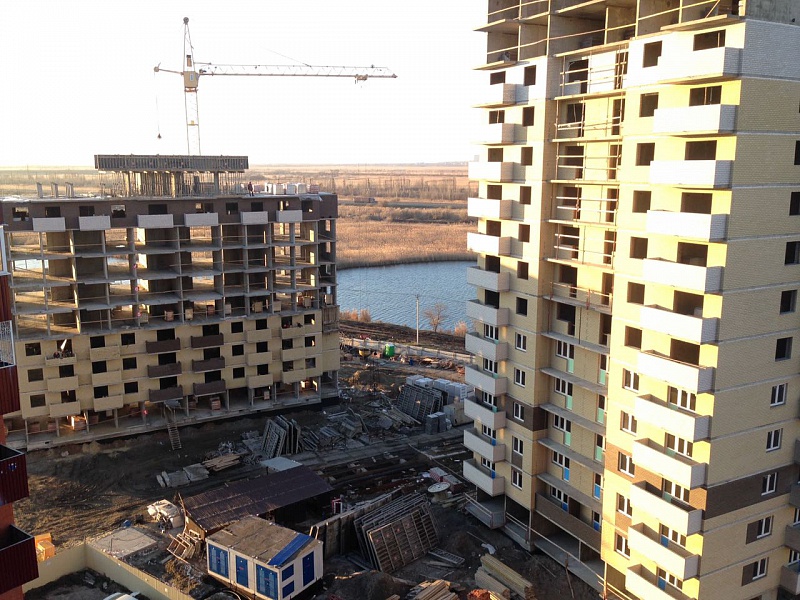

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне – 18 этажа. Кирпичная кладка – 11. Внутренние перегородки – 9 этаж. Установка оконных систем – 10%. Электрика – 15%.
ЖК «Прогресс»
Литер 2-9

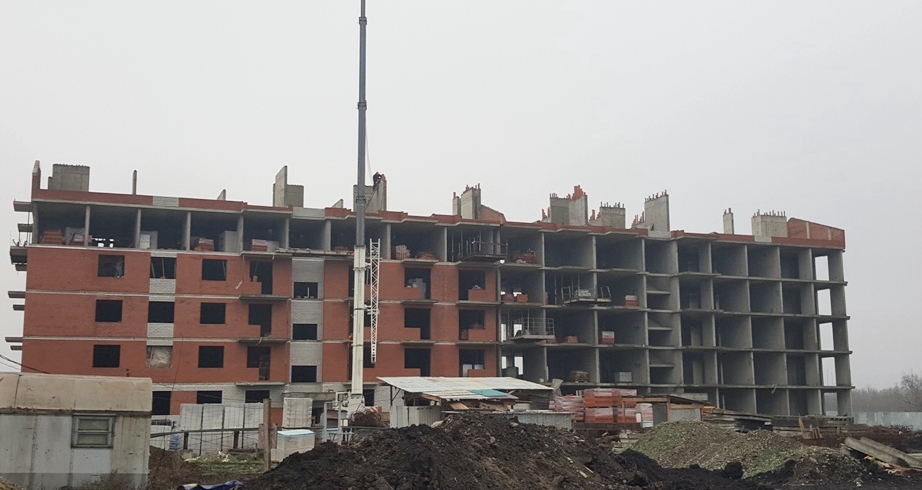

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены полностью. Кирпичная кладка 1-го блока на уровне 5 этажа. Установка крыши

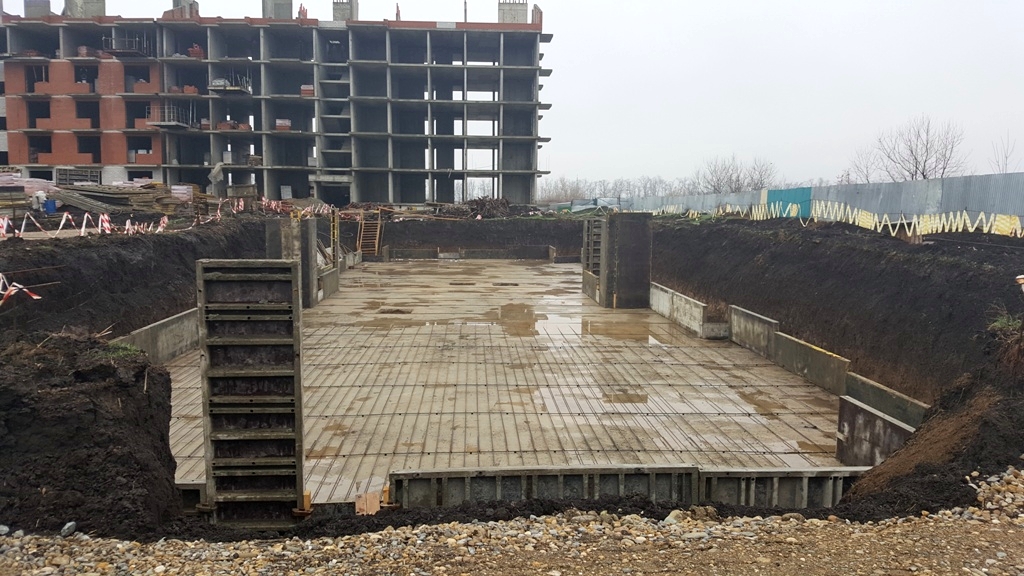

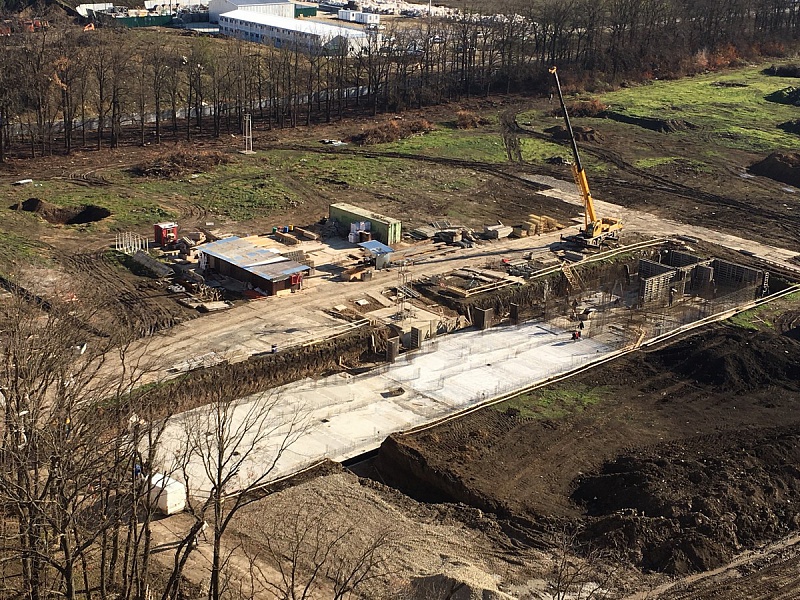

Объект находится на начальной стадии строительства. Подготавливается основание под фундамент. Выставлены опалубки. Устанавливается арматура. Проектируются проезды
ЖК «Перспектива»
Литер 2-1

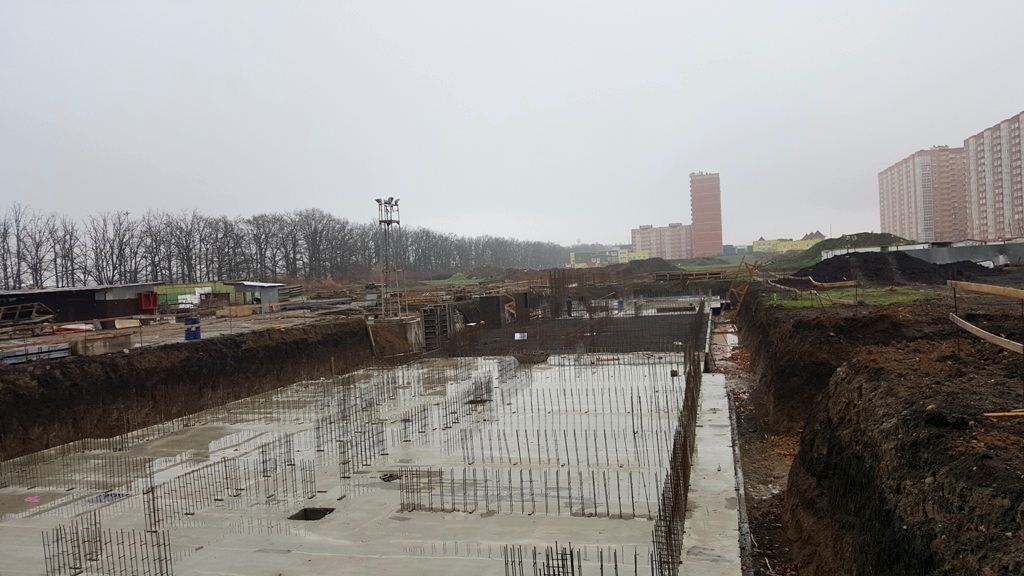

Объект находится на начальной стадии строительства. Залито основание первого и третьего блока.
Литер 4-1-2

Объект находится в активной стадии строительства. Установка оконных систем выполнено на 90%. Внутренняя отделка – 90%. Устройство вентиляции – 20%. Проводка электрики выполнена.
ЖК «Симфония»
Литер 11

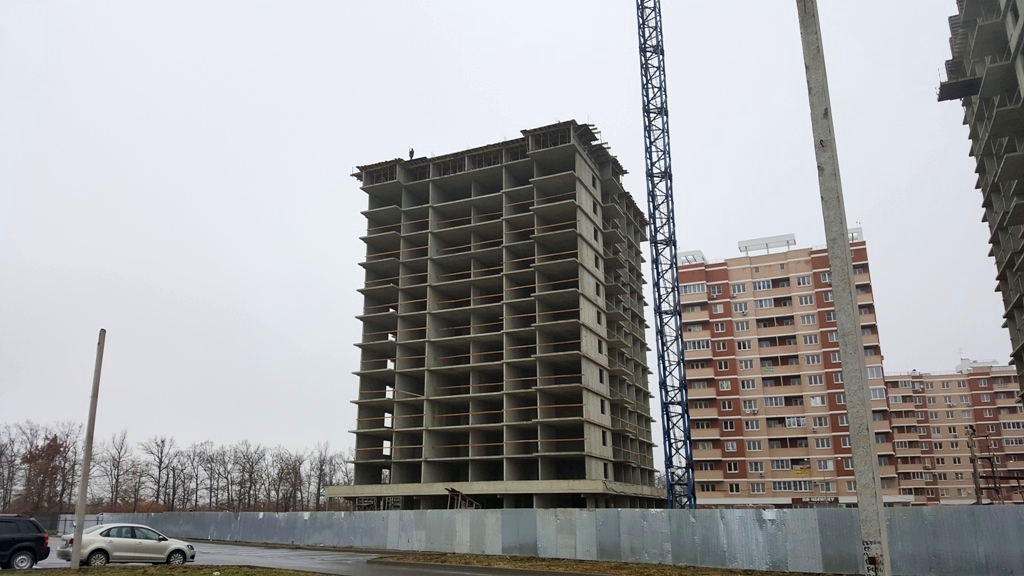

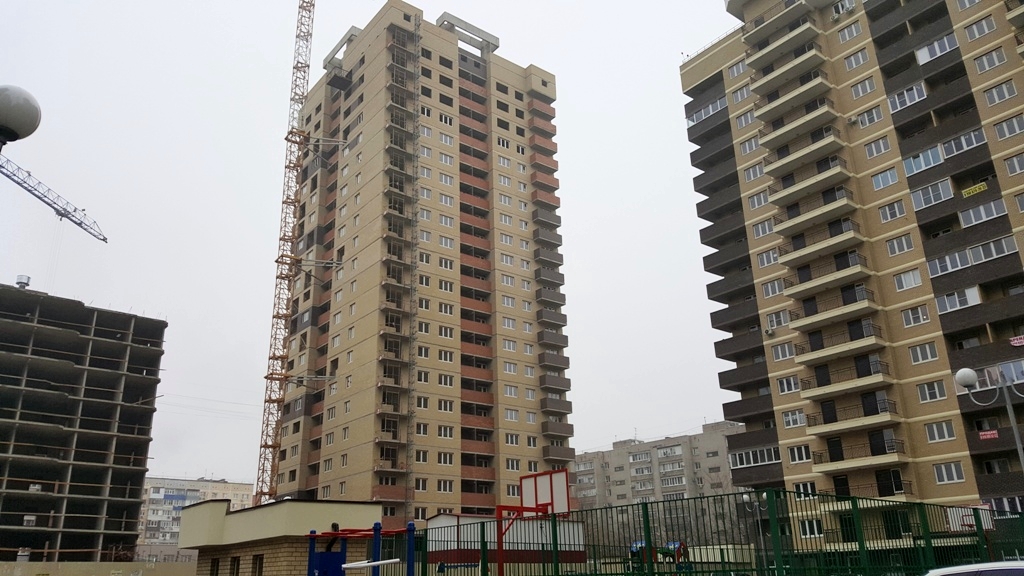

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции на уровне 10 этажа. Кирпичная кладка первой очереди на уровне 7 этажа. Гидроизоляция – 70%. Устройство паркинга выполнено на 70%.
Литер 6

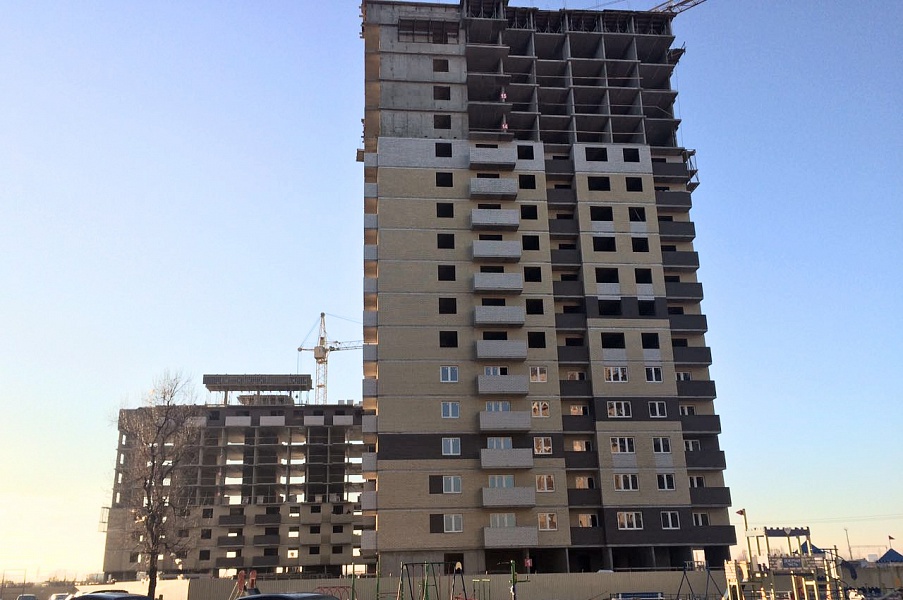

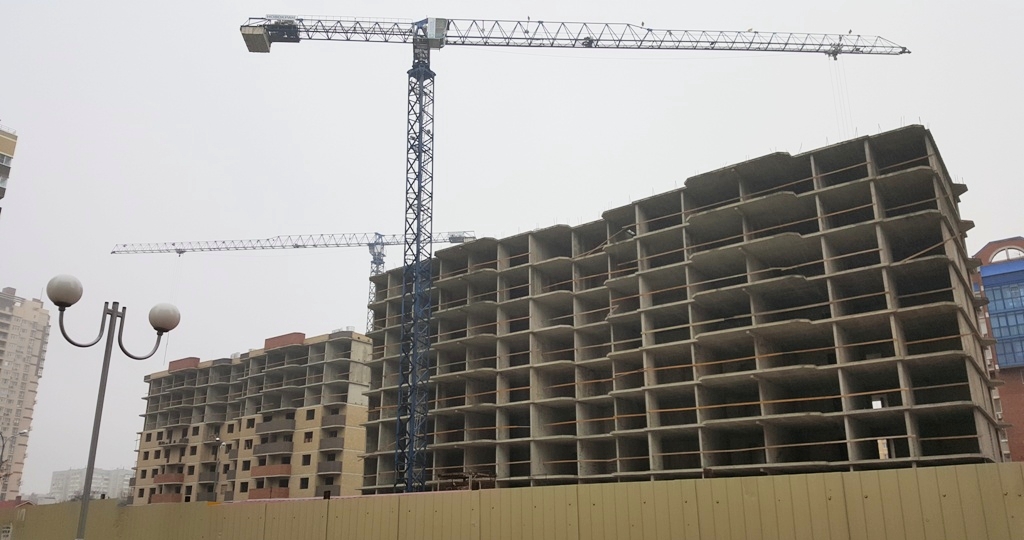

Объект находится в активной стадии строительства. Кирпичная кладка завершена на 95 %. Установка оконных систем завершено на 75%. Инженерные коммуникации (электрика, сантехника, вентиляция и отопление) - 50%. Устройство кровли выполнено на 60%.
ЖК Южный берег (Ростов-на-Дону)
Литер 11

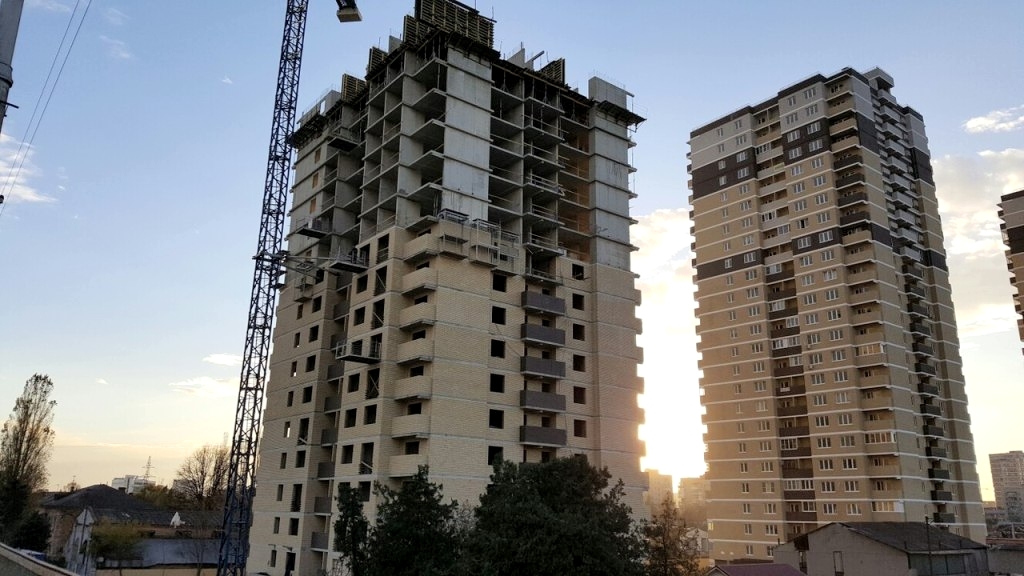

Завершается покраска мест общего пользования и кладка плитки на лестничных маршах. Установлена детская площадка.
Литер 10
Монолит: стены – выполнены, плита – с 1 по 17 этаж.
Кладка: наружная кладка выполнена со 2 по 10 этаж, ведется работа на 12-13 этажах. Балконы ограждены со 2 по 12 этаж, вентиляционные шахты (10 этаж). Ведется установка окон на 7 этаже.
Литер 9
Монолит:
Стены – фундамент, цоколь, 1-9 этаж;
Плита - фундамент, цоколь, 1-9 этаж;
Наружная кладка - 1-2 этаж, ведется кладка 9 этажа;
Ограждение балконов – 2-3 этаж, ведутся работы на 9 этаже.
