Динамика строительства: октябрь

ЖК «Симфония»

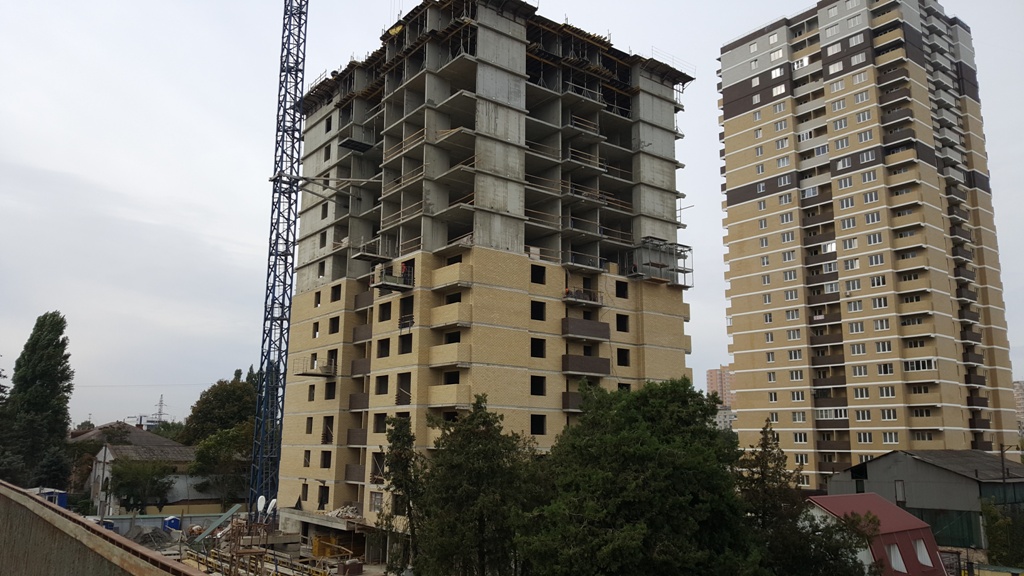

Литер 6

Объект находится в активной стадии строительства. Монолитно-железобетонные конструкции возведены. Кирпичная кладка завершена на 95%.  Установка оконных систем- 80%. Гидроизоляция – 90%. Инженерные коммуникации (электрика, сантехника, вентиляция и отопление) - 30%. Устройству кровли – 20%.

Литер 11

Объект находится в активной стадии строительства. Кирпичная кладка на уровне 3 этажа. Монолит паркинга завершен на 60%.

ЖК «Перспектива»

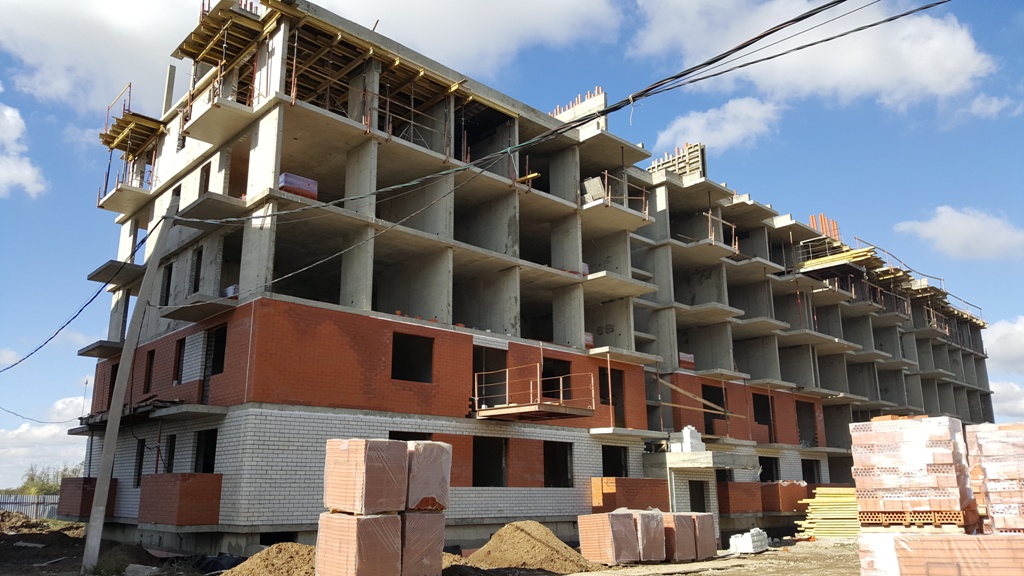

Литер 4-1-2

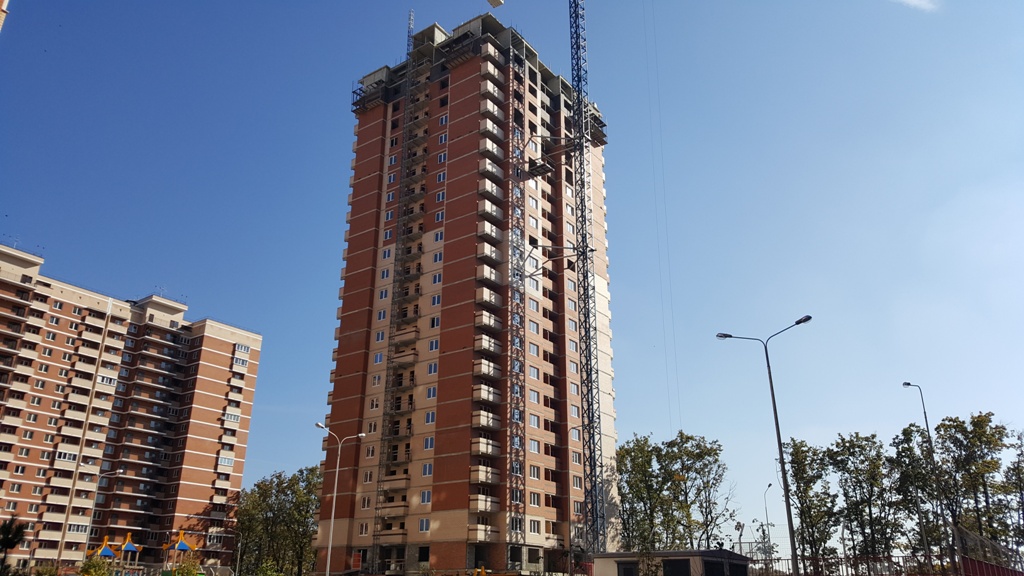

Объект находится в активной стадии строительства. Кирпичная кладка завершена. Отделка фасада на уровне 25 этажа. Устройство вентиляции – 10%. Работы по устройству кровли выполнены на 50%. Установка оконных систем на уровне 20 этажа. Отделка на уровне 3-5 этажа. Электрика, ливневка – 70%

Литер 2.1

Объект находится на начальной стадии строительства. Ведутся подготовительные работы 1-ого блока котлована. Подготавливается фундамент под кран.

ЖК «Спортивная деревня»

Литер 6

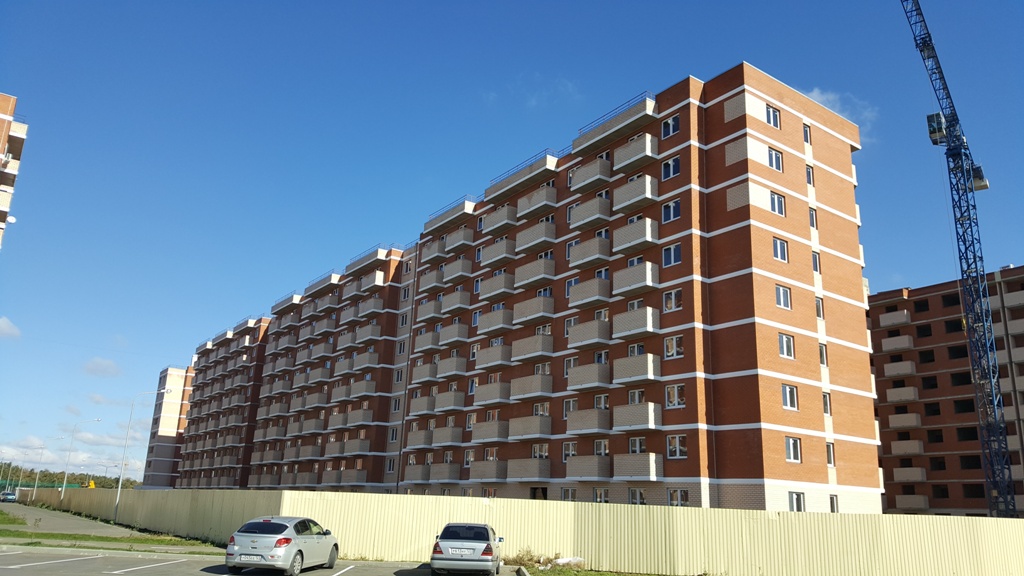

Объект находится в активной стадии строительства. Ведутся внутренние отделочные работы: стяжка – 90%, плитка – 70%. Установка оконных систем завершена. Отделка фасада выполнена на 99%. Отделка цокольного этажа – 10%Проведение наружных сетей – 90%. Монтажа лифтового оборудования – 30%. Установка коллекторных шкафов – 10%, монтаж электрощитов – 10%, этажные щиты – 50%. Благоустройств территории (кладка асфальта, бордюров) – 30%.

Литер 8

Объект находится в активной стадии строительства.  Каменная кладка завершена. Установка оконных систем на уровне 2-3 этажа.

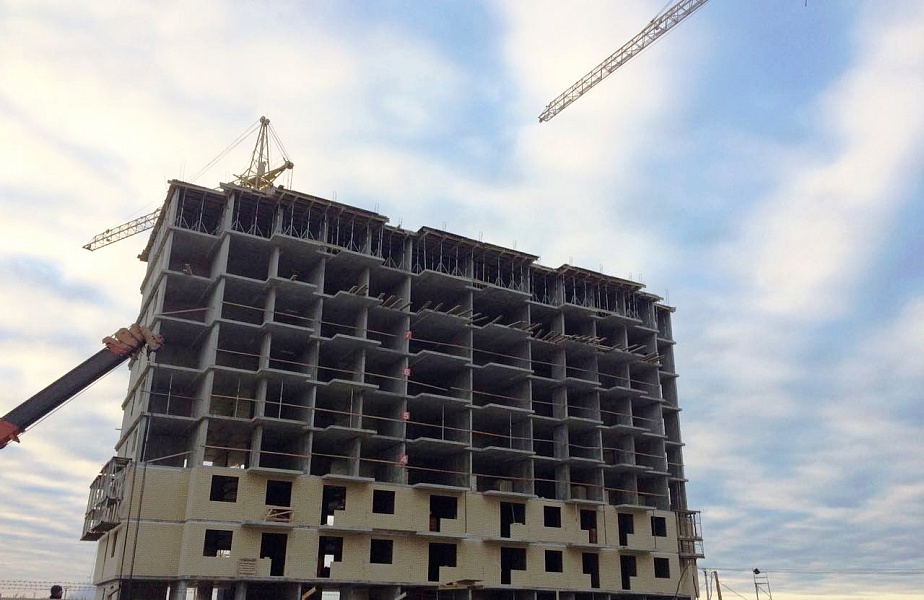

Литер 4

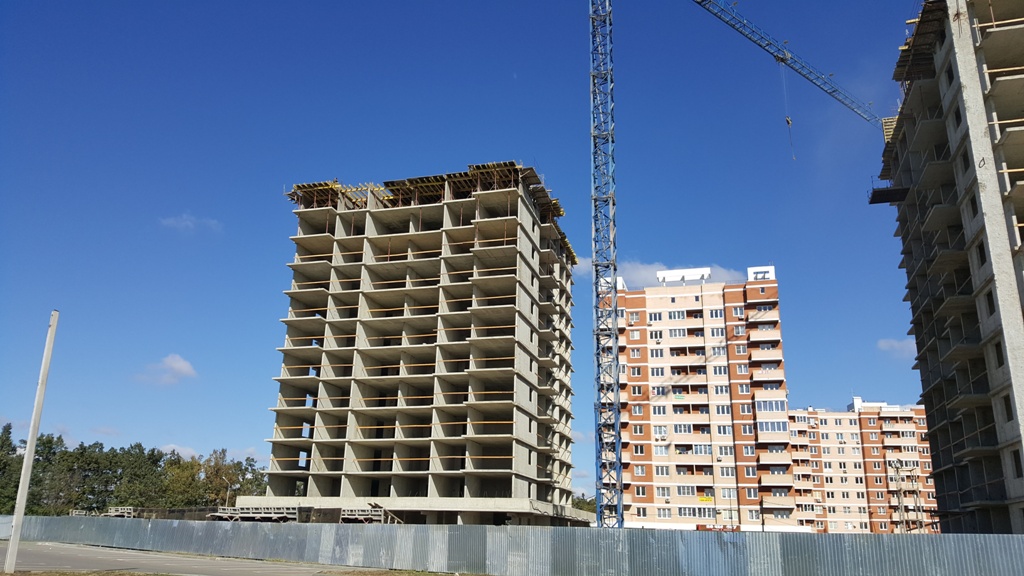

Объект находится на начальной стадии строительства. Возведение монолитно-железобетонной конструкции на уровне 11 этажа.

Литер 5

Объект находится на начальной стадии строительства. Возведение монолитно-железобетонной конструкции на уровне 11 этажа.

ЖК «Три богатыря»

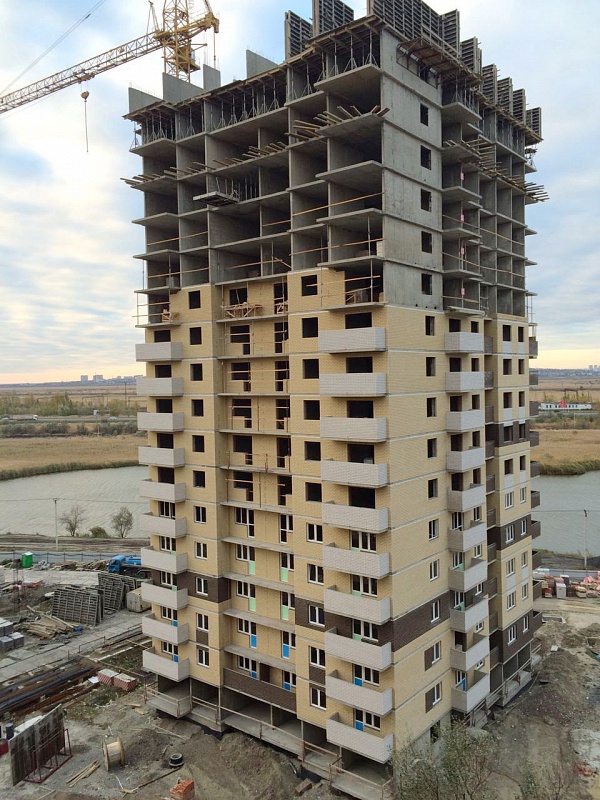

Литер 3

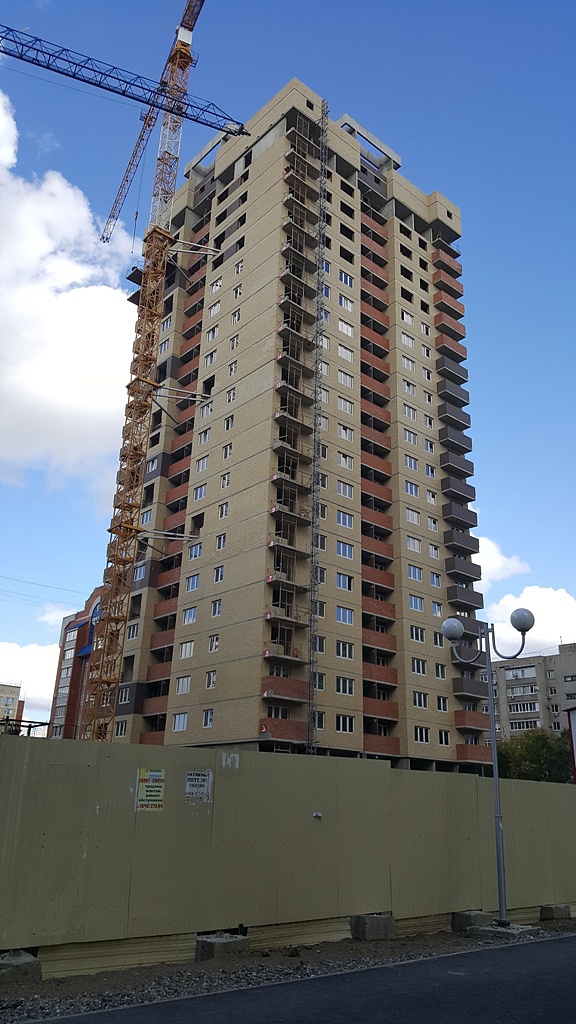

Объект находится в активной стадии строительства. Возведение монолитно-железобетонных конструкций на уровне 16 этажа. Кирпичная кладка на уровне 9 этажа. Межквартирные перегородки  на уровне 6 этажа. Подготовительный этап по устройству оконных систем.

ЖК «Прогресс»

Литер 2.9

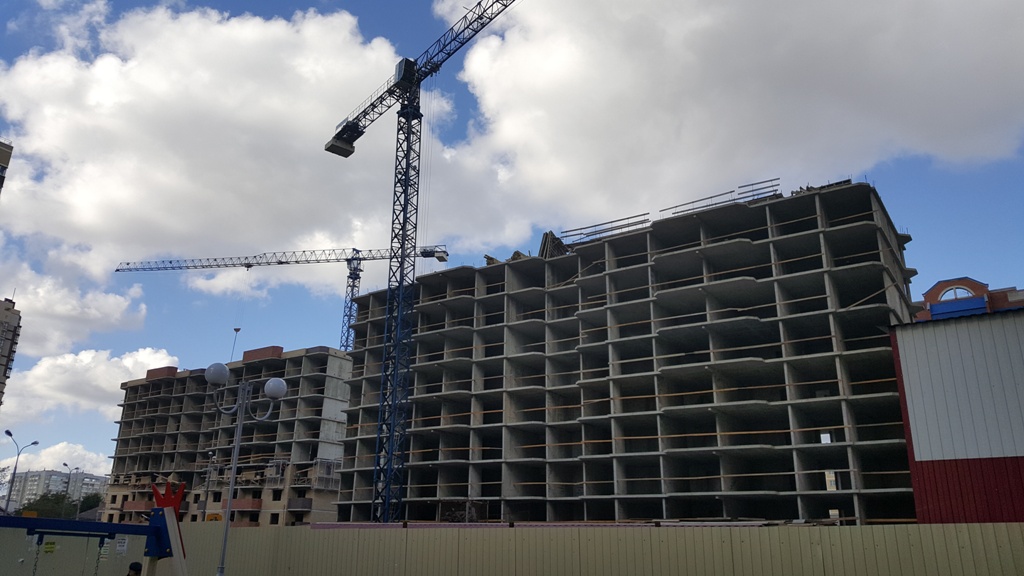

Объект находится в активной стадии строительства. Возведены монолитно-железобетонные конструкции: 1-ый блок возведен полностью, 2-ой блок на уровне 3 этажа. Гидроизоляция – 55%.  Укладка кирпича на 1-ом блоке на уровне 2 этажа. Устройство кровли 1-го блока выполнено.

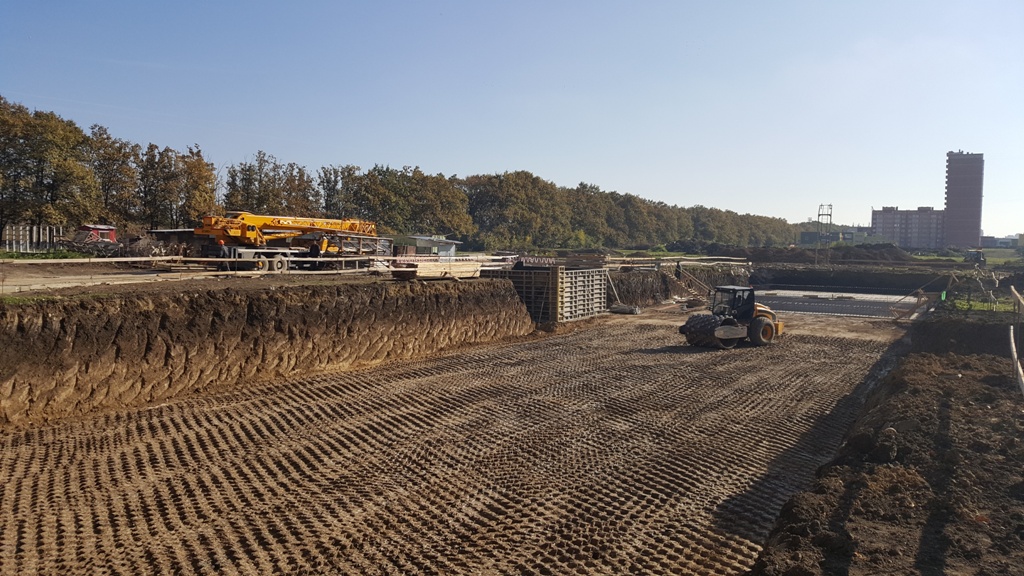

Литер 2.8

Объект находится в начальной стадии строительства. Подготавливается основание под фундамент. Выставлены опалубки. Устанавливается арматура. Проектируются проезды

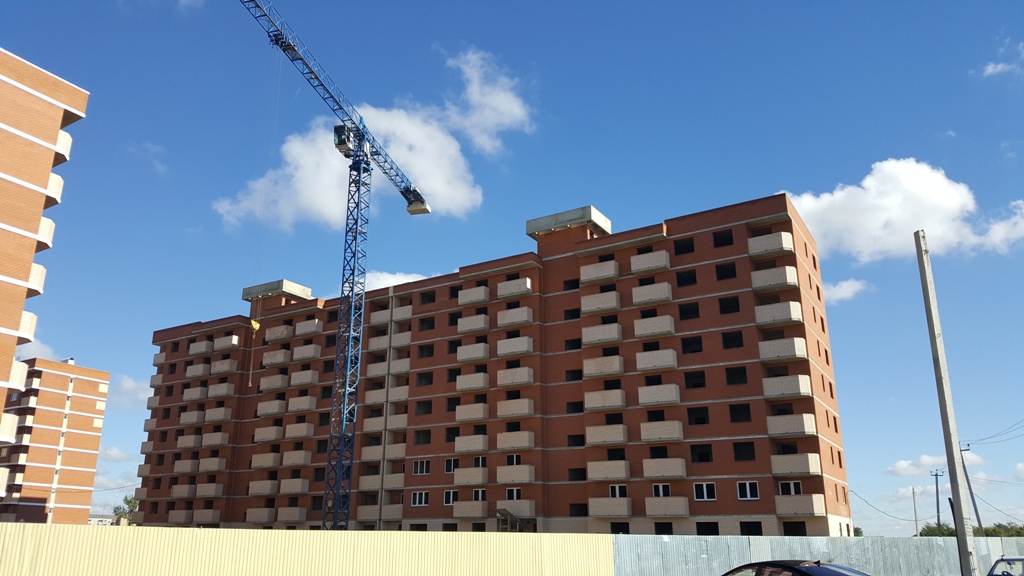

ЖК «Южный берег» (г.Ростов-на-Дону)

Литер 9

Монолит:

Стены – фундамент, цоколь, 1-9 этаж

Плита -  фундамент, цоколь, 1-9 этаж

Наружная кладка - 2 этаж

Ограждение балконов – 2 этаж

Литер 10

1.Монолит: стены с 1 по 17 этажи и технический этаж, плита - 1-13 этаж.

2. Кладка: наружная кладка выполнена со 2 по 9 этажи, ведется работа на 10-11 этажах; перегородки (2-8 этаж); ограждение балконов (2-11 этаж); вентиляционные шахты (2-8 этаж); установка окон (2-6 этаж).

Литер 11

1. Кладка плитки лестничных маршей 1-3 этаж, (с 4 по 9 этаж выполнена)

2. Покраска мест общего пользования (МОП) 9 этаж

24 октября 2016 г.
Следующая новость

Подпишитесь на новости

Нажимая кнопку «Подписаться», вы даёте согласие на обработку персональных данных.

Добро пожаловать в личный кабинет

Добавляйте планировки в избранное
Делитесь подборками
Больше никаких паролей! Введите номер телефона, кликнув на кнопку «Войти» ниже и мы вышлем вам одноразовый код подтверждения :)
Ваш город Пермь?
