Динамика строительства: март 2017 года
ЖК «Спортивная деревня»
Литер 4
Объект находится в активной стадии строительства. Кирпичная кладка на уровне 4 этажа. Кровля (технический этаж) – 100%.
Литер 5
Объект находится в активной стадии строительства. Кирпичная кладка на уровне 2 этажа. Готовность кровли (технический этаж) – 100%.
Литер 8

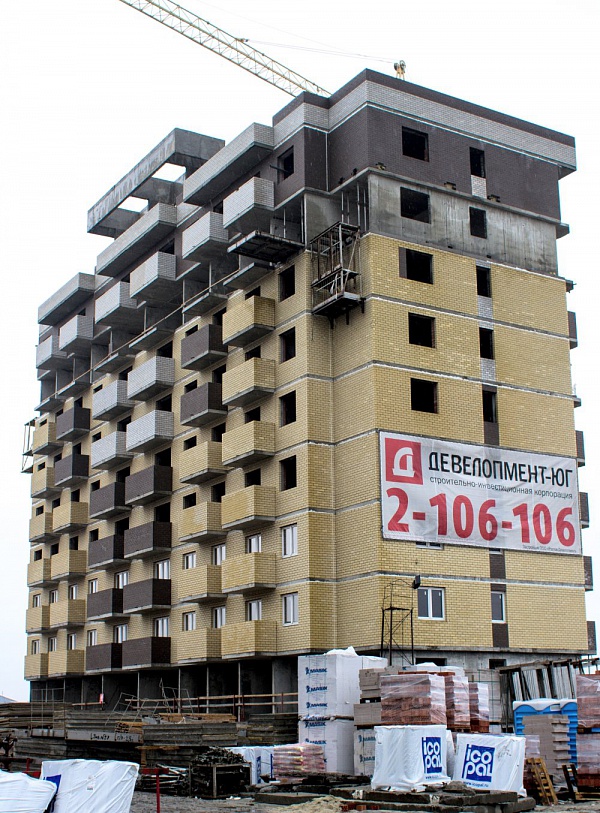

Объект находится на завершающей стадии строительства. Установка оконных систем выполнена на 80%. Ведутся сантехнические работы в подвальных помещениях.
Литер 10
Объект находится на начальной стадии строительства. Фундамент дома изготовлен на 100%. Начальная стадия армирования цокольного этажа.
ЖК «Перспектива»
Литер 2.1
Объект находится на начальной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 3 этажа. Ведется установка межкомнатных перегородок на уровне 4 этажа.
Литер 4-1-2

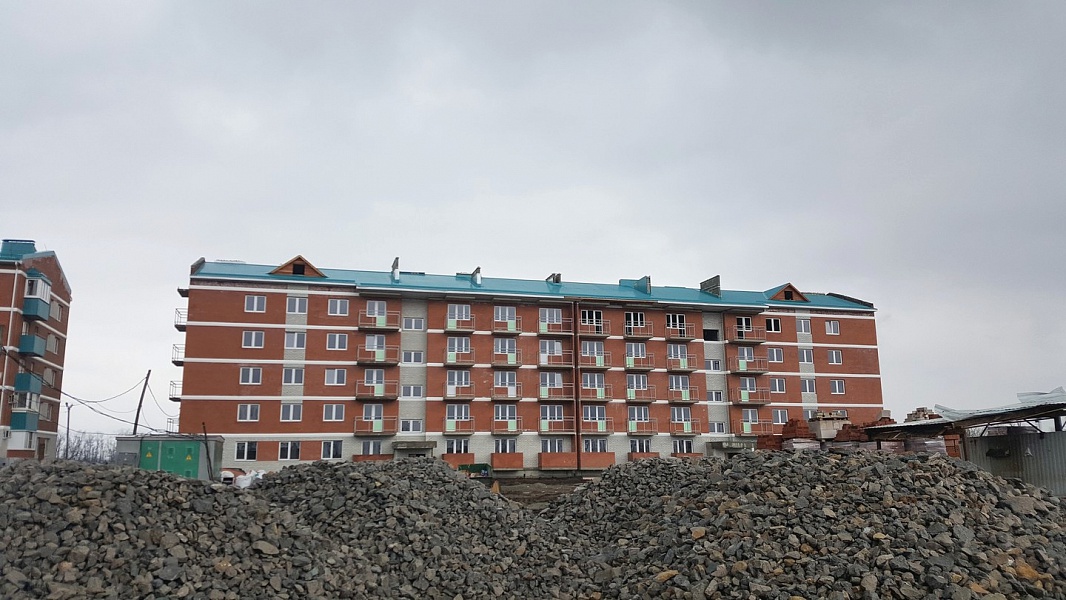

Объект находится на завершающей стадии строительства. Установка лифтового оборудования – 70%. Подготовительные работы по отделке помещений.
ЖК «Достоевский»
Литер 3

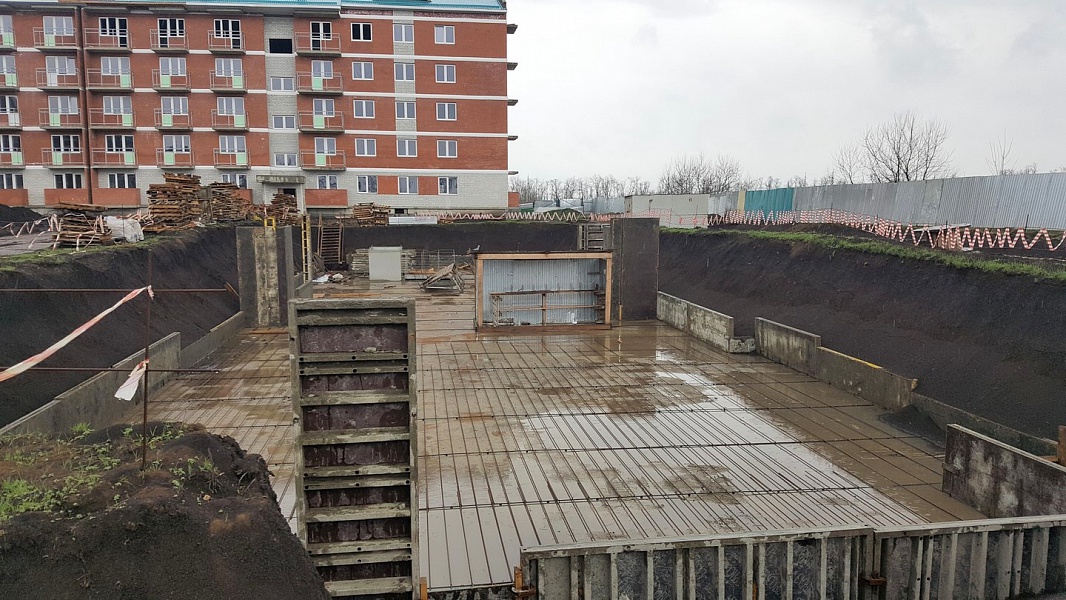

Объект находится на начальной стадии строительства. Разработка котлована экскаватором завершена. Армирование фундамента плиты блока - 20%.
ЖК «Три Богатыря»
Литер 3

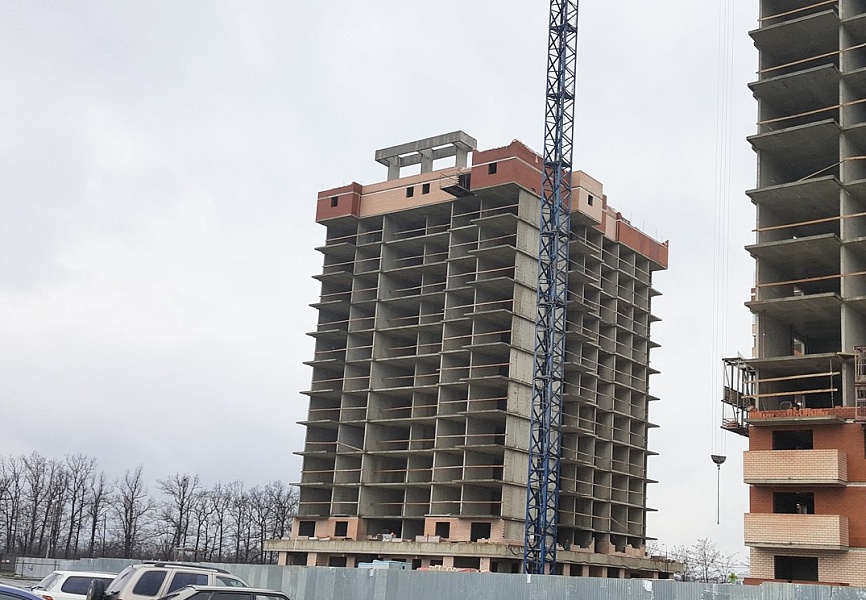

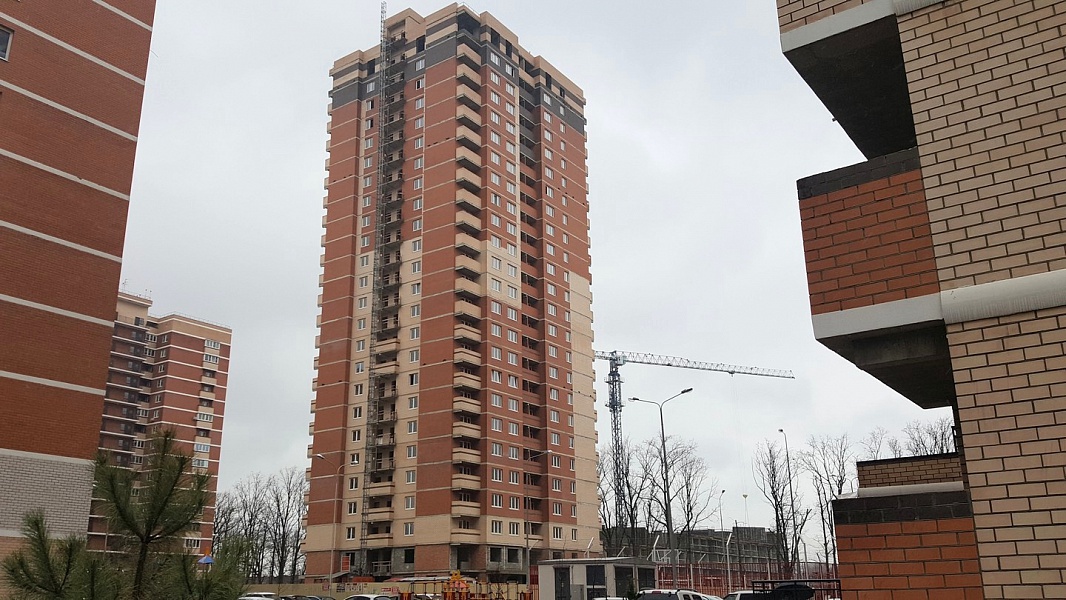

Монолитно-железобетонные конструкции на уровне 25 этажа. Кирпичная кладка на уровне 18 этажа. Внутренние перегородки на уровне 16 этажа. Установка оконных систем на уровне 14 этажа. Внутренняя отделка - 7 этаж. Проведение электрики - 15 этаж. Сантехнические работы на уровне 6 этажа
ЖК «Симфония»
Литер 11

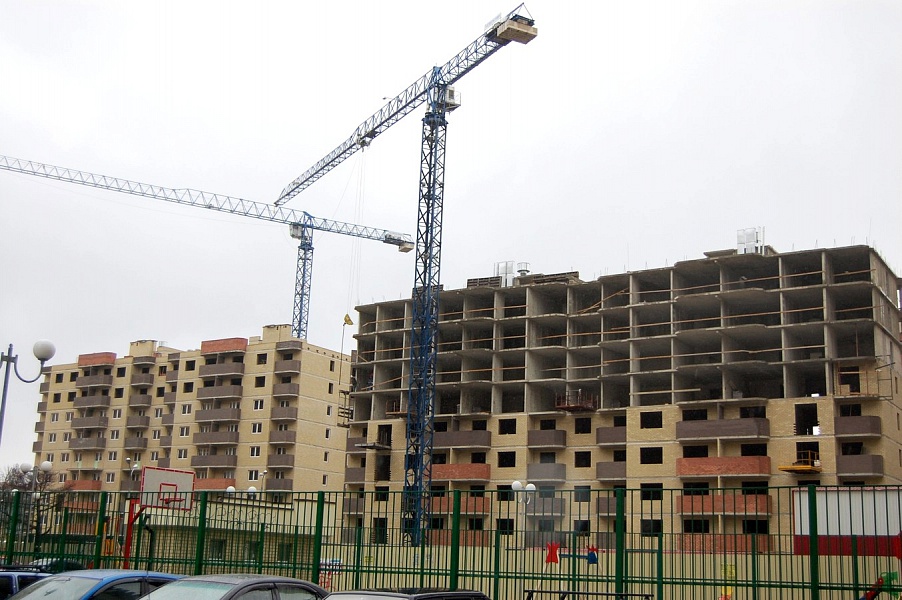

Объект находится в активной стадии строительства. Кирпичная кладка: блок 1-2 на уровне 9 этажа, блок 3-4 на уровне 6 этажа. Подземный паркинг - разработка грунта завершена.
Литер 6
Объект находится в активной стадии строительства. Кирпичная кладка первого этажа. Установка оконных систем первого этажа. Сантехника/вентиляция/канализация – 80%, электрика – 85%. Внутренняя отделка квартир и МОПов – 80%. Устройство кровли завершено на 80%
ЖК «Прогресс»
Литер 2.9

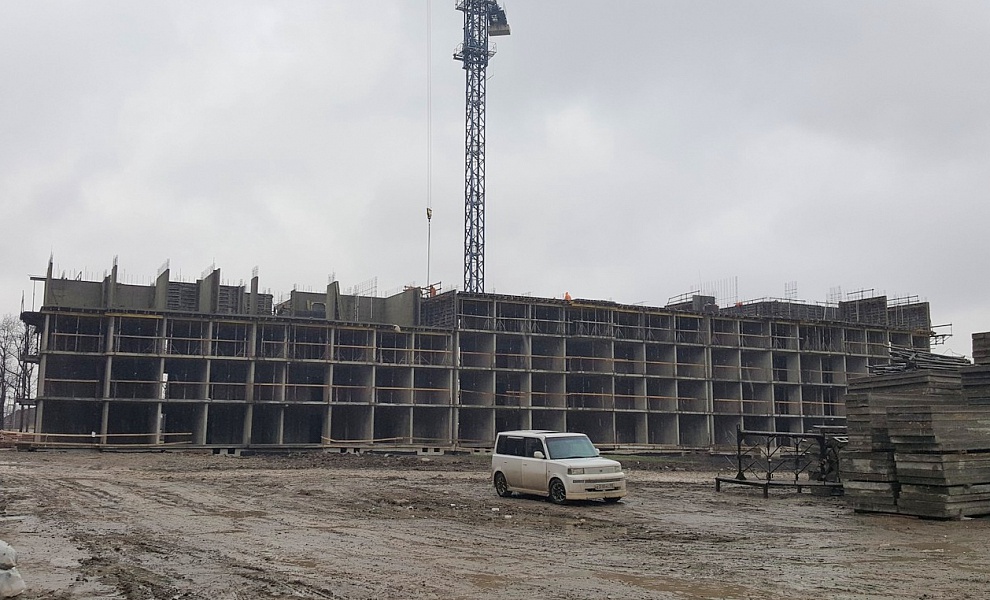

Объект находится в активной стадии строительства. Блок 1: отделка помещений завершена, стяжка пола – 10%. Электрика проведена. Блок 2: каменная кладка завершена, установка оконных систем завершена. Установка каркаса крыши завершена.
Литер 2.8
Объект находится на начальной стадии строительства. Проведение теплосетей.
Ростов-на-Дону
ЖК «Южный берег»
Литер 9Выполнена наружная кладка 9 этажа. Так же на уровне 9 этажа установлены перегородки и сделаны ограждения балконов. Ведутся работы по остеклению 2 и 3 этажей, устанавливаются окна на уровне 4 этажа.
Литер 10
На объекте установлены перегородки и выполнены ограждения балконов 13,14,15 этажей. Ведутся работы на уровне 16 этажа. Монтаж вентиляционных шахт ведется на уровне 16 этажа. Выполняются работы по остеклению 15 этажа. Осуществляется поквартирная разводка электрики и мест общего пользования на 13 этаже.
Литер 1
Ведутся подготовительные работы к созданию котлована для литера 1. Начались работы по созданию временной дороги к комплексу.
Литер 2

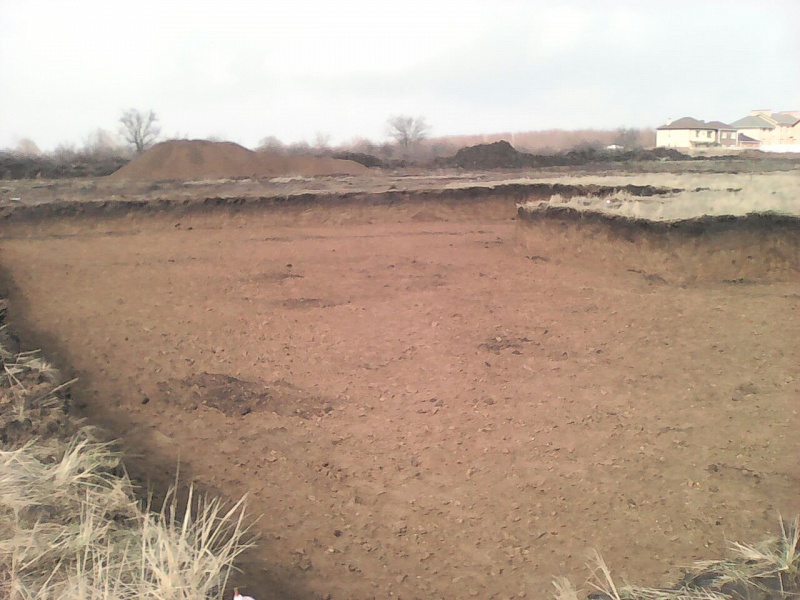

Вырыт котлован для литера 2. Выполняется ограждение участка забором. Начались работы по созданию временной дороги к комплексу.
