Динамика строительства: май 2017 года

ЖК «Спортивная деревня»

Литер 4

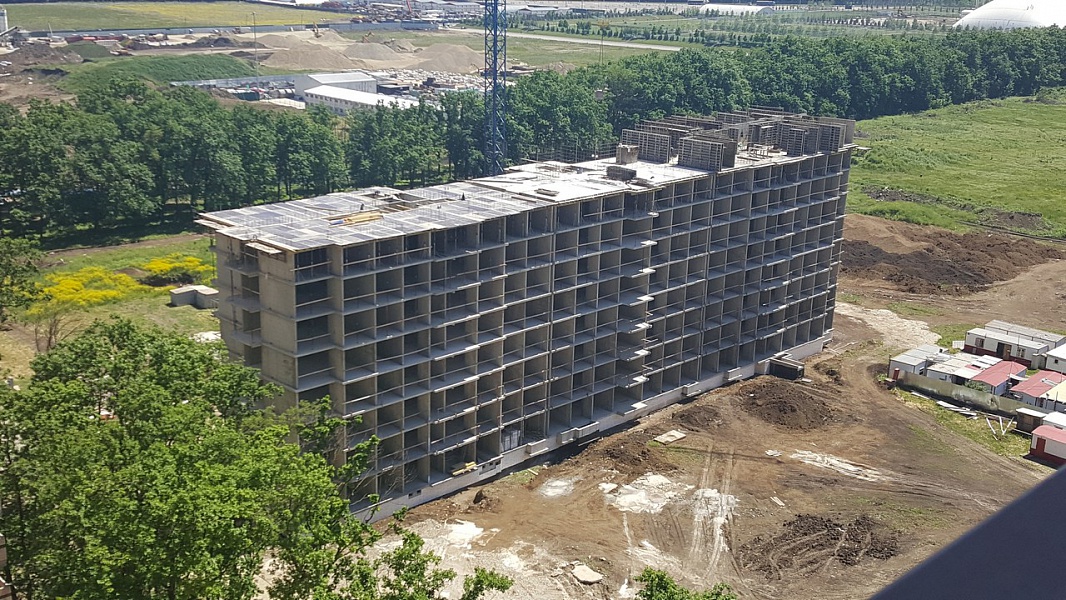

Объект находится в активной стадии строительства. Кирпичная кладка на уровне 8 этажа. Начальные этапы подготовки кровли – 10%. Установка оконных систем – 4 этаж.

Литер 5

Объект находится в активной стадии строительства. Кирпичная кладка на уровне 8 этажа. Ведутся подготовительные работы по установке оконных систем.

Литер 8

Объект находится в завершающей стадии строительства. Внутренние отделочные работы: стяжка – 100%. Отделка фасада 90%. Раскатка отопления – 80%.  Установка лифтового оборудования – 50%. Отделка фасада – 90%. Начальная стадия благоустройства территории. Проведение наружных сетей (освещение) – 50%.

Литер 10

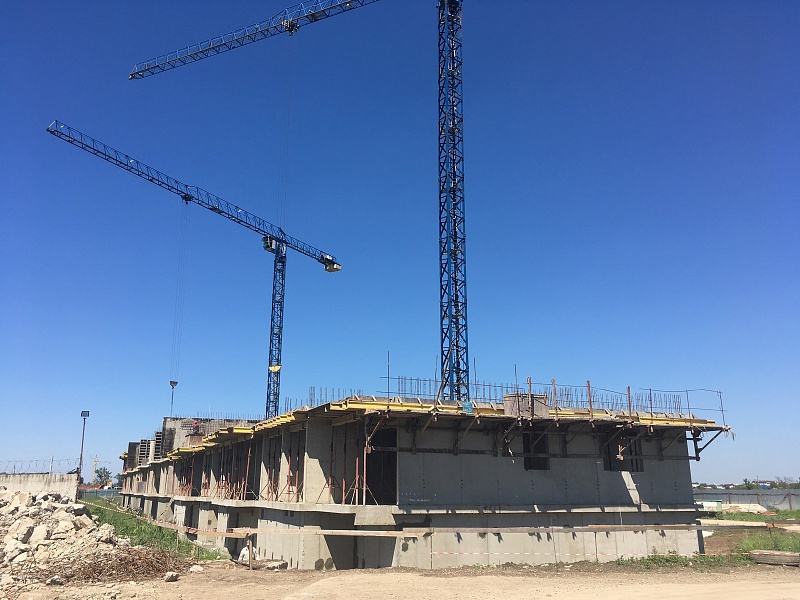

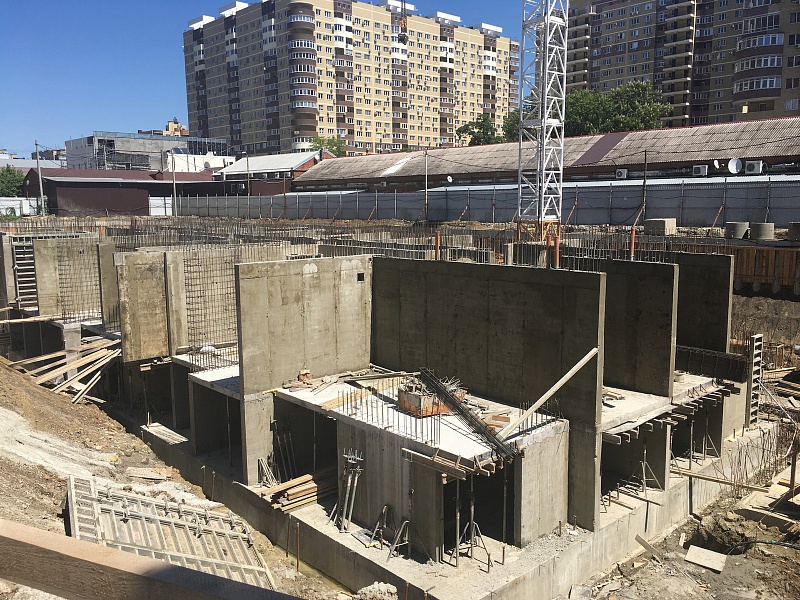

Объект находится на начальной стадии строительства. Монолитно-железобетонные конструкции 2 этажа.

ЖК «Перспектива»

Литер 2.1

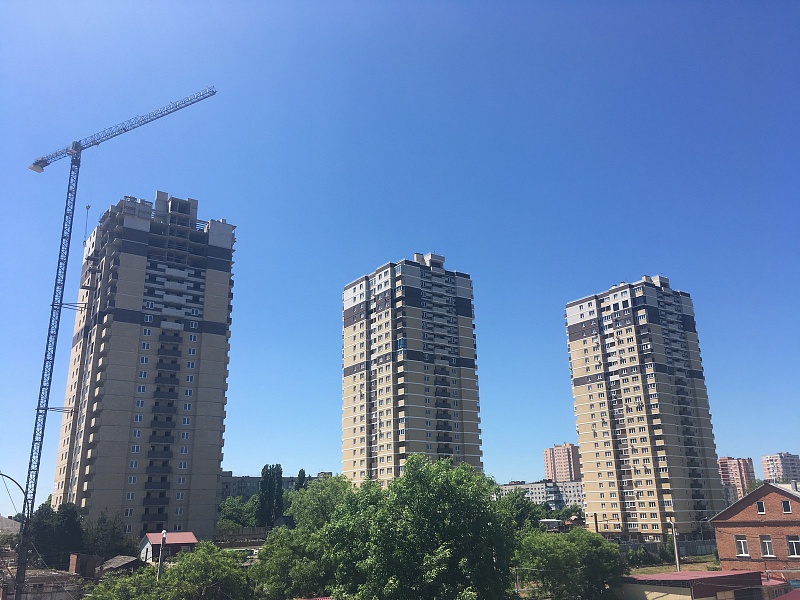

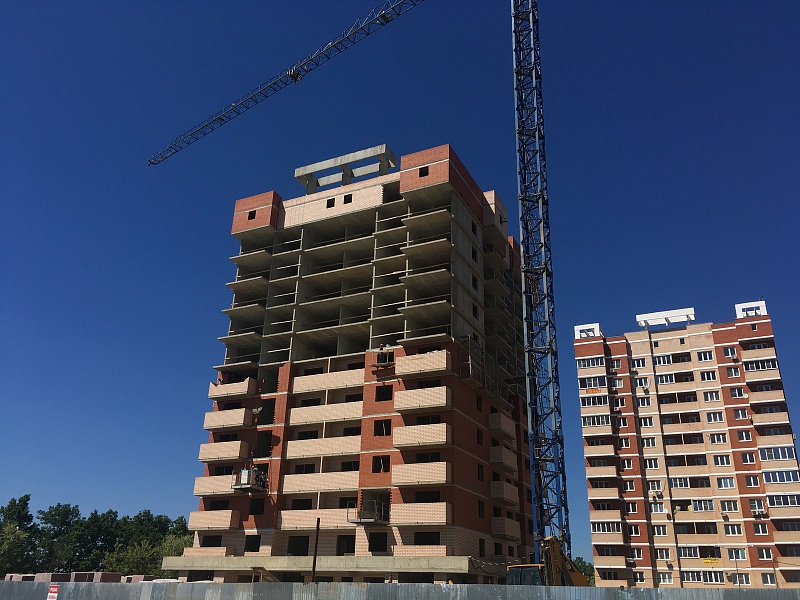

Объект находится на начальной стадии строительства. Монолитно-железобетонные конструкции возведены на уровне 9 этажа.

Литер 4.1.2

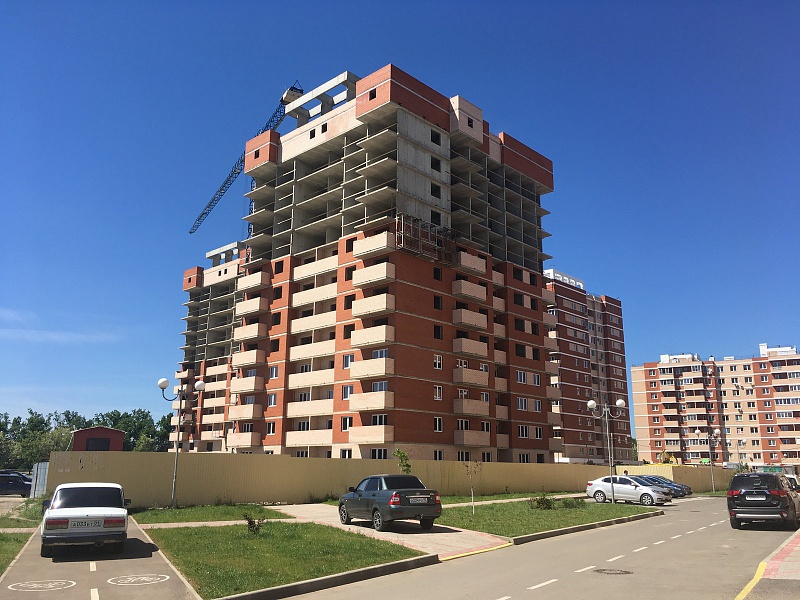

Объект находится в завершающей стадии строительства. Установка лифтового оборудования – 100%. Внутренняя отделка помещений: штукатурка – 80%, стяжка – 60%, сантехника – 75%. Установка оконных систем – 90%. Устройство кровли – 95%.

ЖК «Достоевский»

Литер 3

Объект находится на начальной стадии строительства. Монтаж устройства плиты перекрытия 1 этажа.

ЖК «Три Богатыря»

Литер 3

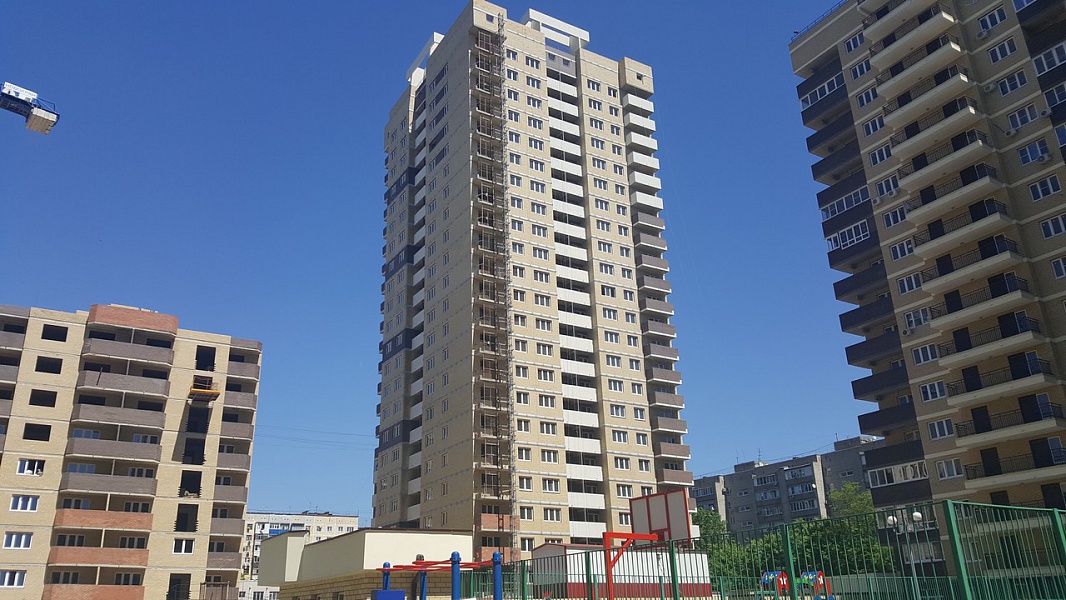

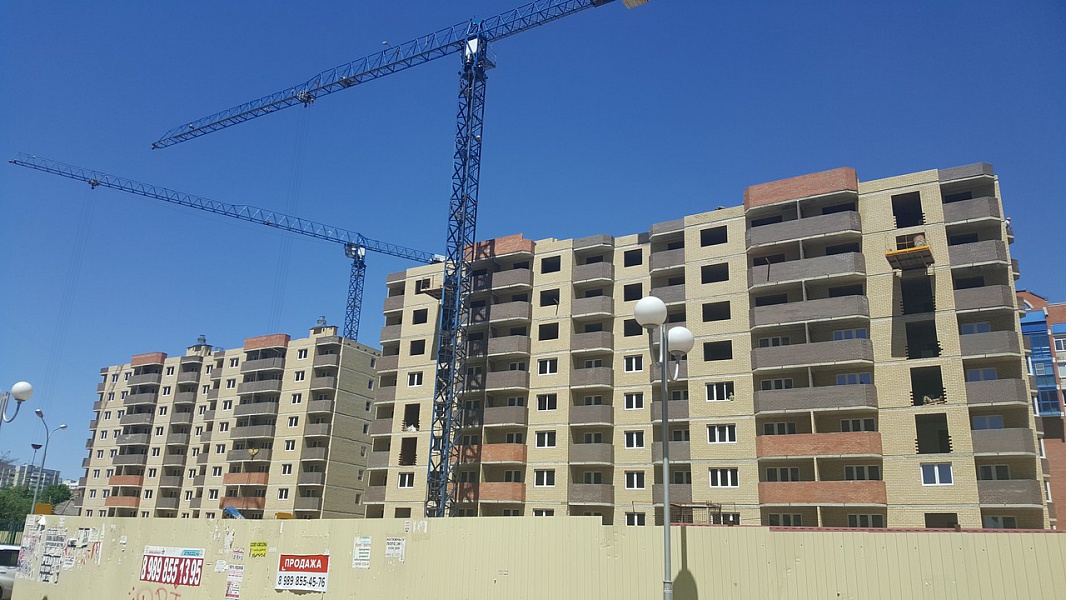

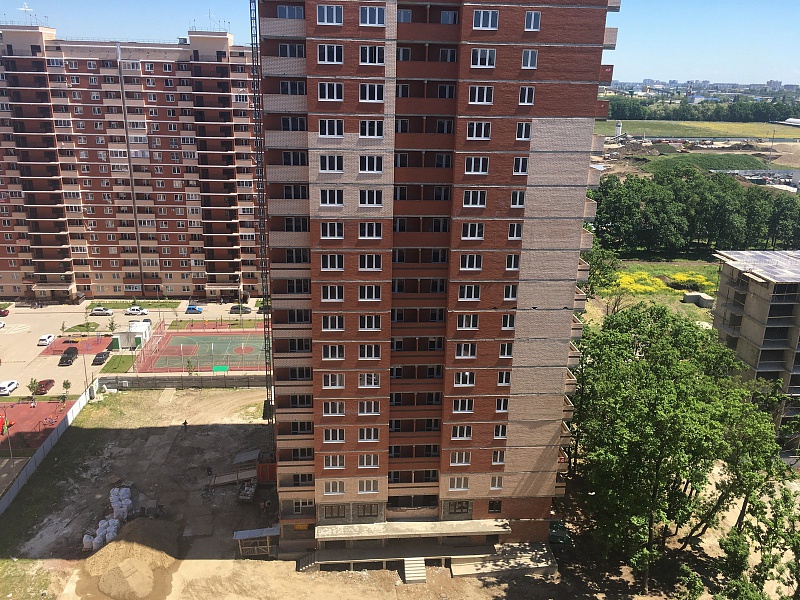

Объект находится в активной стадии строительства. Установка оконных систем на уровне 18 этажа. Кирпичная кладка на уровне 23 этажа. Установка внутренних перегородок на уровне 19 этажа. Проведение электрики 18 этаж. Отделочные работы: штукатурка – на уровне 17 этажа, сантехника – 17 этаж, стяжка – 9 этаж. Электрика – 18 этаж. Устройство кровли – 30%.

ЖК «Симфония»

Литер 11

17 мая. Объект находится в активной стадии строительства. Блок 1-2: кирпичная кладка - 90%, установка оконных систем – 90%, штукатурка – 30%, электрика – 40%, устройство кровли – 20%. Блок 3-4: кирпичная кладка выполнена на 95%, штукатурка – 90%, электрика – 30%, сантехника – 20%. Подземный паркинг – монолитные работы – 90%, кладка камня – 90%, проведение электрики – 15%, гидроизоляция – 90%.

Литер 6

Объект находится в активной стадии строительства. Сантехника/вентиляция/канализация – 90%, электрика – 85%. Внутренняя отделка квартир и МОПов – 80%. Отделка фасада – 80%.

ЖК «Прогресс»

Литер 2.9

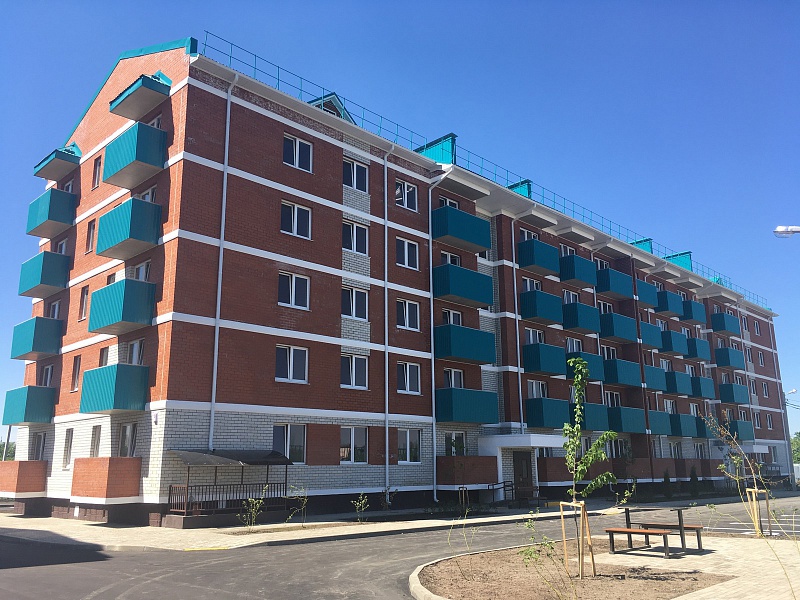

Объект находится завершающей стадии строительства. Чистовая отделка МОПов. Установка дверей в МОПах завершена. Благоустройство территории: установлены бордюры, укладка тротуарной плитки – 95%. Подготовка передачи дома управляющей компании.

Литер 2.8

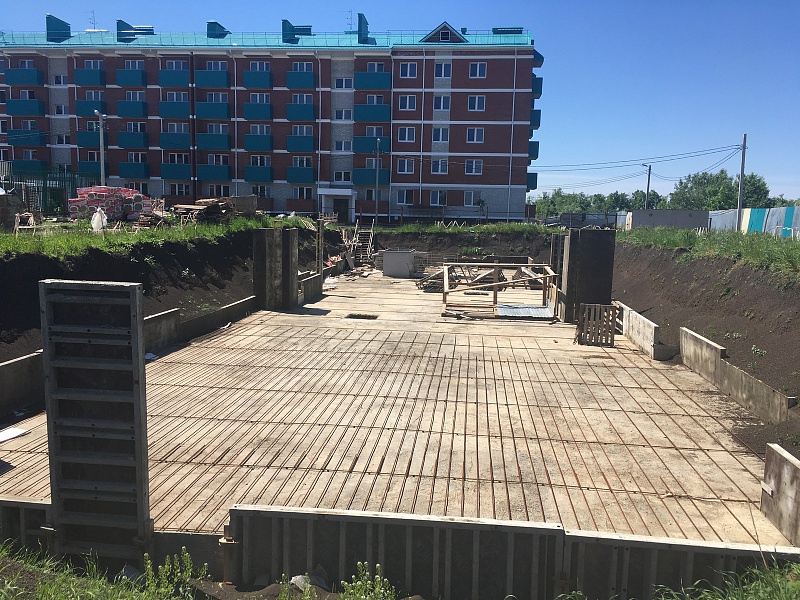

Объект находится на начальной стадии строительства. Проведение теплосетей.

17 мая 2017 г.
Следующая новость

Подпишитесь на новости

Нажимая кнопку «Подписаться», вы даёте согласие на обработку персональных данных.

Добро пожаловать в личный кабинет

Добавляйте планировки в избранное
Делитесь подборками
Больше никаких паролей! Введите номер телефона, кликнув на кнопку «Войти» ниже и мы вышлем вам одноразовый код подтверждения :)
Ваш город Пермь?
