Ход строительства на ул. Дягилева, 2 | октябрь 2025

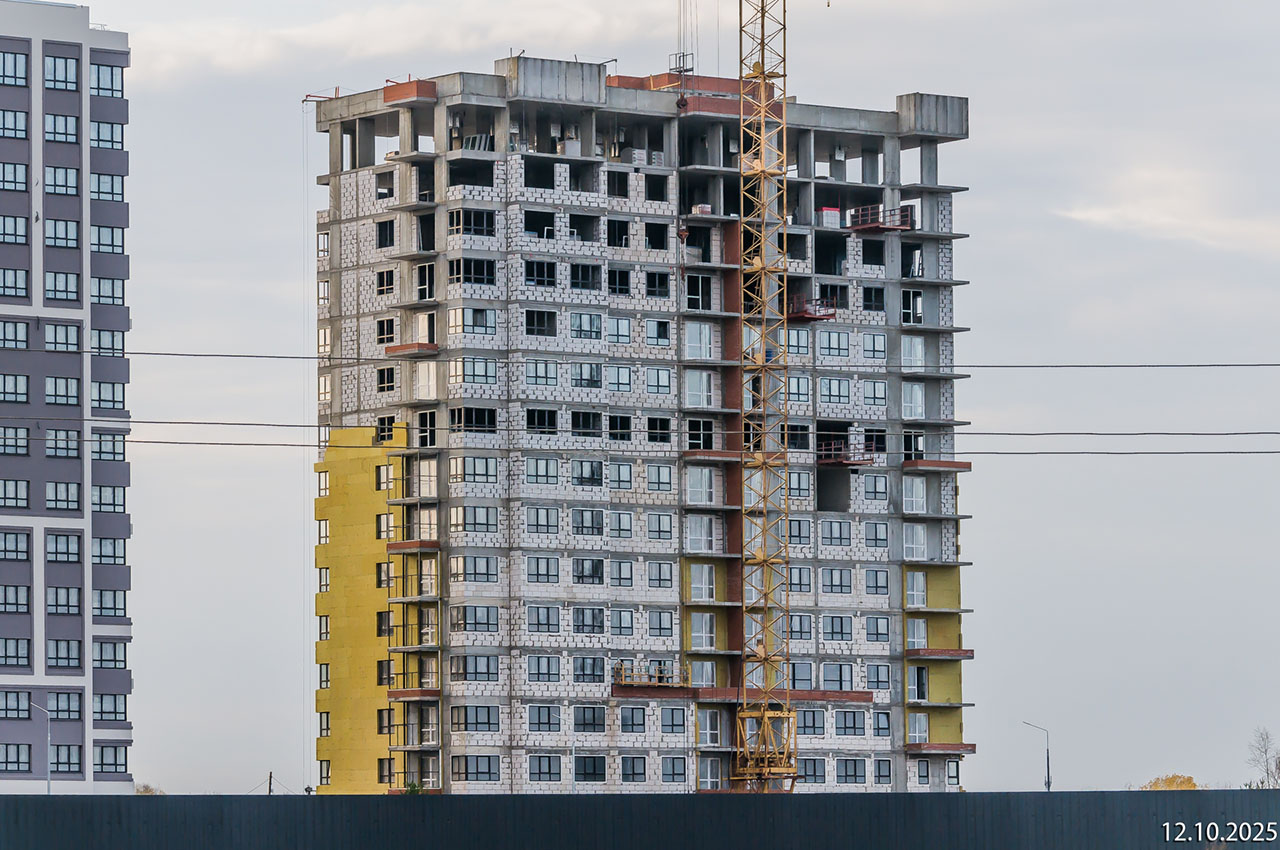

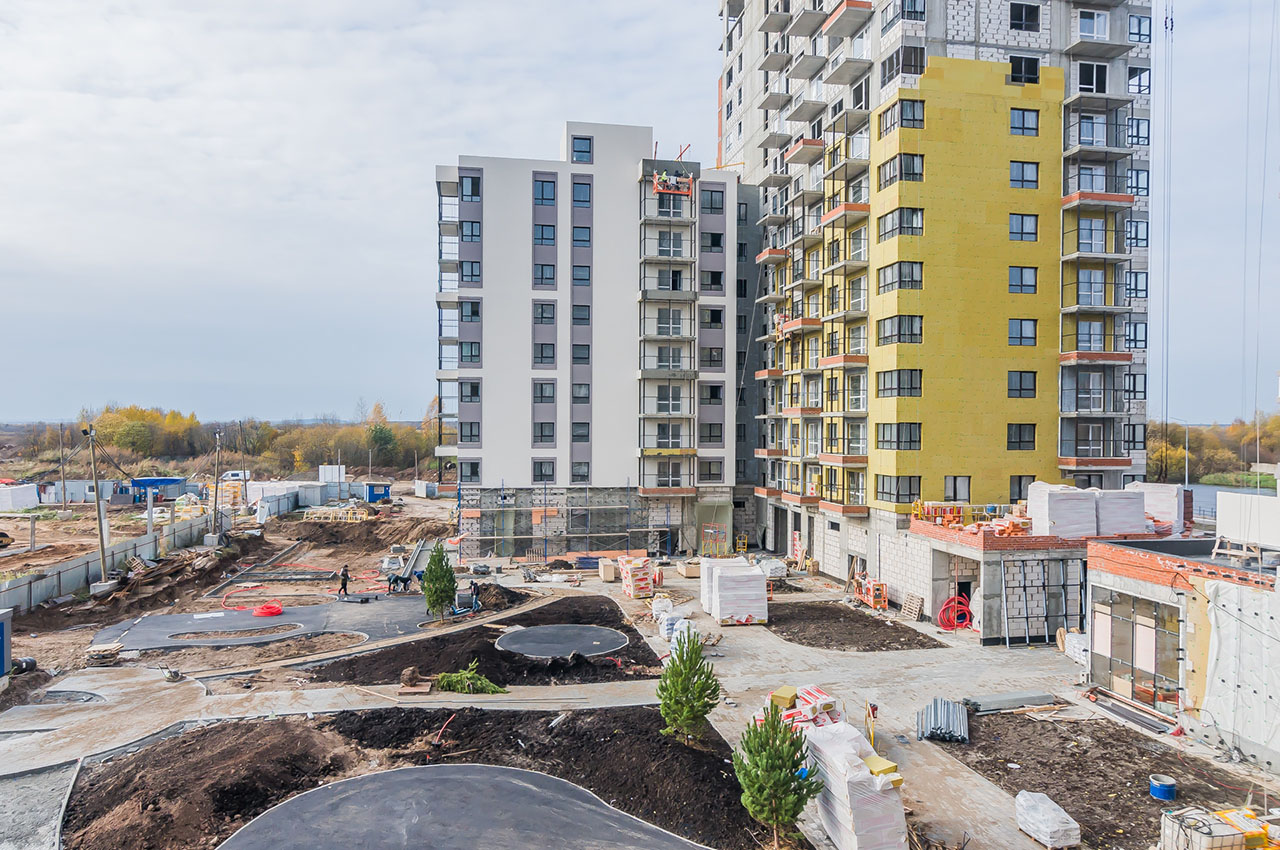

Общая готовность объекта — 54%.

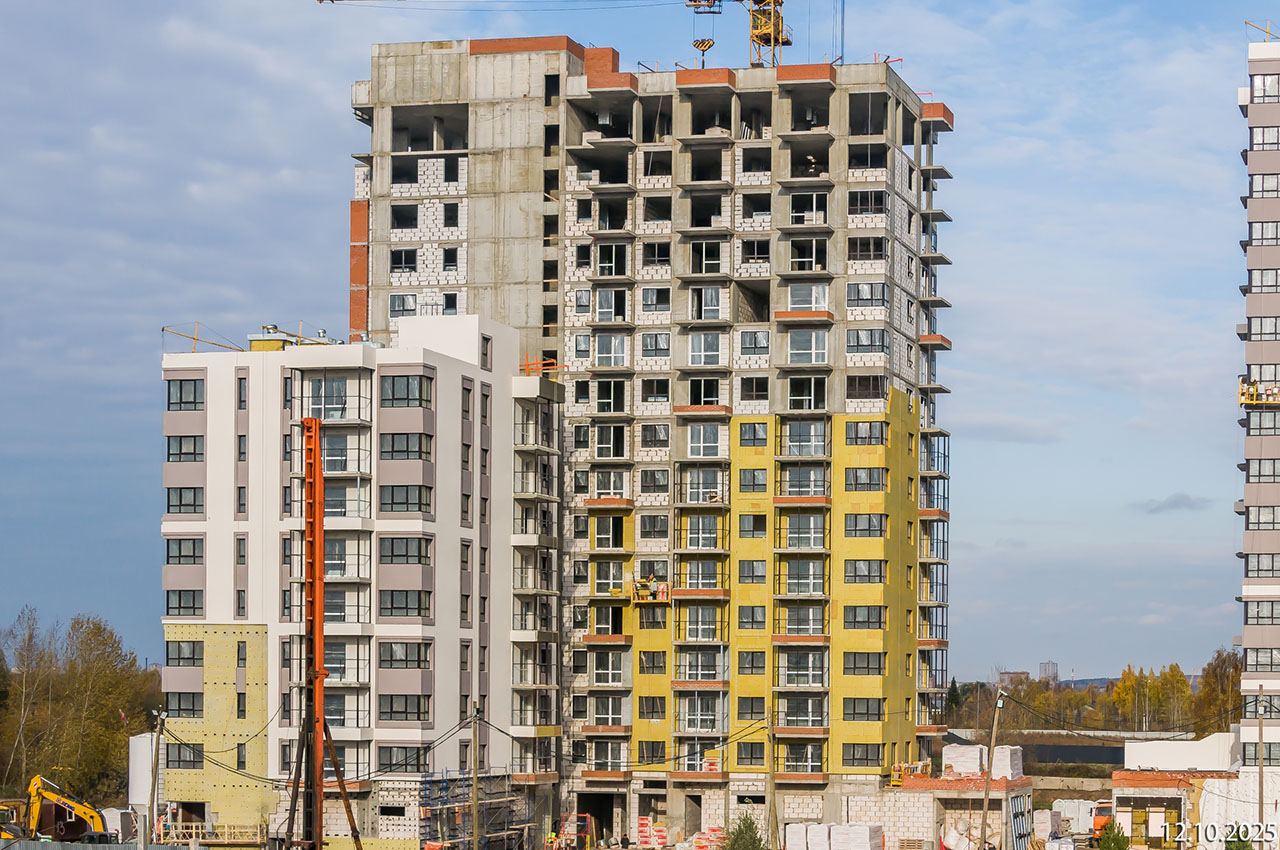

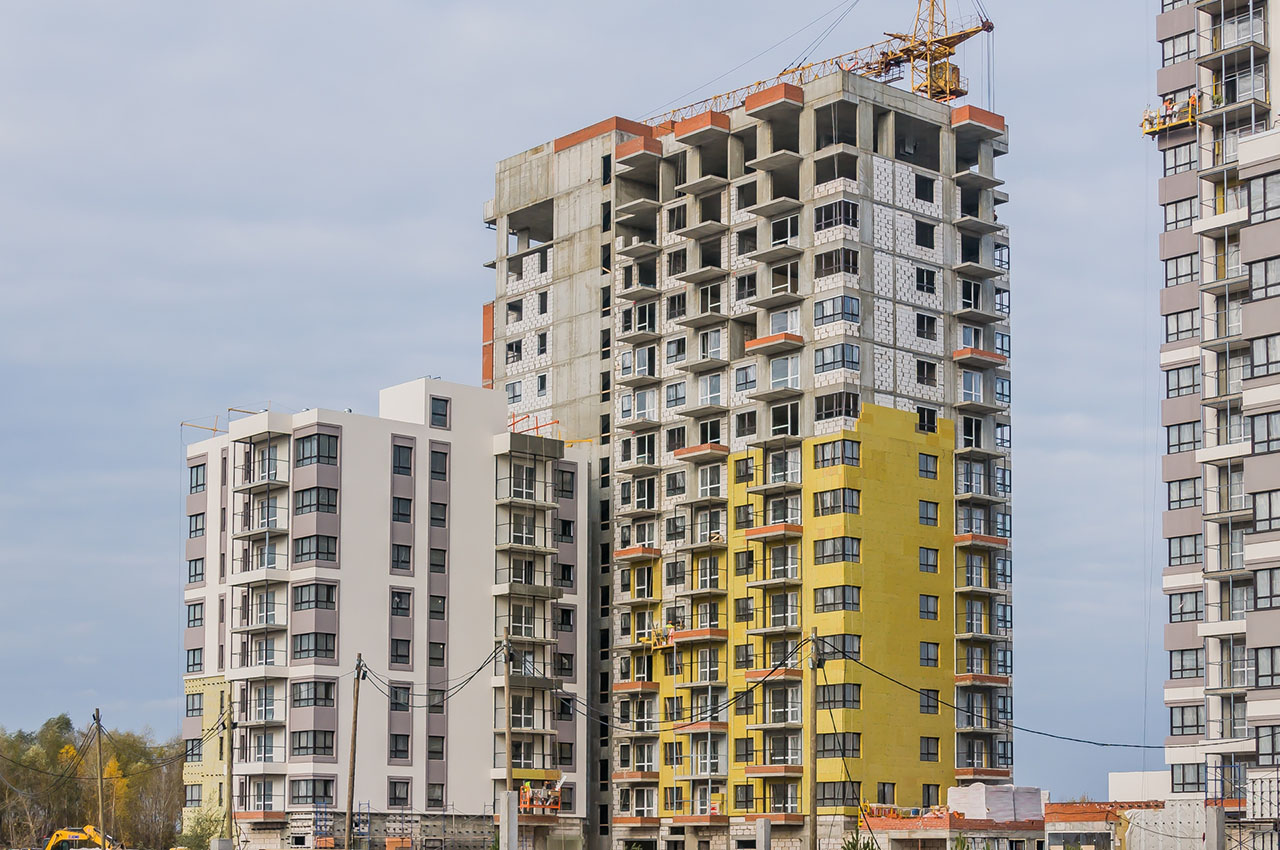

- Завершили работы по монолитному железобетонному каркасу

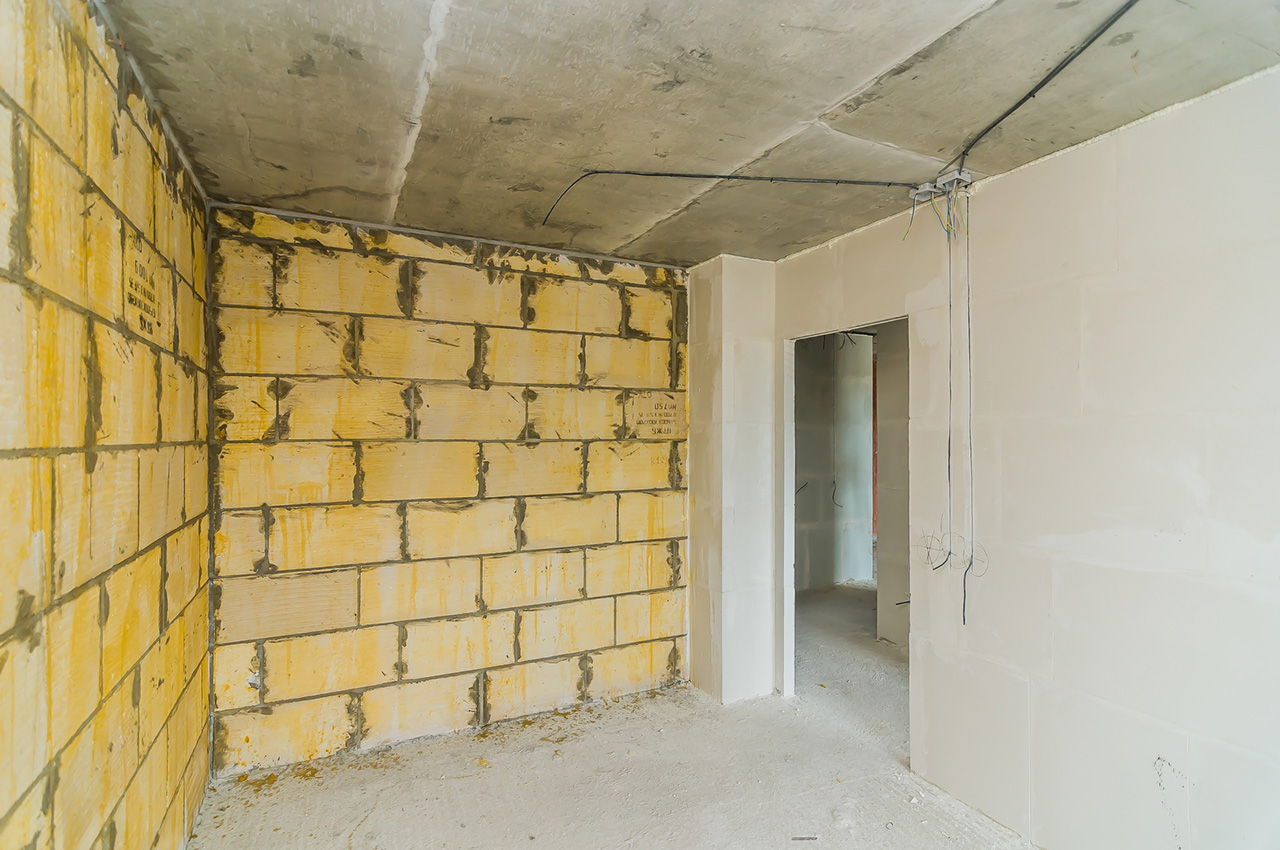

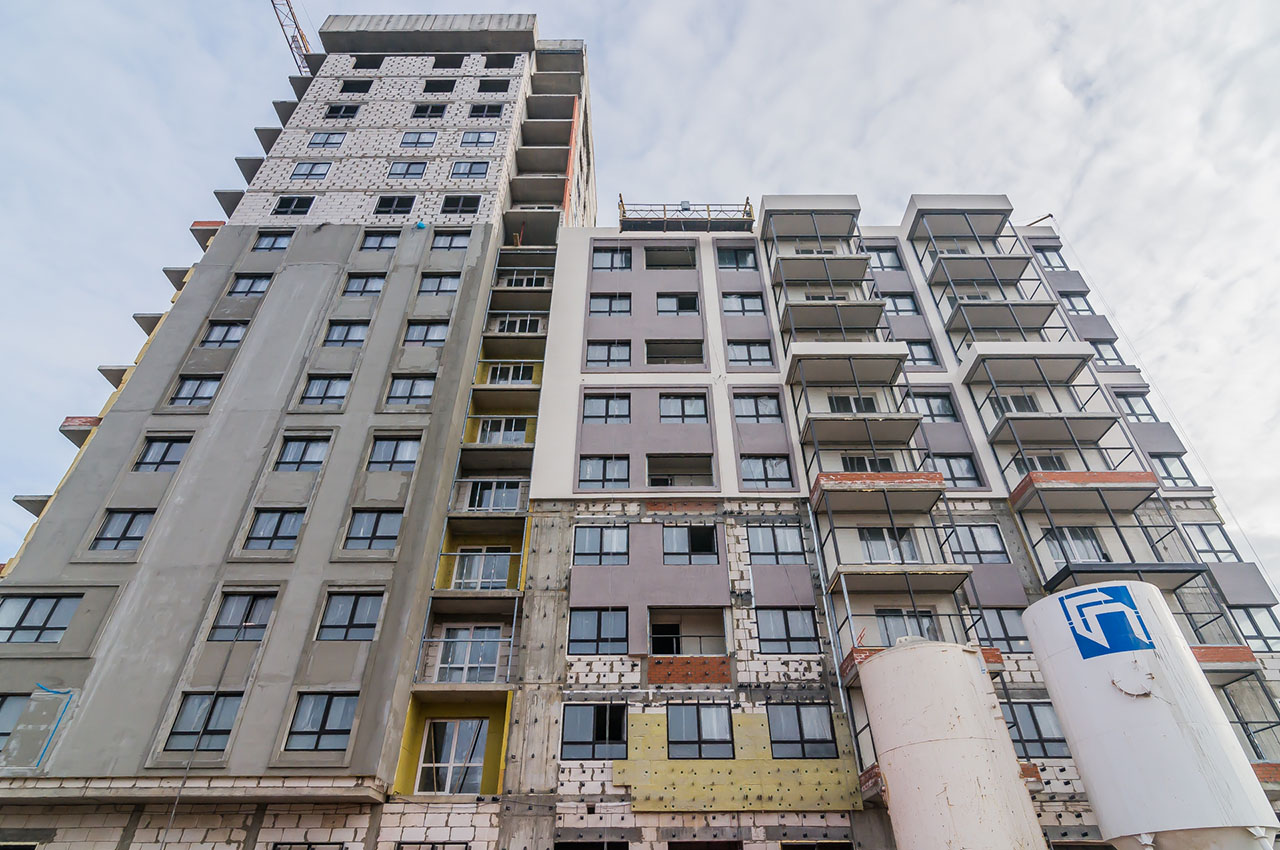

- Ведем работы по кладке газобетонных стен 14–15 этажей

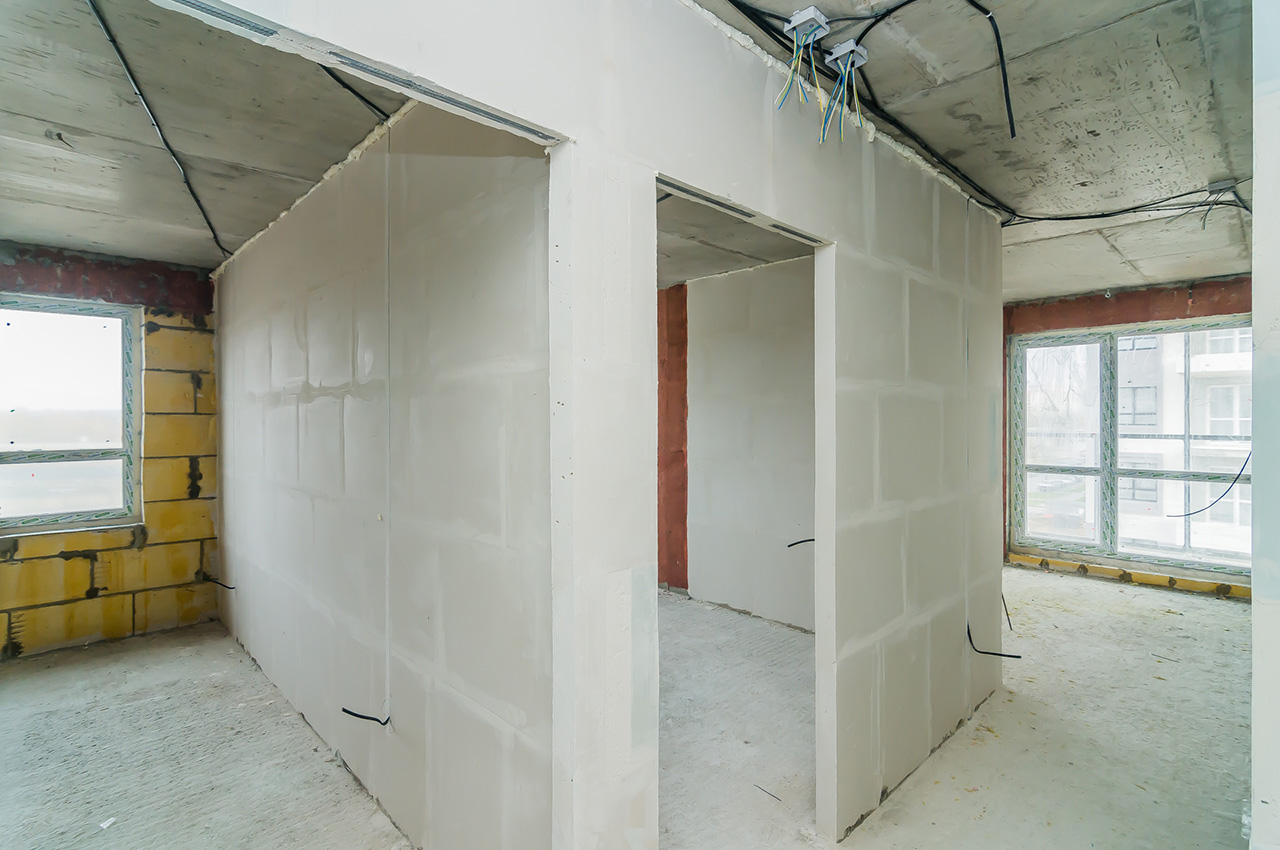

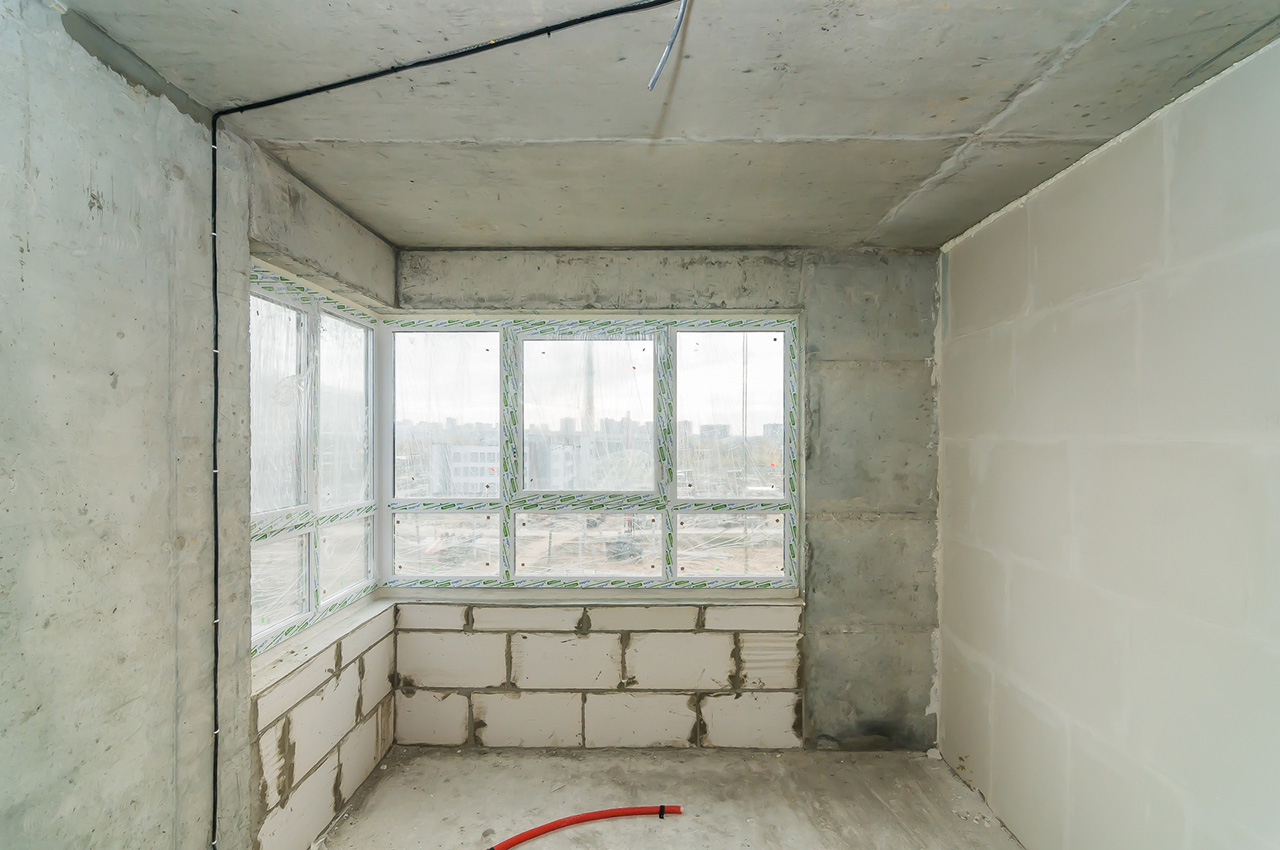

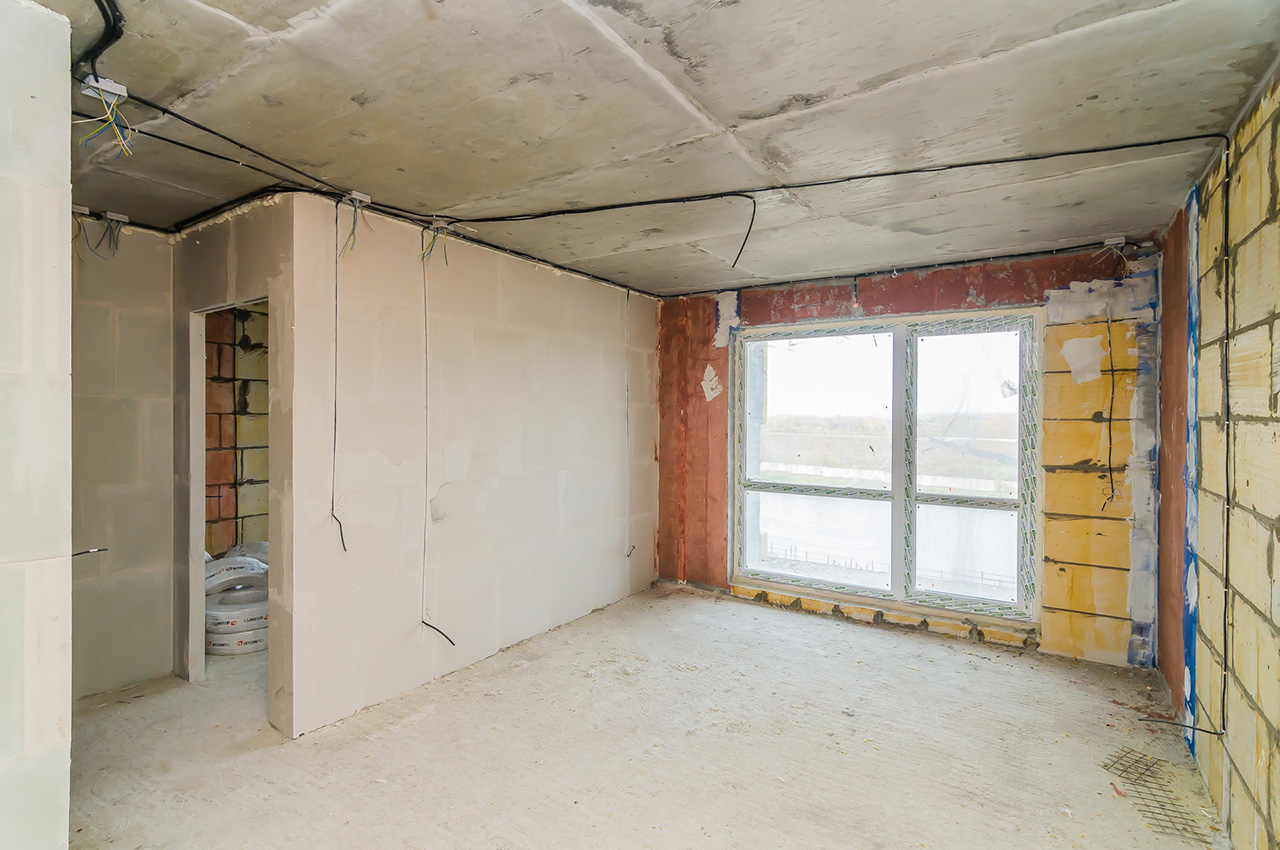

- Продолжаем работы по монтажу межкомнатных перегородок из пазогребневых плит
- Продолжаем монтаж систем водоснабжения, канализации, вентиляции
- Ведем монтаж системы отопления
- Ведем монтаж электроснабжения и электроосвещения, а также систем противопожарной сигнализации

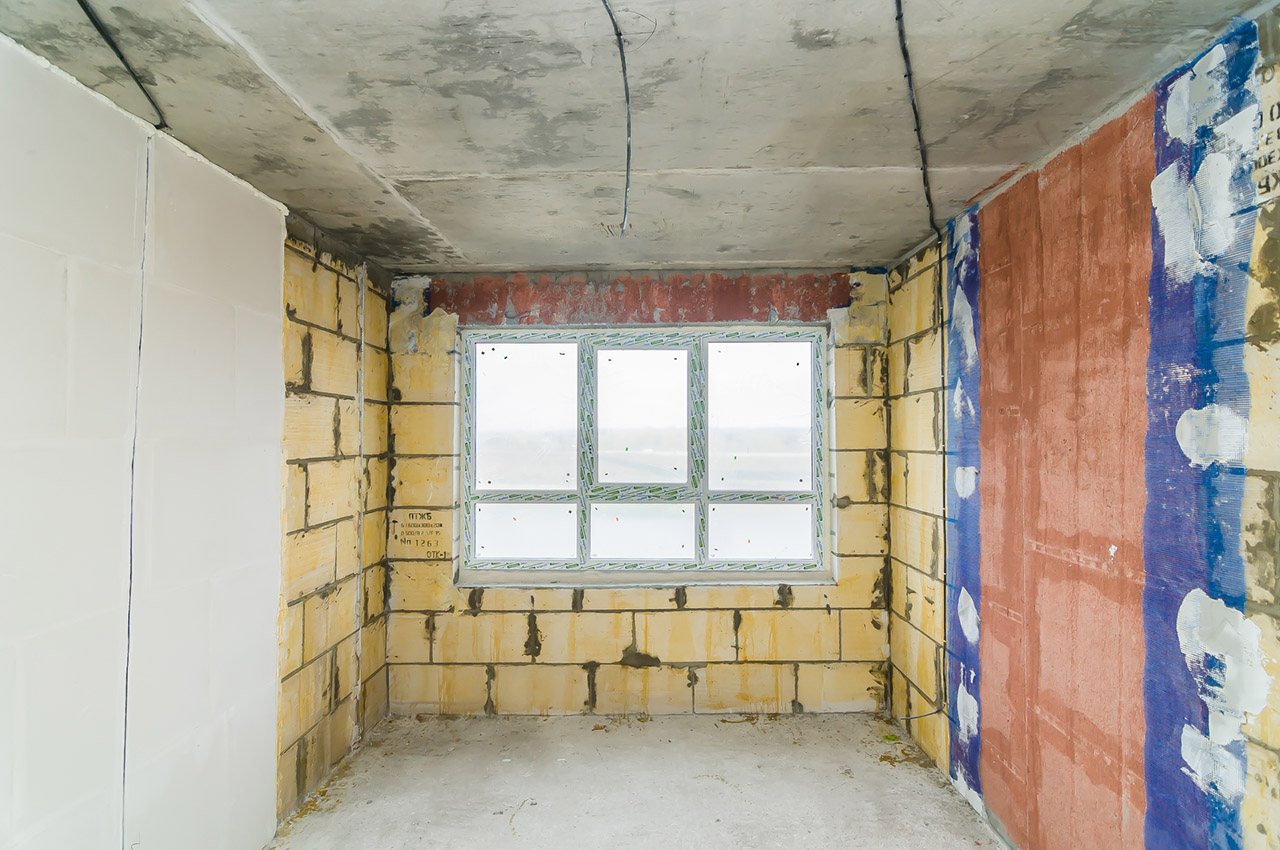

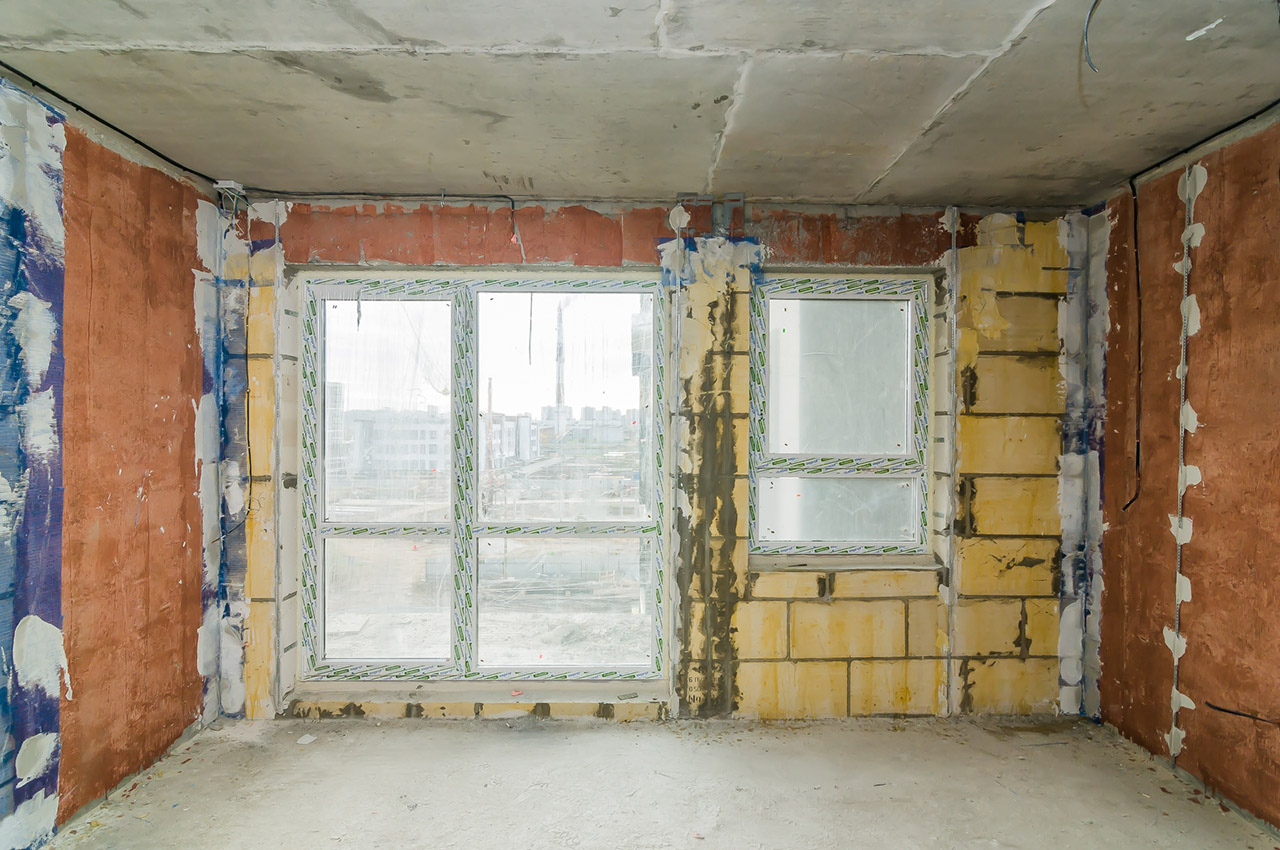

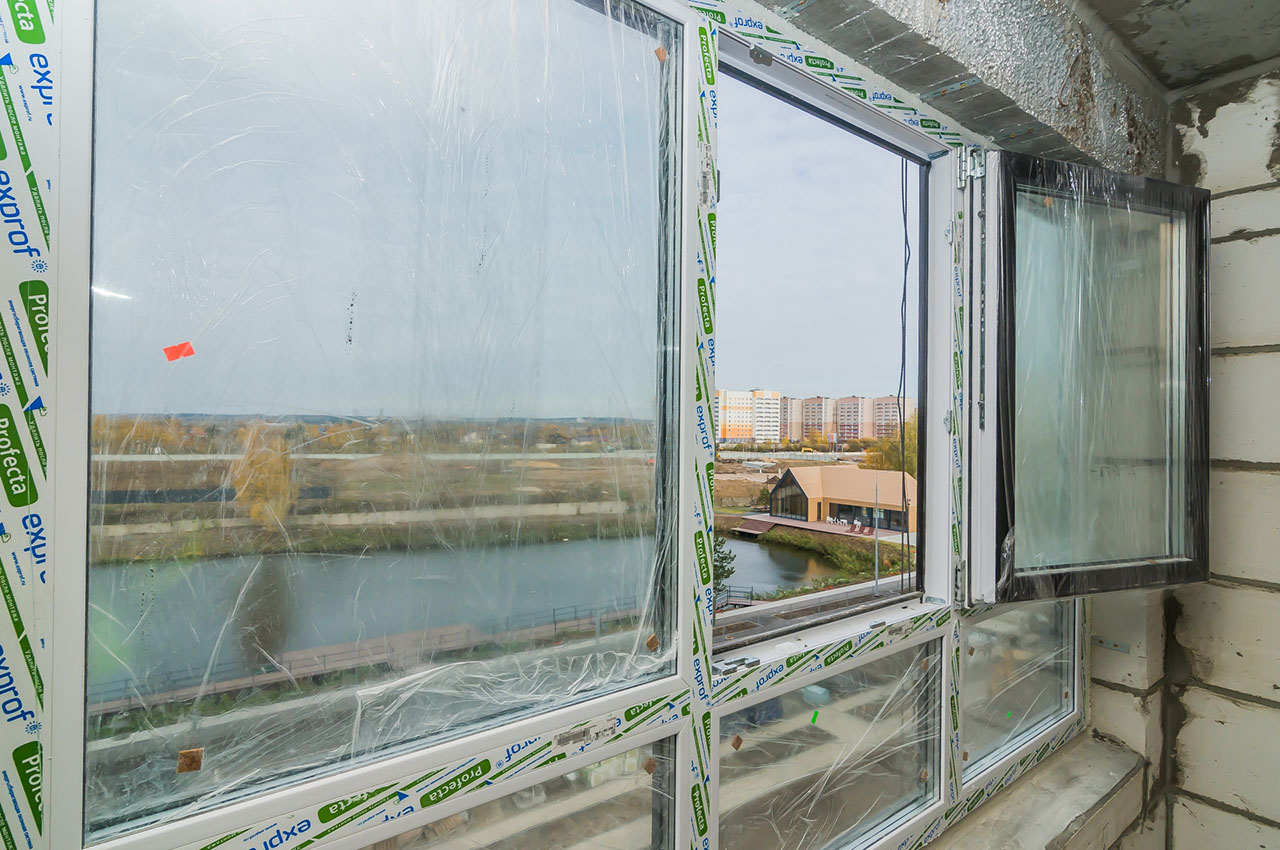

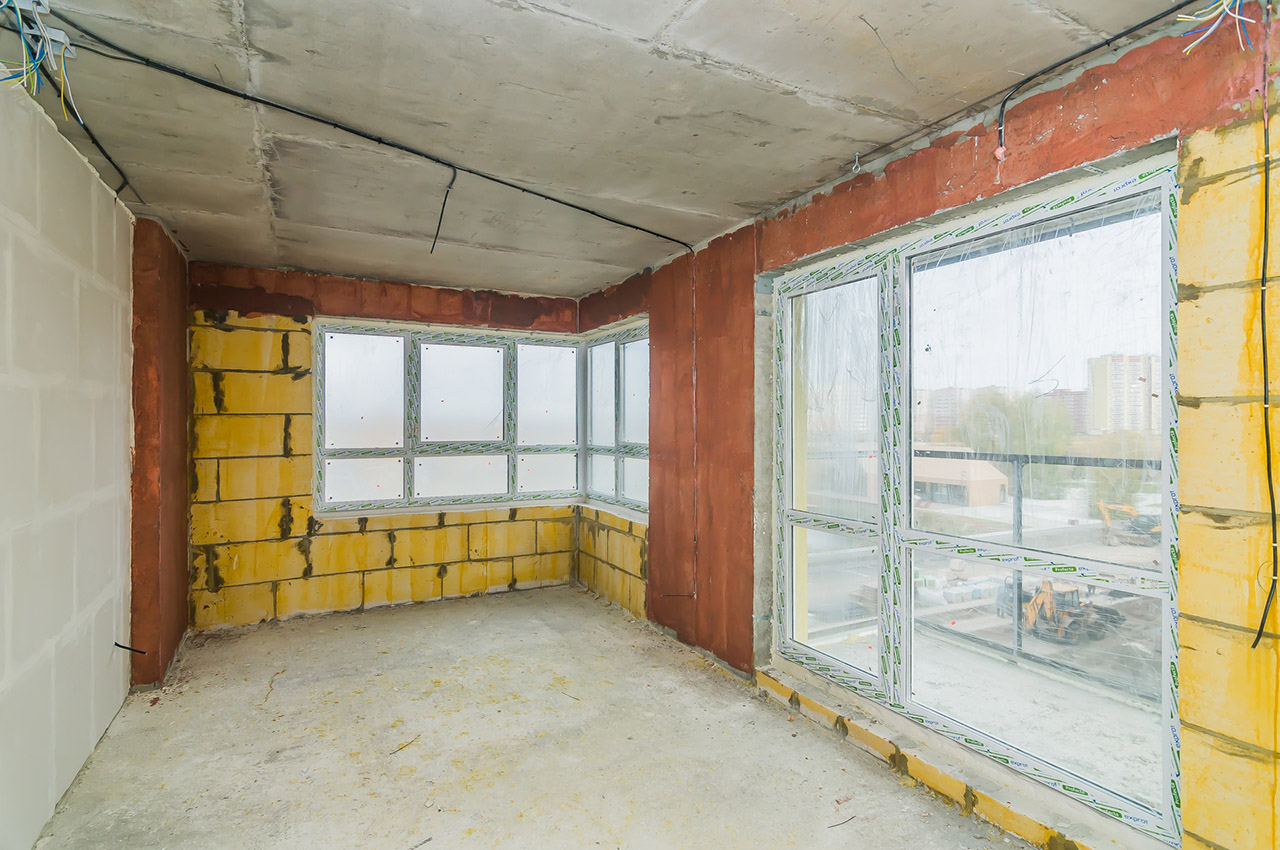

- Продолжаем монтаж оконных конструкций из ПВХ

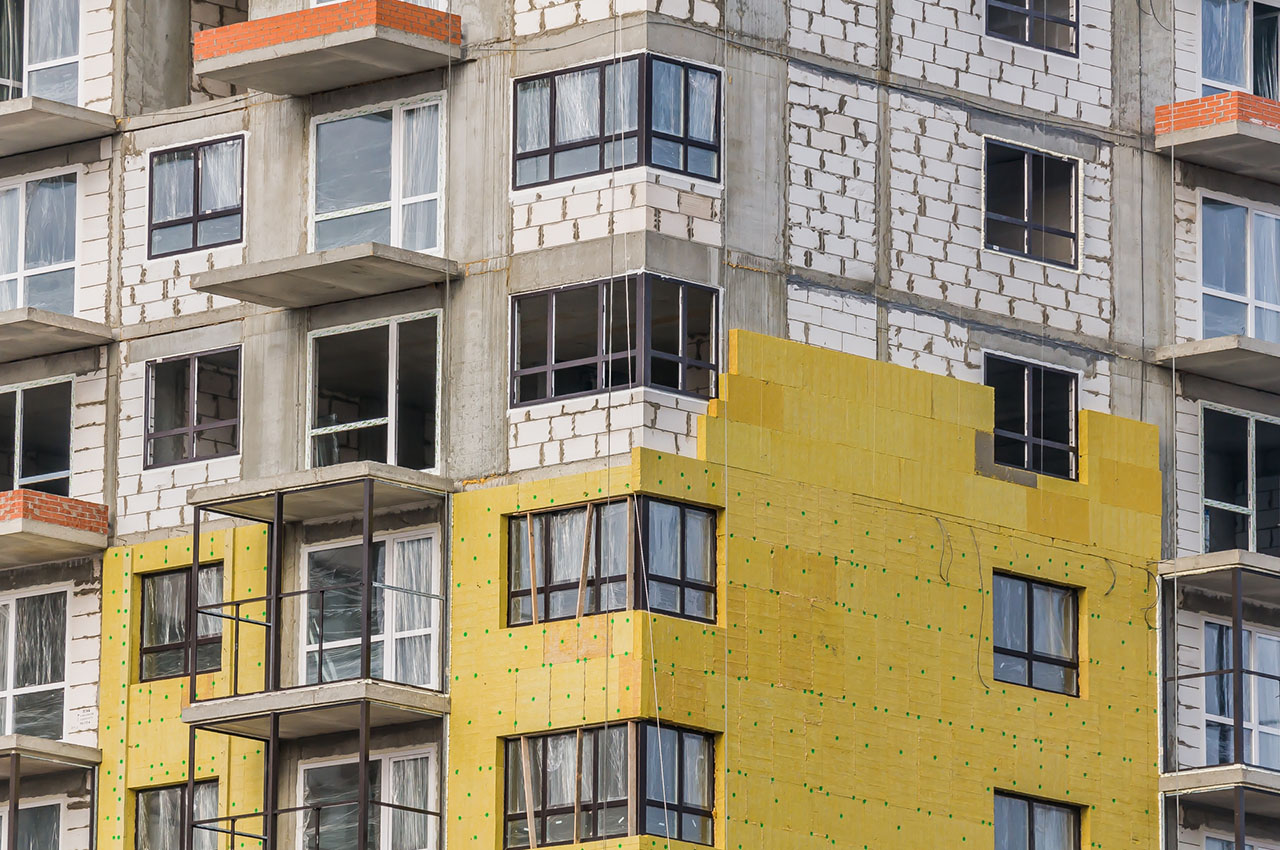

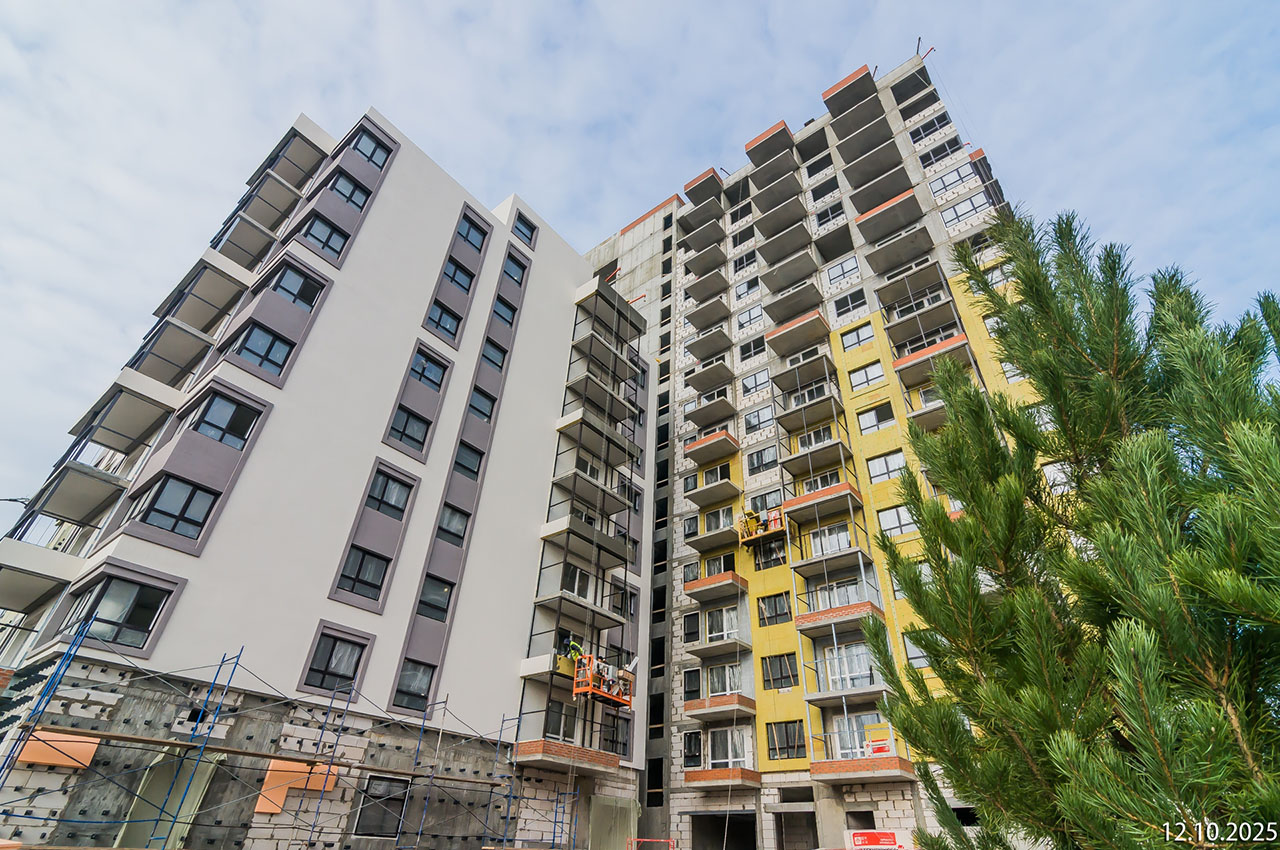

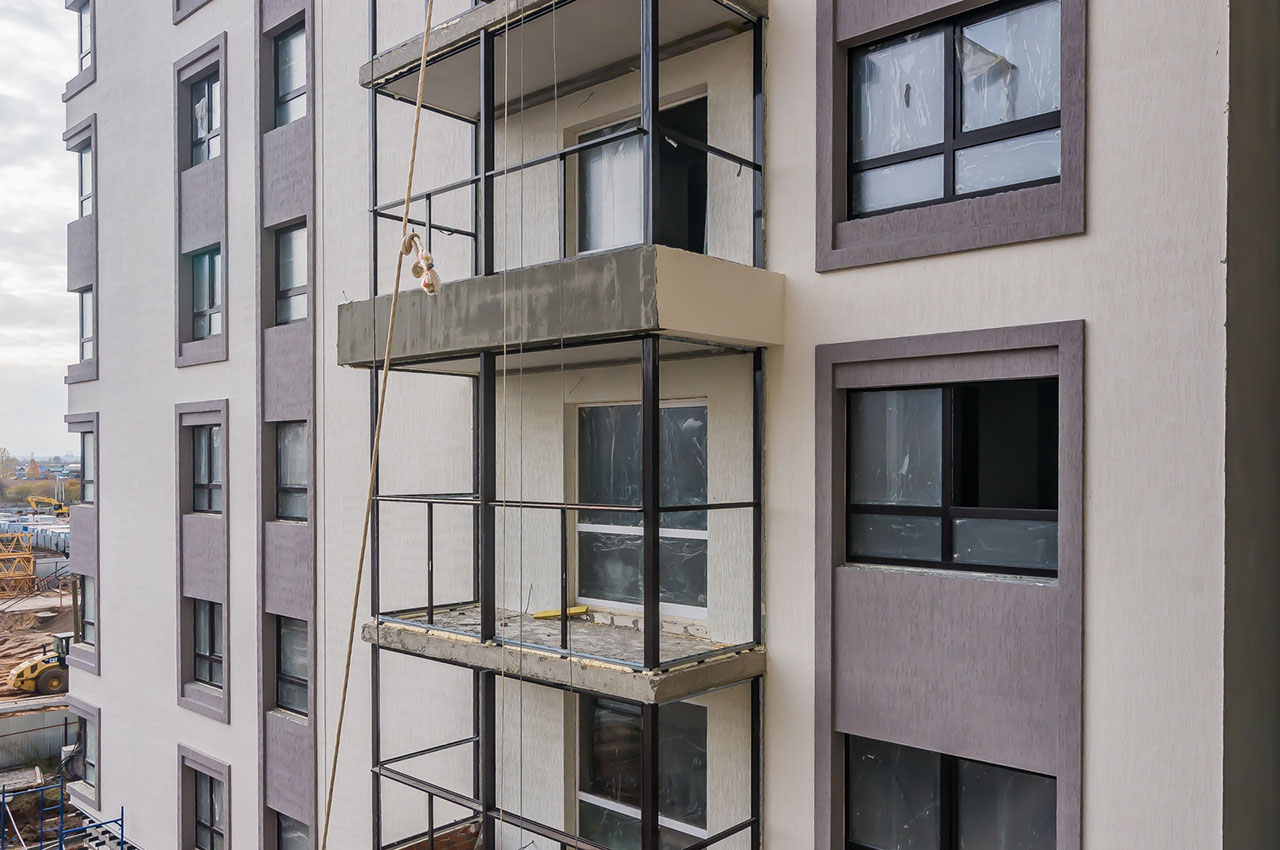

- Продолжаем монтаж штукатурного фасада (утепление, армирование, нанесение декоративного слоя и окрашивание)

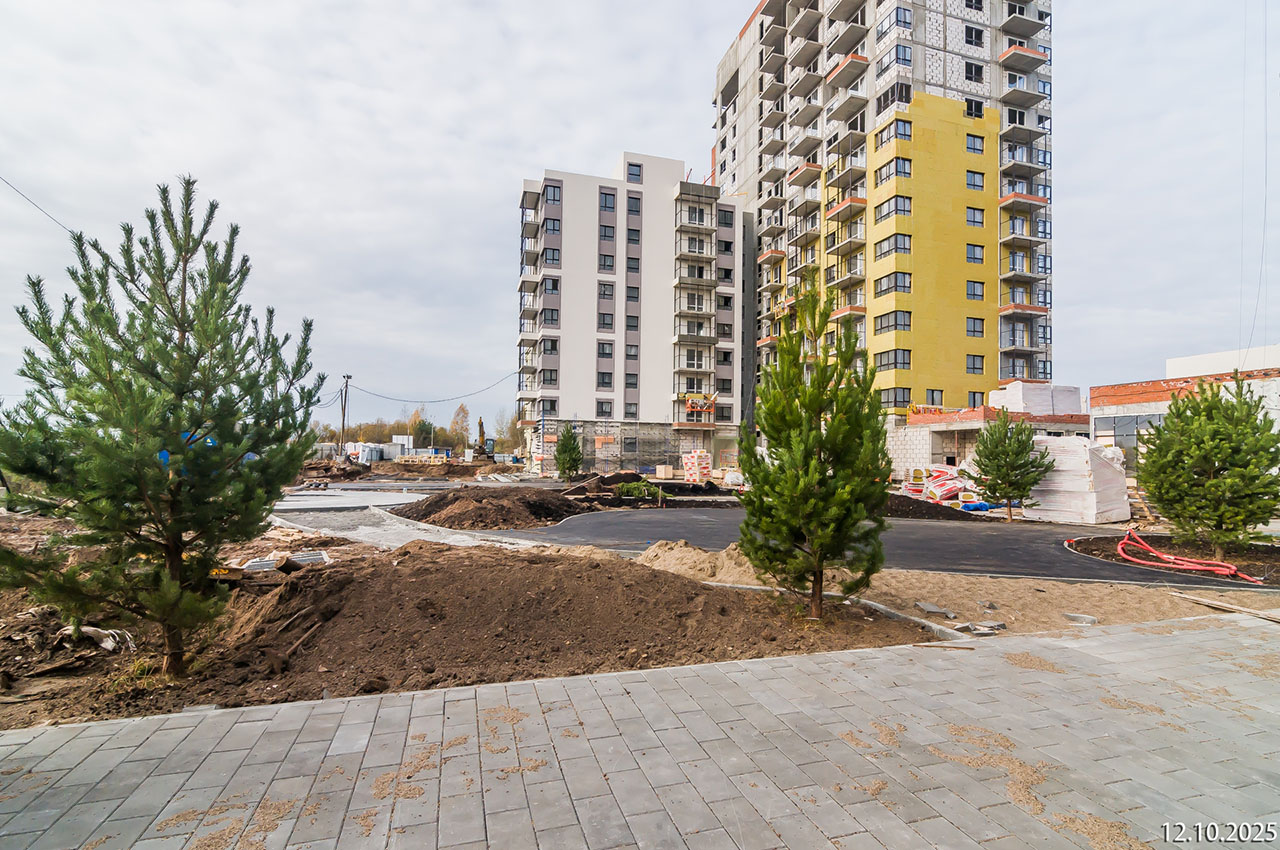

12 октября 2025 г.
