Ход строительства «ЮГ на Беляева» | август 2025

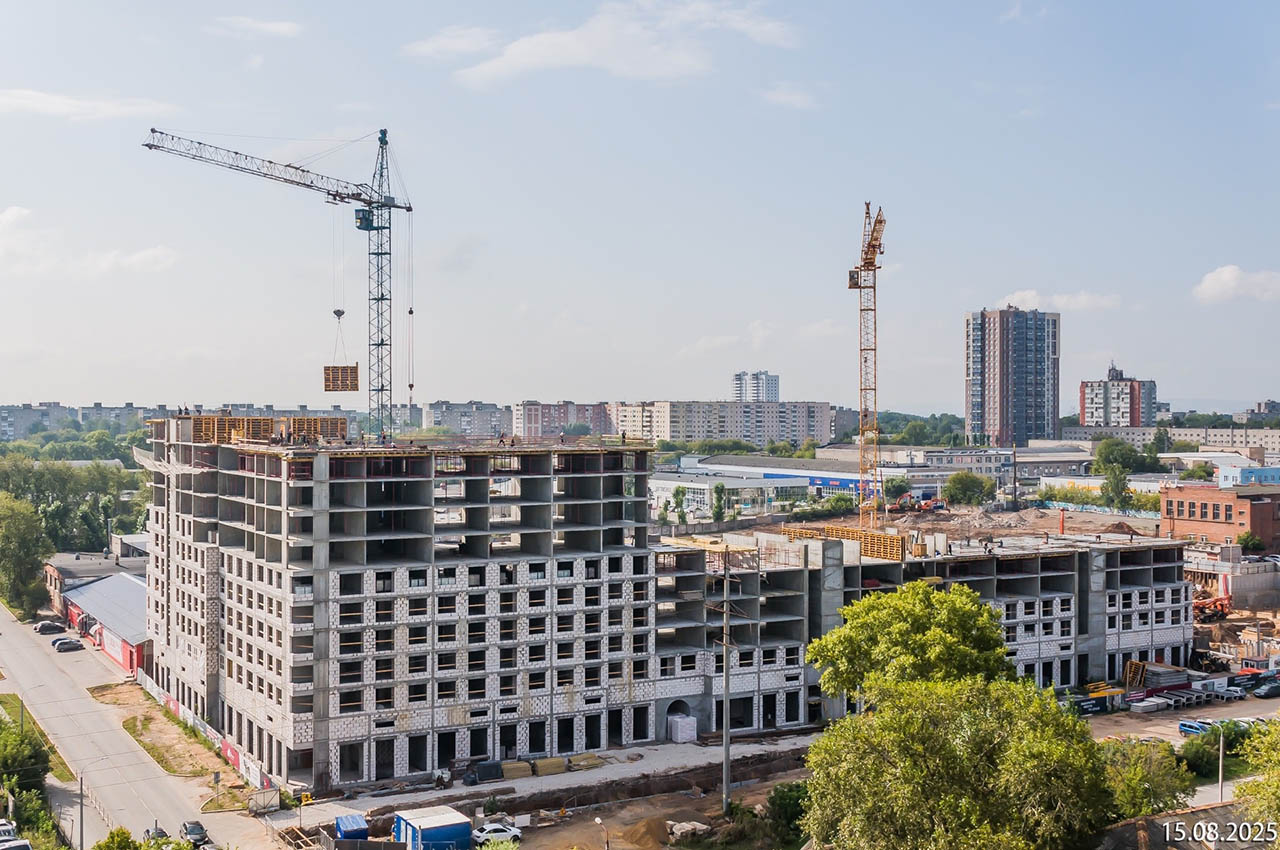

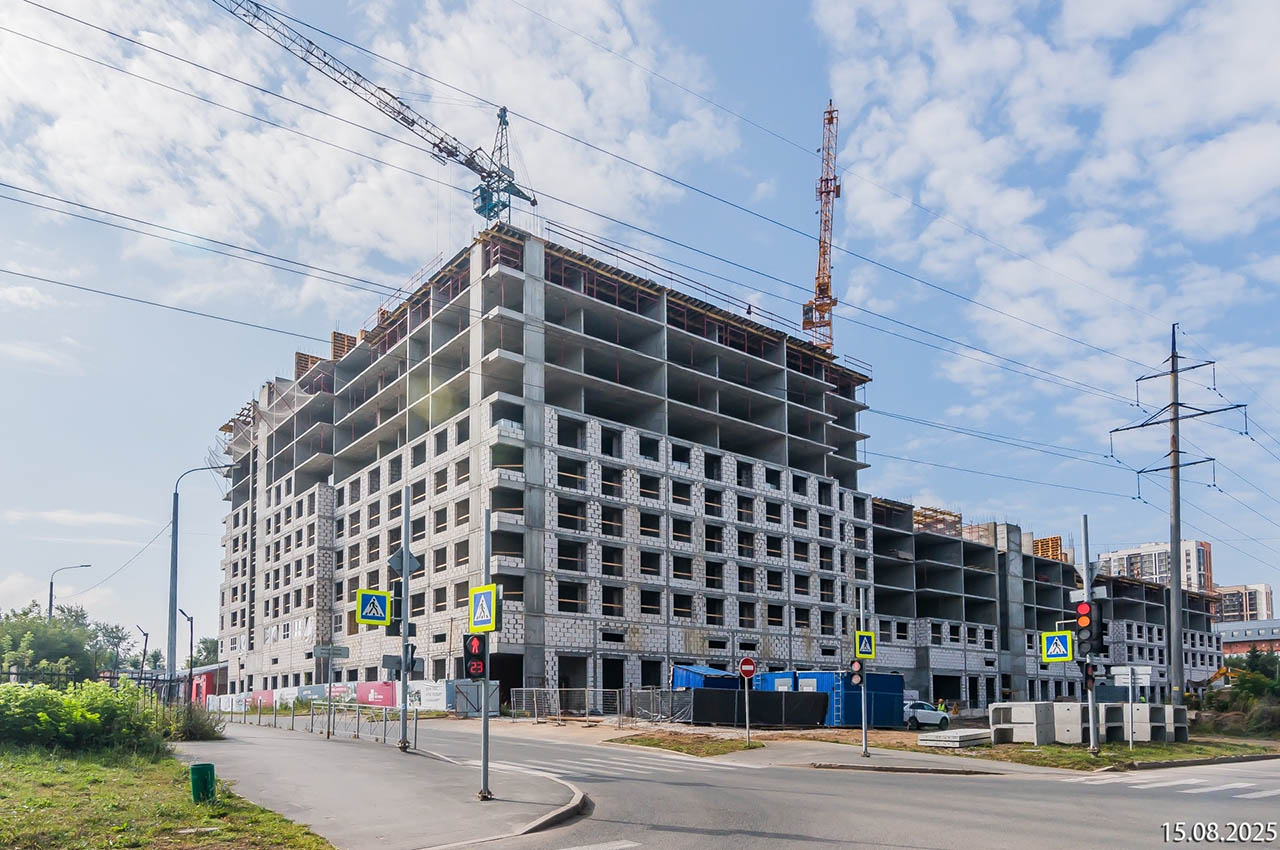

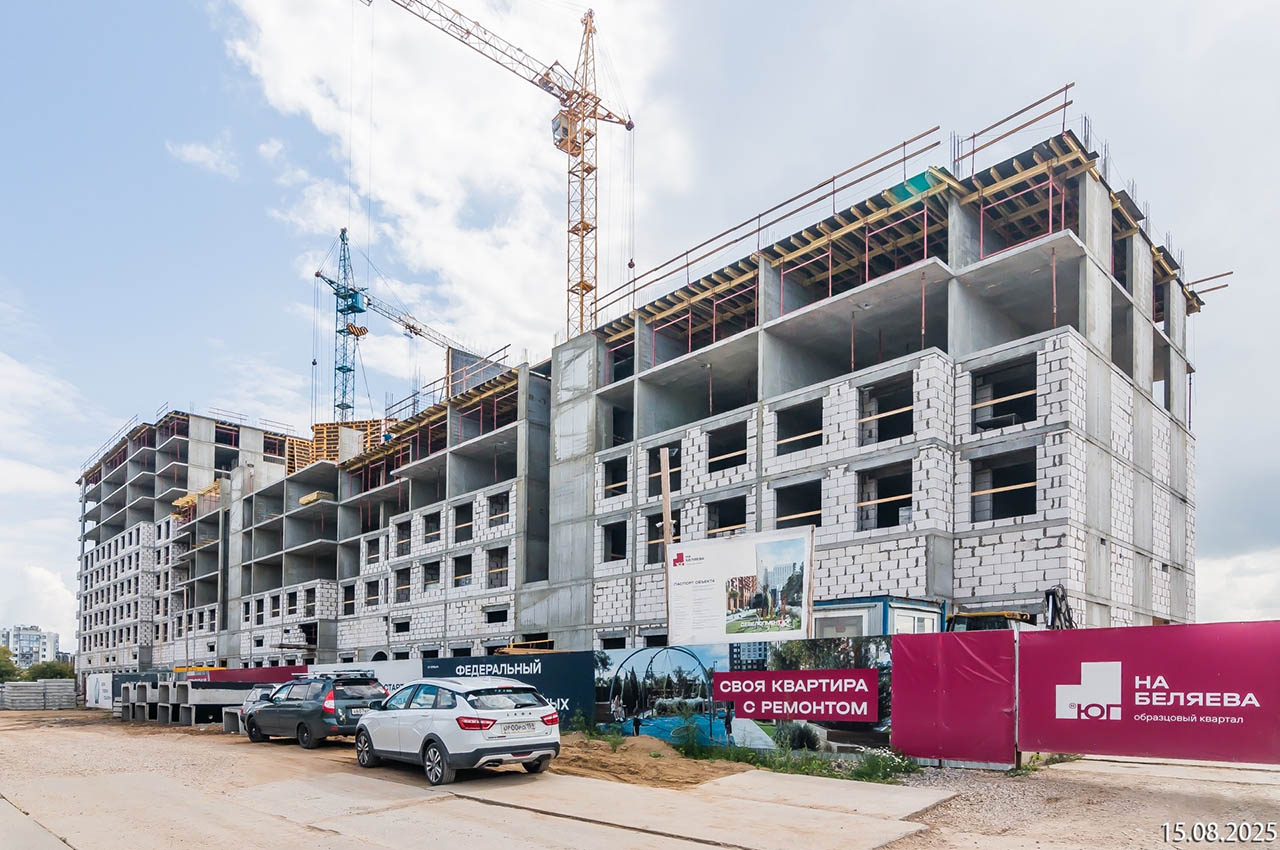

Общая готовность объекта — 22%
1 секция
- Продолжаем работы по подготовке основания под силовые полы
- Продолжаем работы по устройству подпорной стены
2 секция

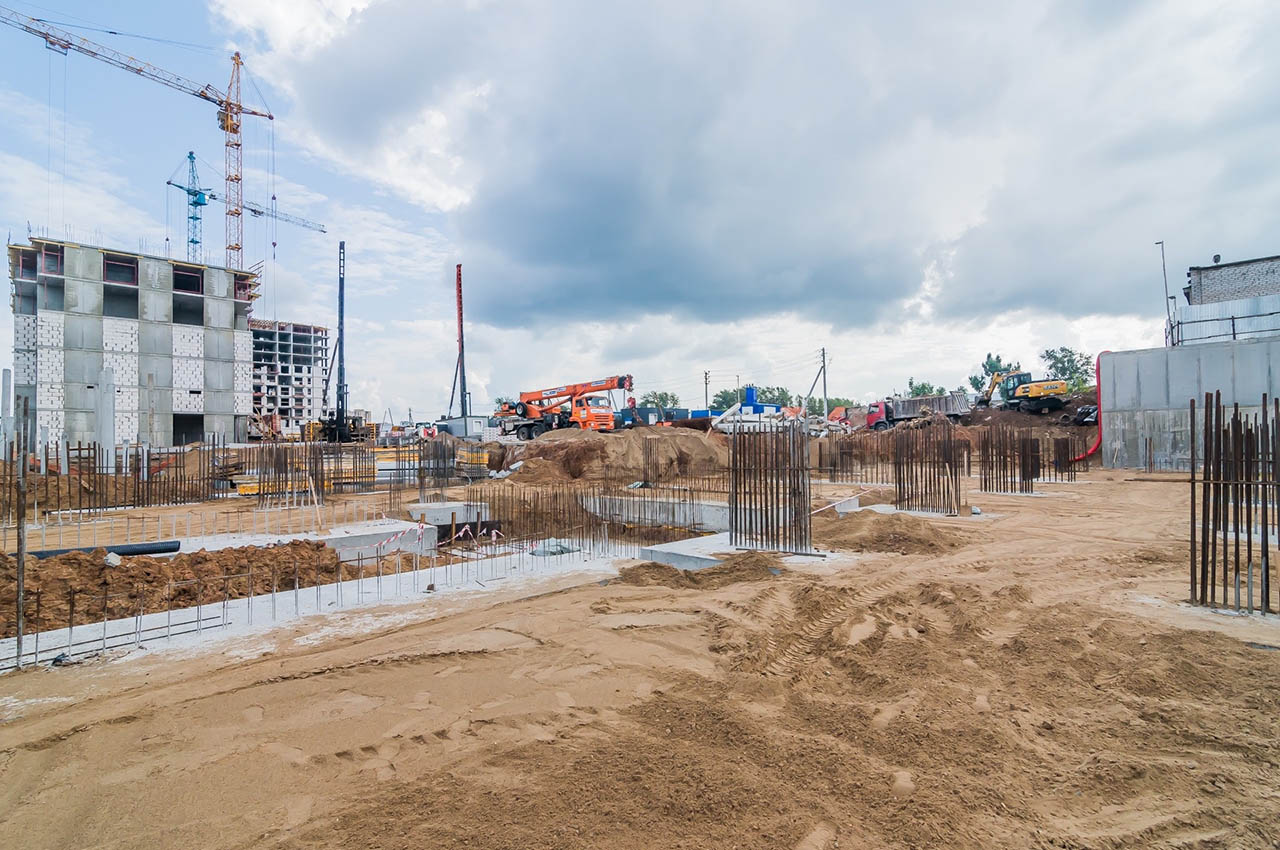

- Продолжаем работы по устройству свайного основания — 65%
3 секция

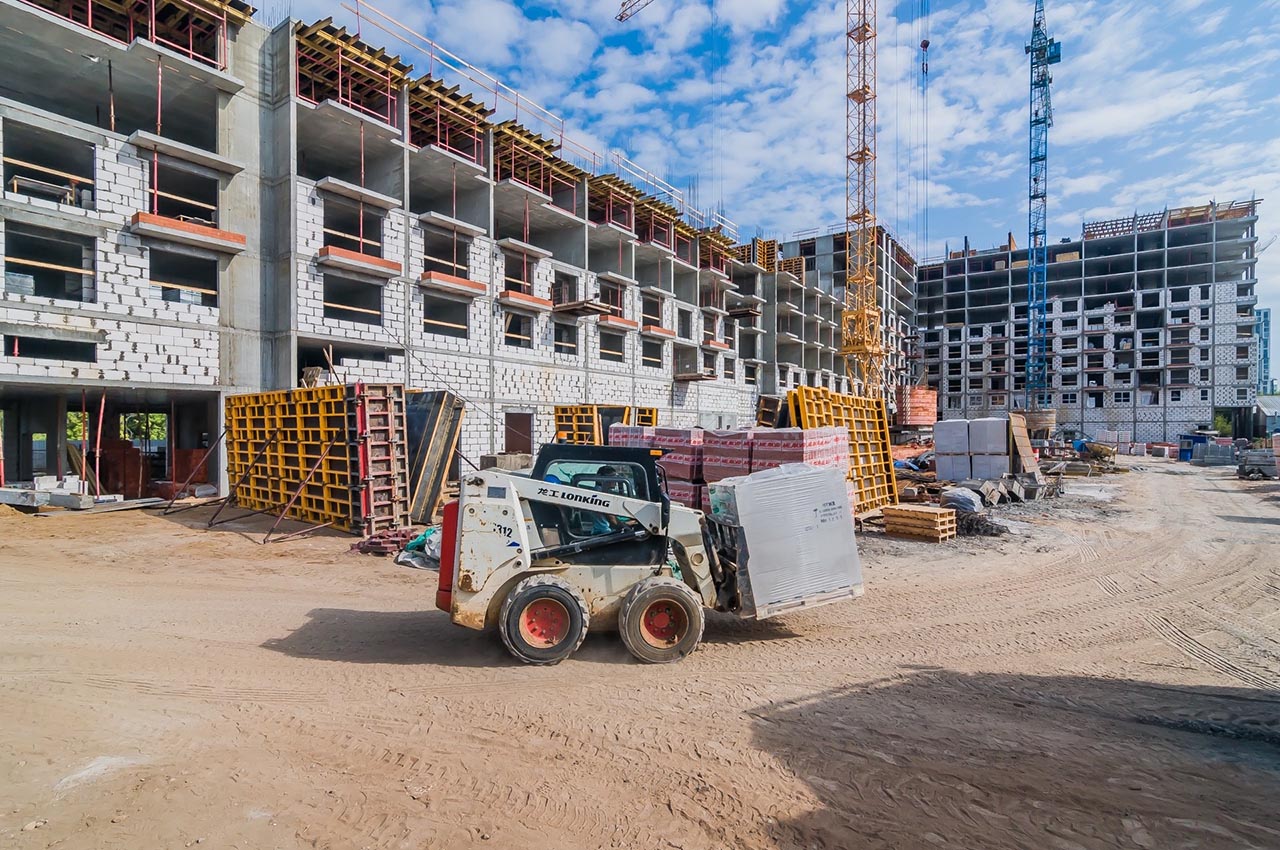

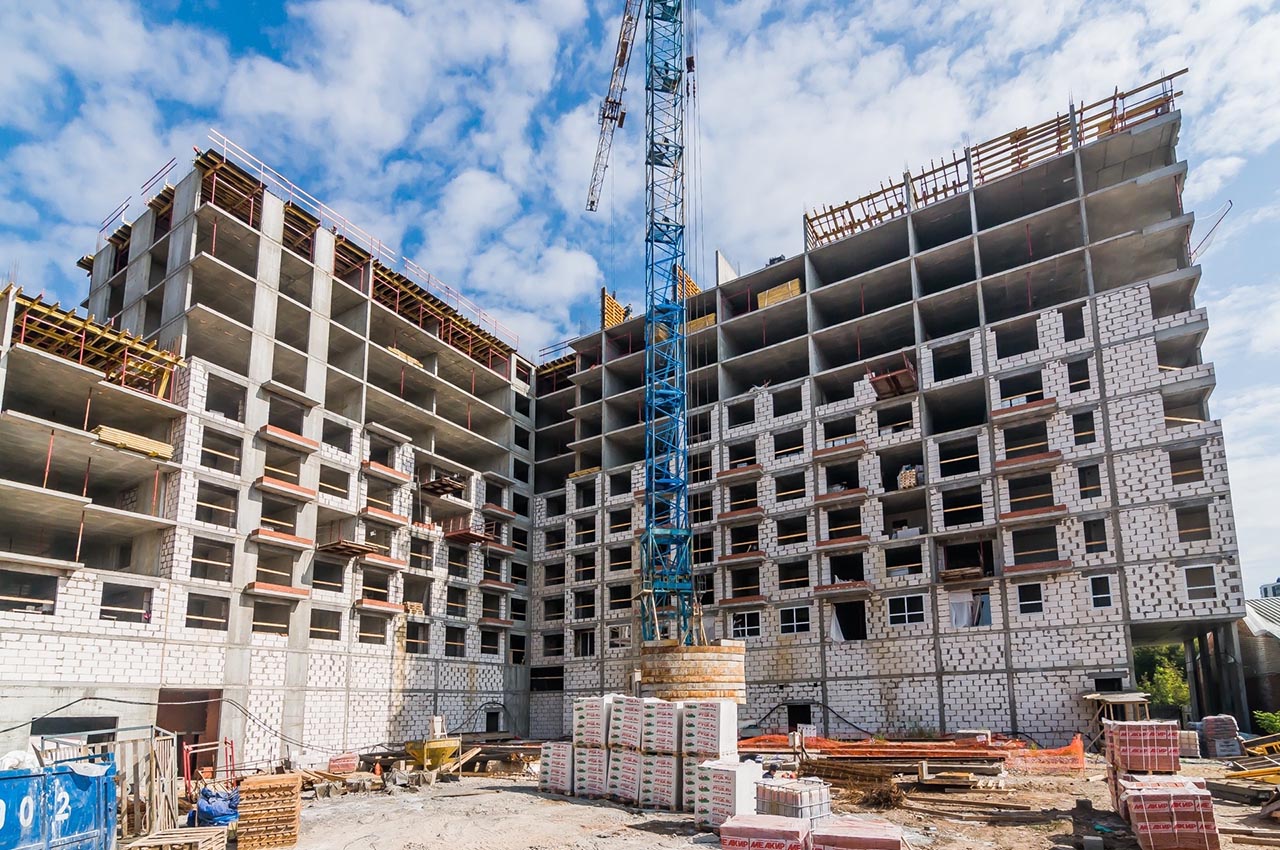

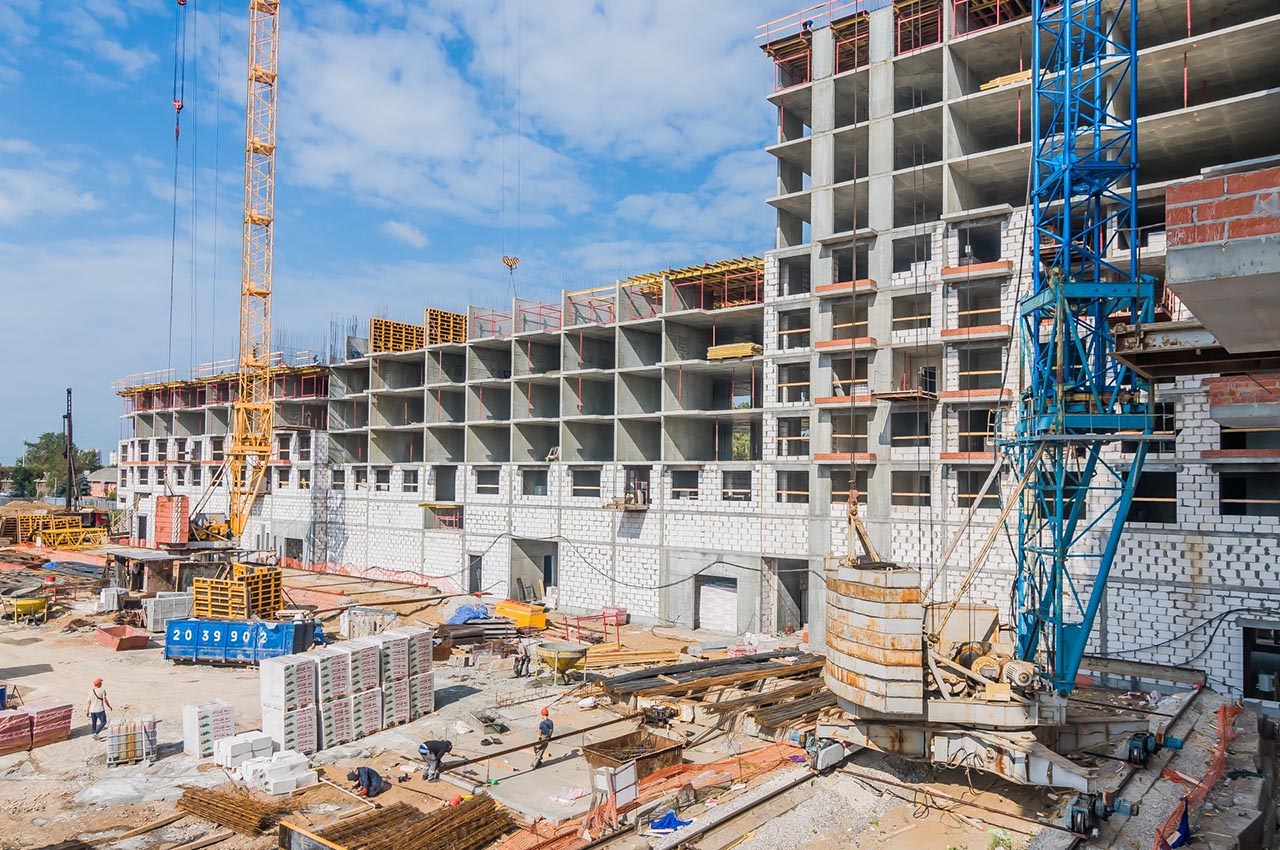

- Завершили устройство вертикальных конструкций 6-го этажа — 100%
- Завершили работы по устройству плиты перекрытия 5-го этажа — 100%

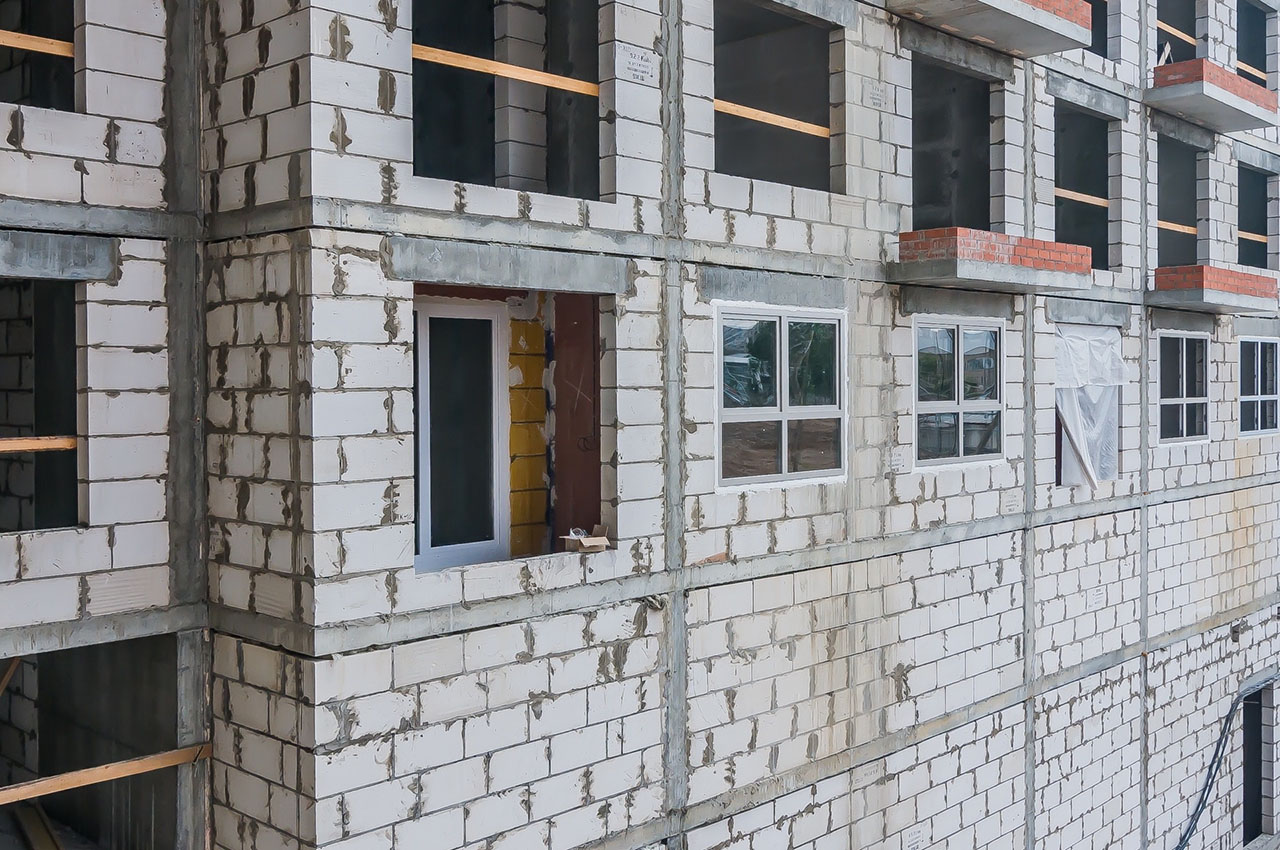

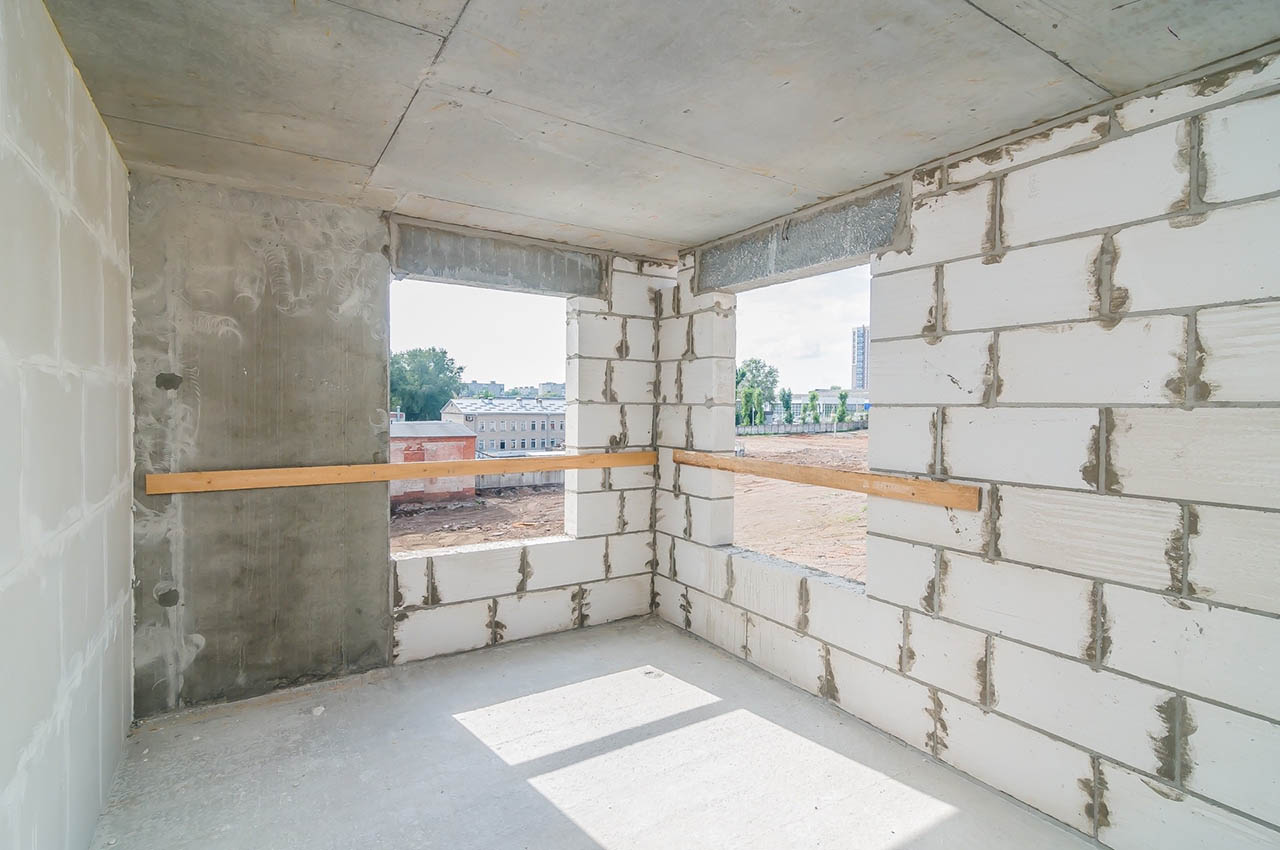

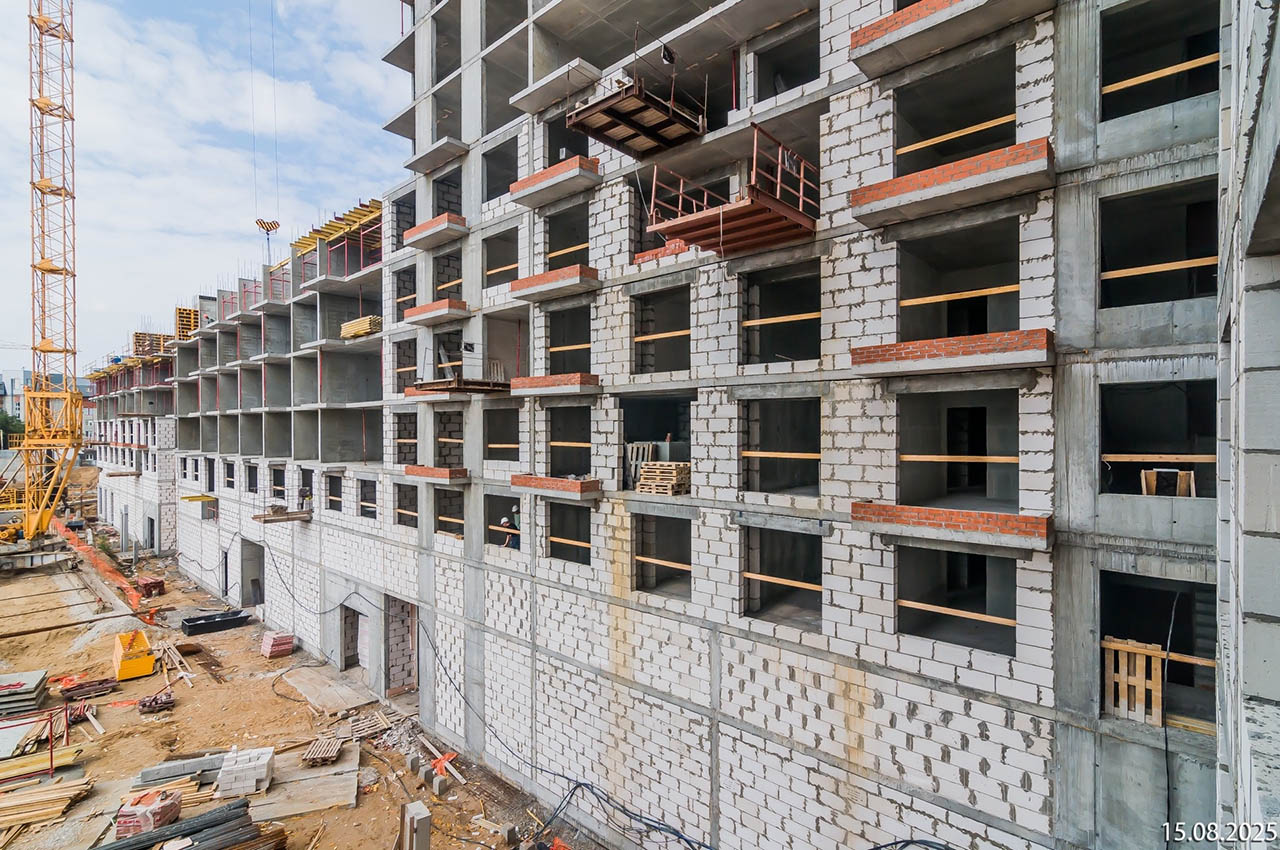

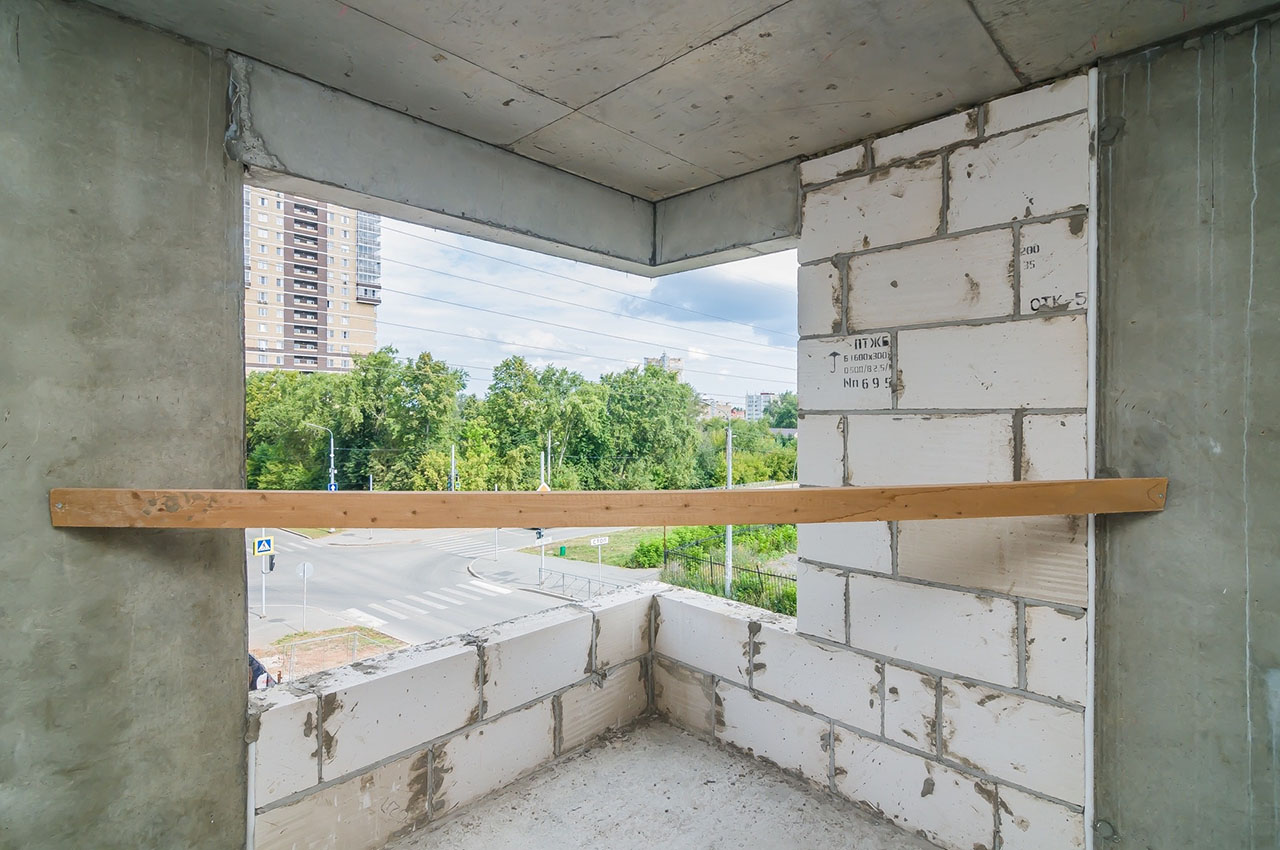

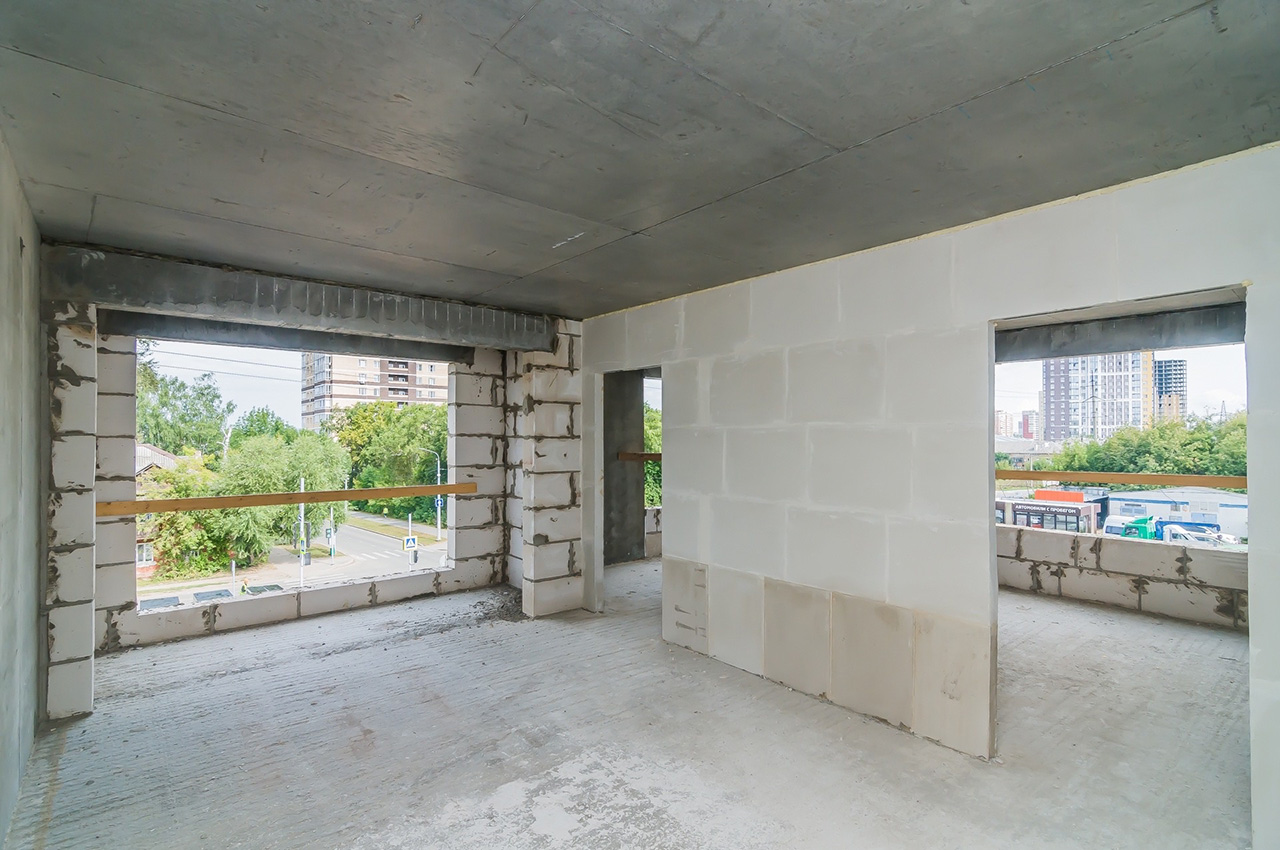

- Ведём работы по устройству наружных стен 3-го этажа — 70%
4 секция
- Завершили устройство вертикальных конструкций 6-го этажа — 100%
- Завершили работы по устройству плиты перекрытия 5-го этажа — 100%

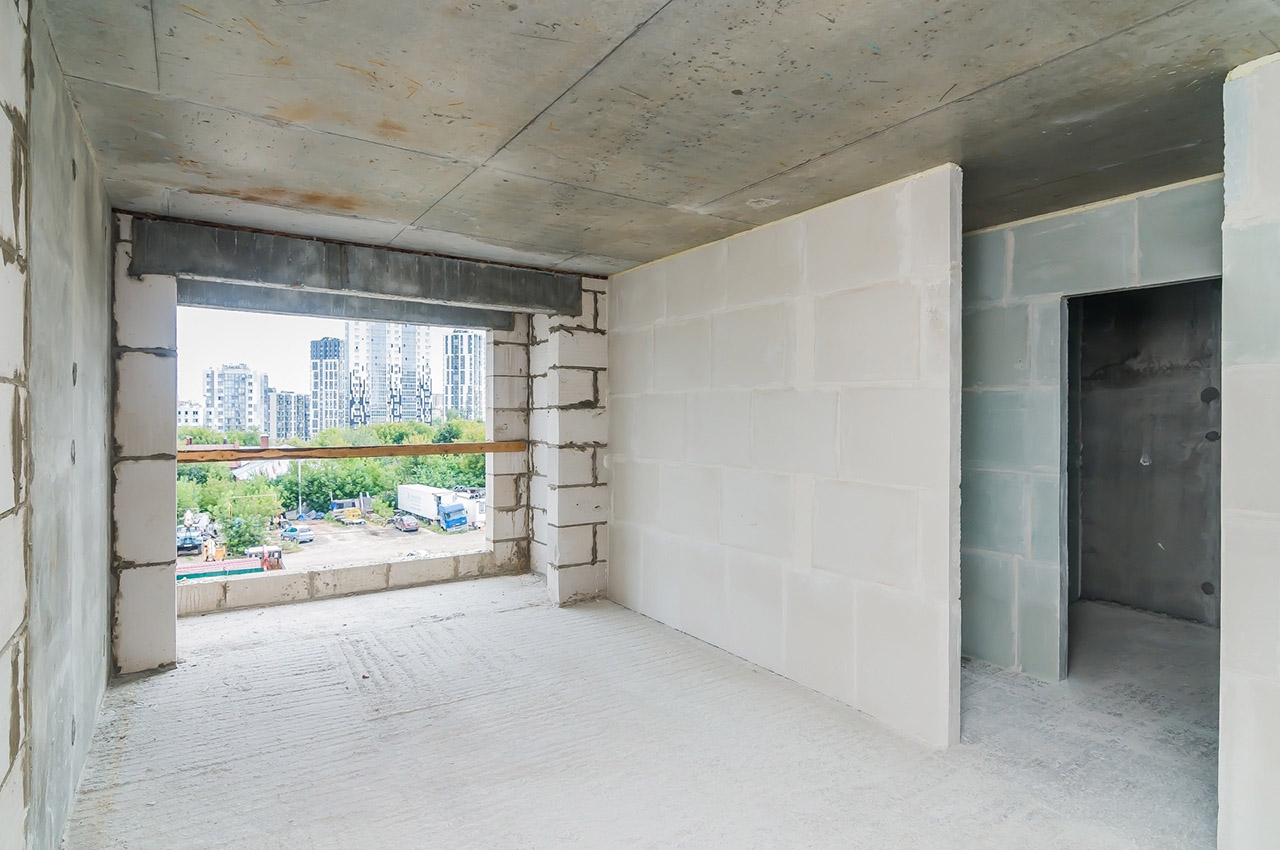

- Ведём работы по устройству наружных стен 2-го этажа — 70%
5 секция
- Завершили устройство вертикальных конструкций 10-го этажа
- Завершили работы по устройству плиты перекрытия 9-го этажа

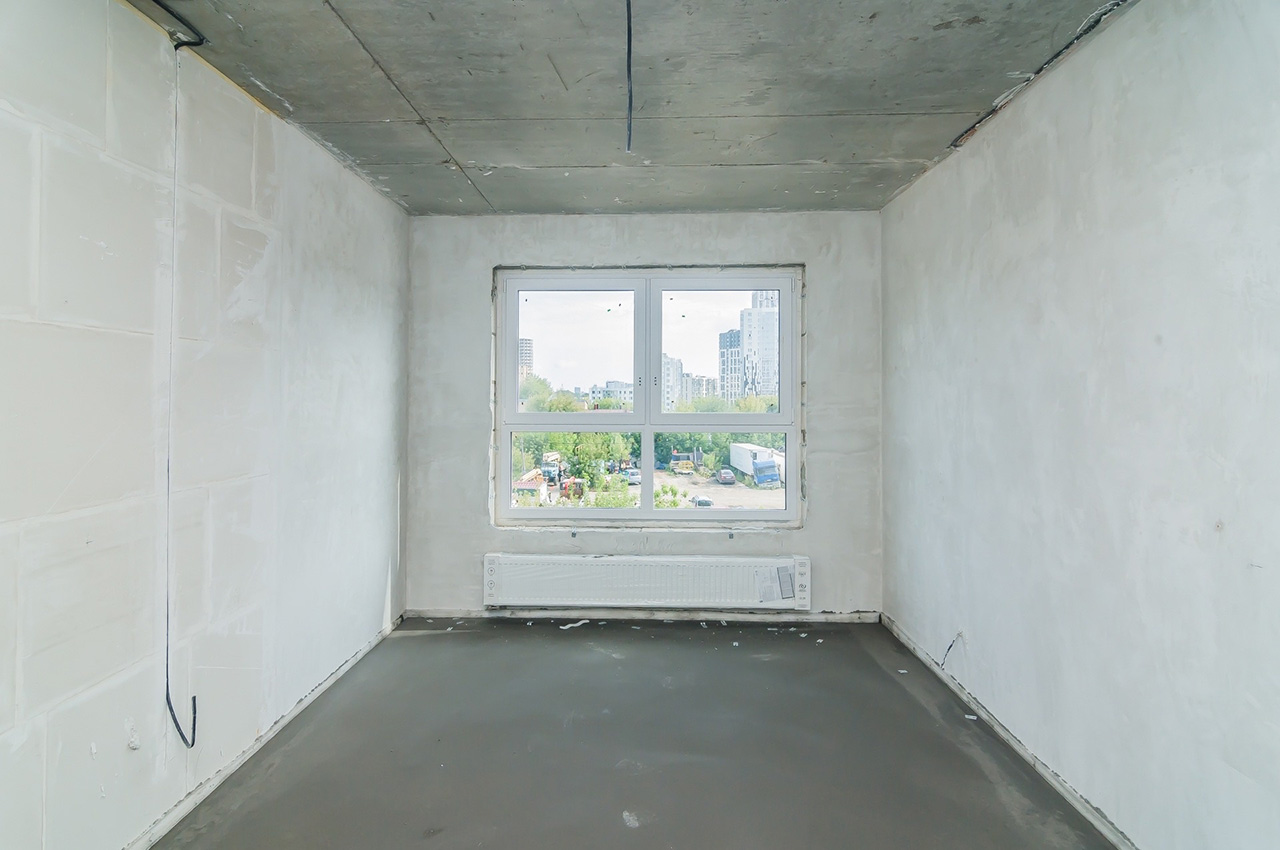

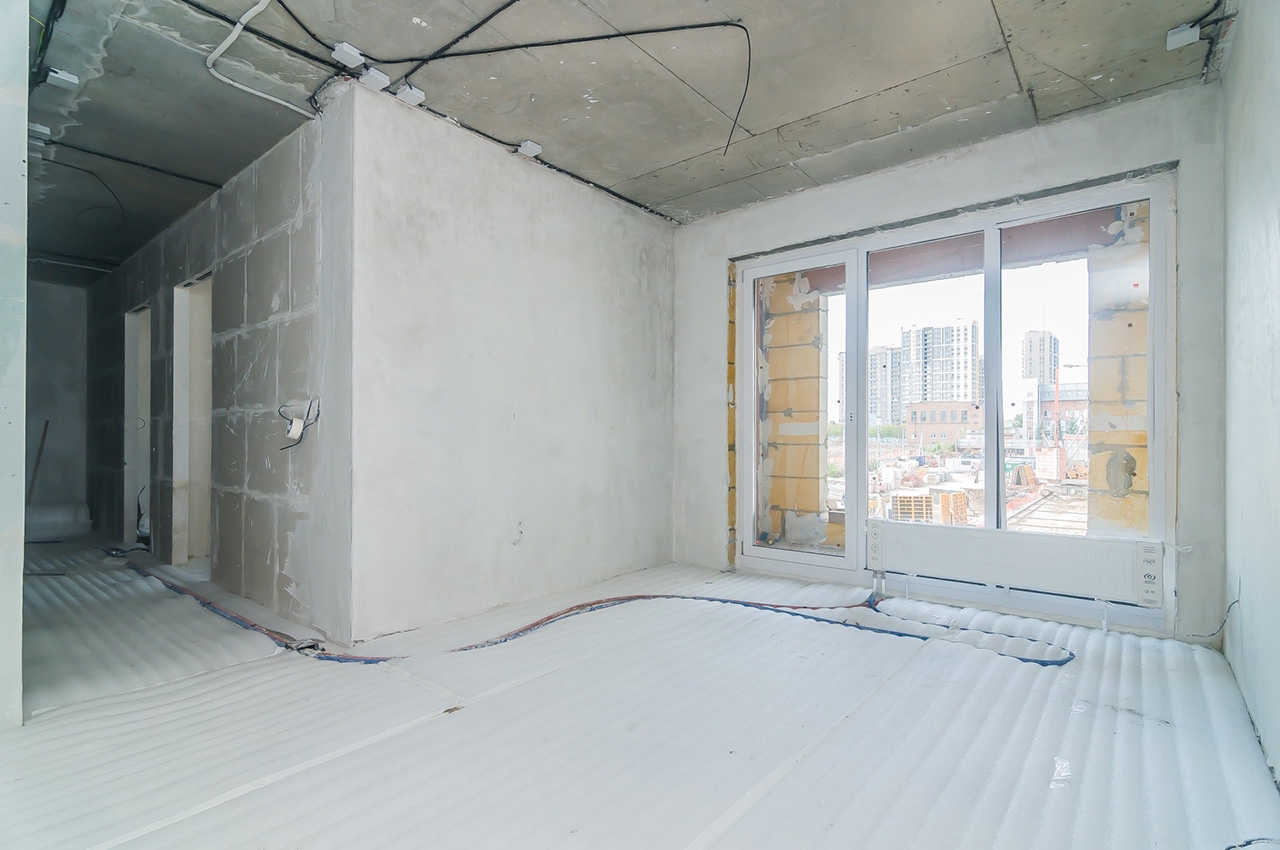

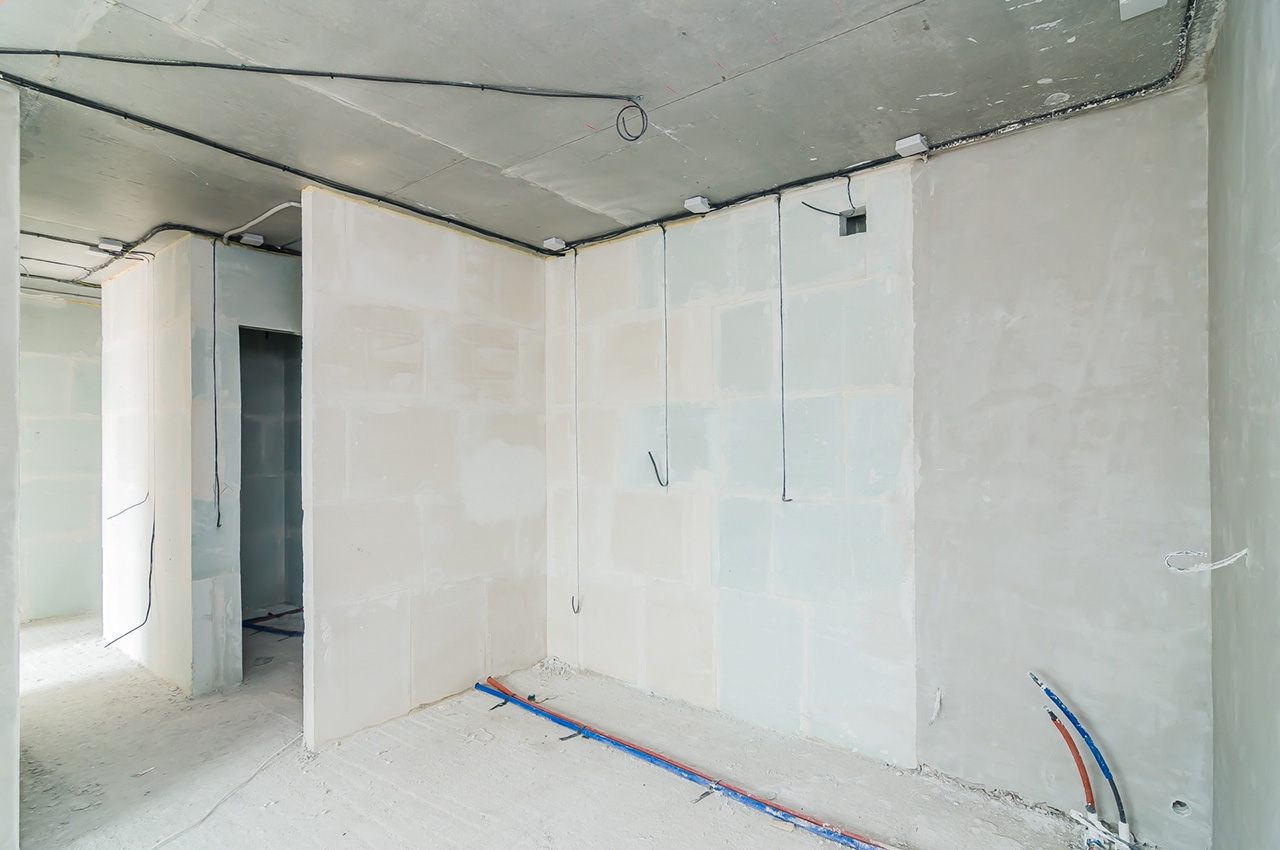

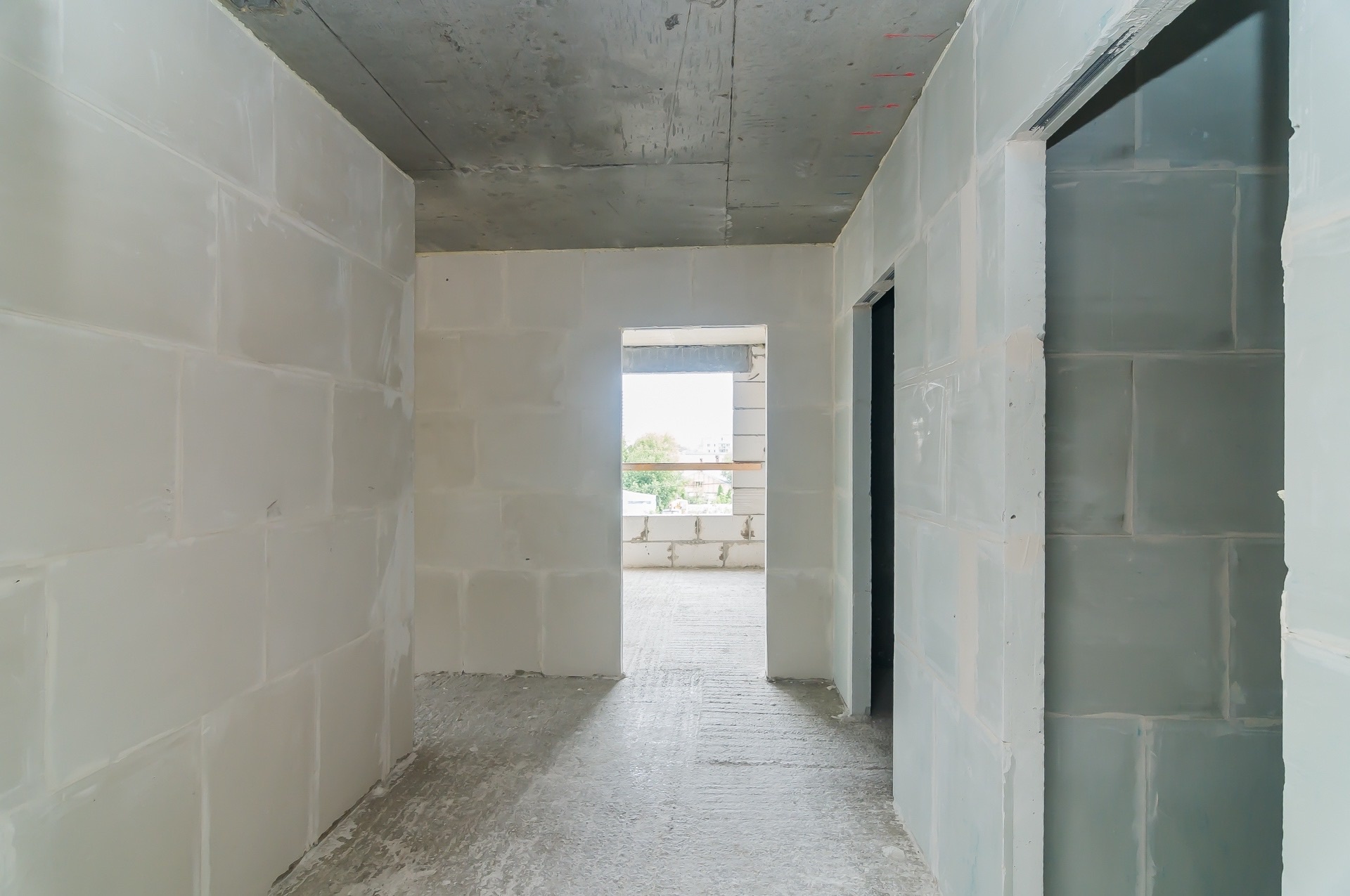

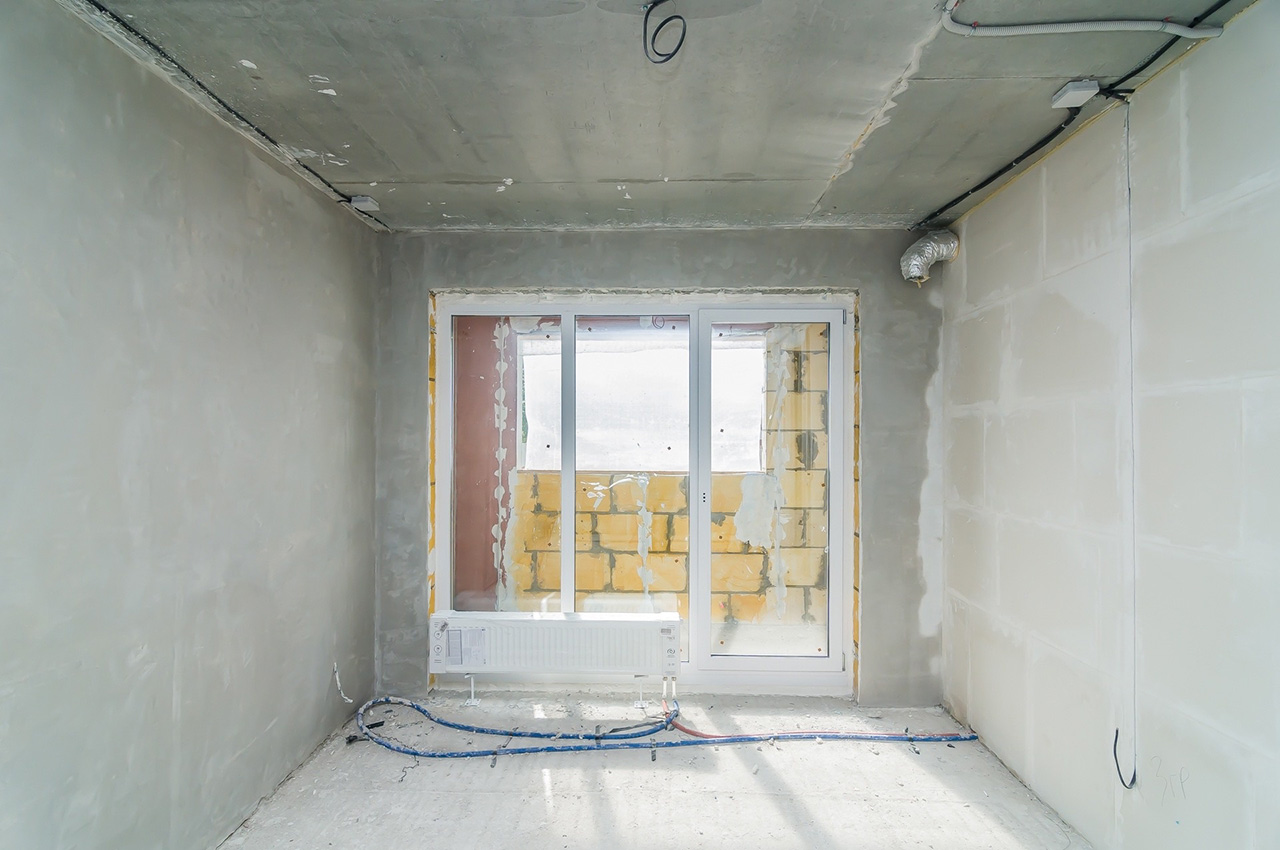

- Ведём работы по устройству внутренних и наружных стен — 25%

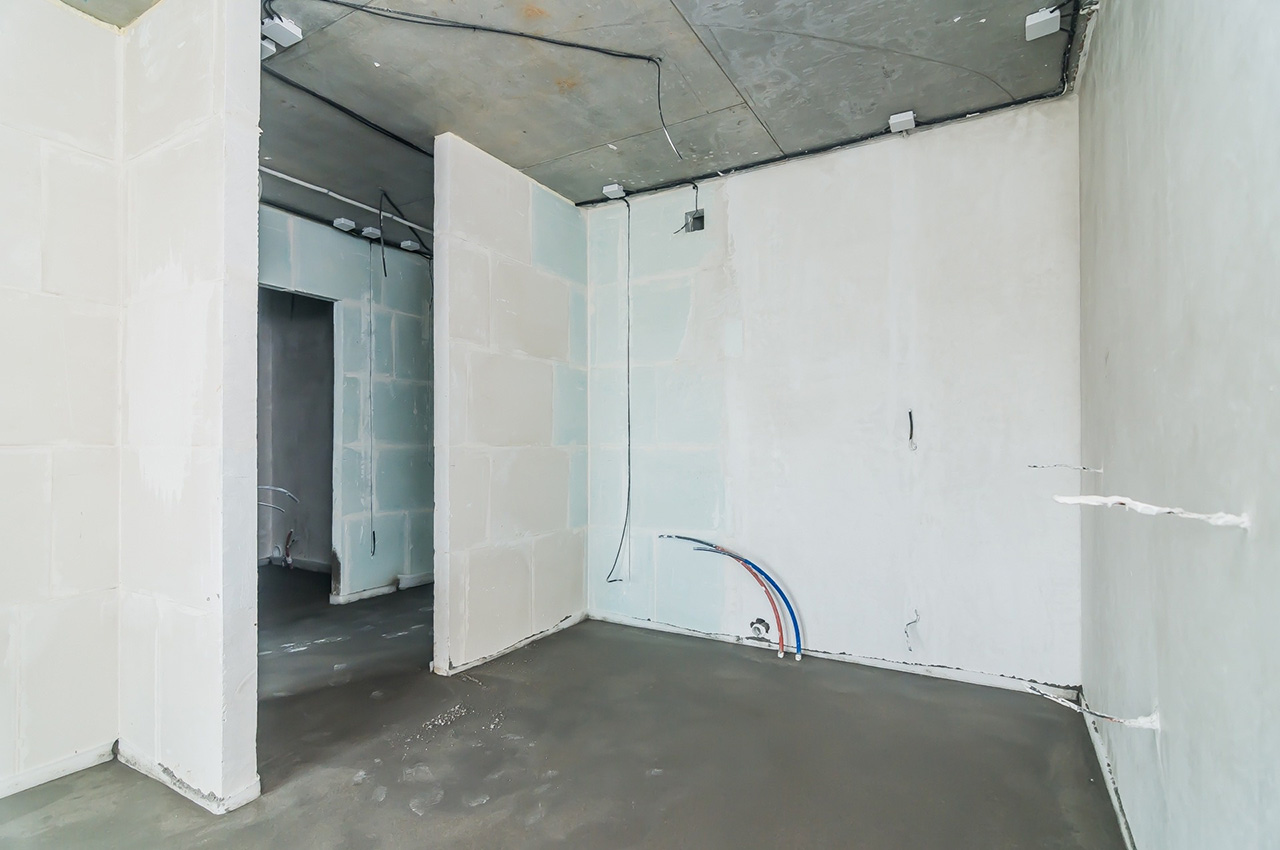

- Ведём работы по устройству межкомнатных перегородок — 20%
6 секция
- Завершили устройство вертикальных конструкций 10-го этажа
- Завершили работы по устройству плиты перекрытия 9-го этажа
- Ведём работы по устройству внутренних и наружных стен — 25%
- Ведём работы по устройству межкомнатных перегородок — 20%
Стилобат
- Продолжаем работы по устройству котлована
- Продолжаем работы по устройству свай
